2006年8月,中国第一个特高压工程启动,拉开了全面建设特高压电网的序幕。截至2016年8月,公司参加了20项特高压工程,共27个输变电项目的建设。

征战特高压十载,公司夺取了多项电网建设“世界第一”、“全国第一”,取得了出色业绩,为中国电力事业的发展做出了积极贡献。
小编继续带你回顾这些工程,重温激情燃烧的岁月。

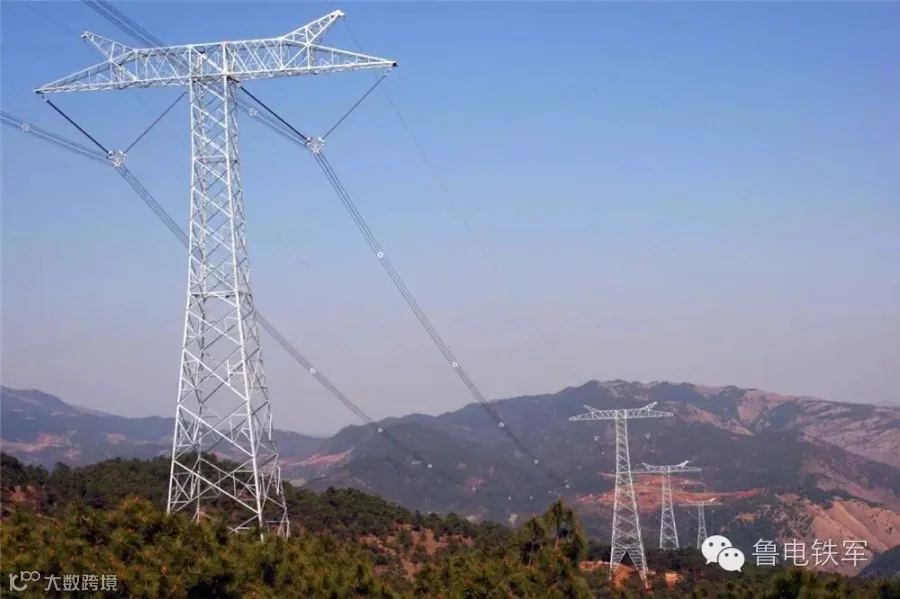

云南-广东±800千伏特高压直流输电示范工程,是世界首条±800千伏直流输电工程,是中国乃至世界电力工业史上的里程碑。

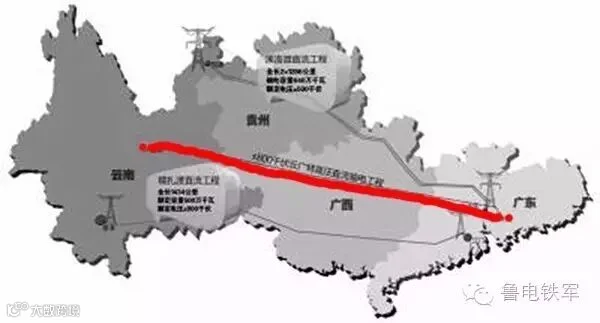

该工程西起云南省楚雄换流站,途径云南昆明、广西百色、南宁、广东肇庆、广州等38个县、市(区),东至广东省增城市朱村镇的穗东换流站,全长1412千米,额定输送容量500万千瓦。

±800千伏云南—广东线路工程(第3、第24标段)
2008年1月,公司相继中标云南—广东±800千伏直流线路工程第3和24标段。其中,第3标段位于云南昆明市嵩明县和寻甸回族彝族自治县,单回路建设,全长35.62千米,山地约占85%,铁塔共75基。第24标段位于广西来宾市,全长33.337千米,铁塔共56基。

建设过程回眸

2008年初,成立项目部,完成复测定位,召开策划会,积极开展地方协调工作。▼

基础施工

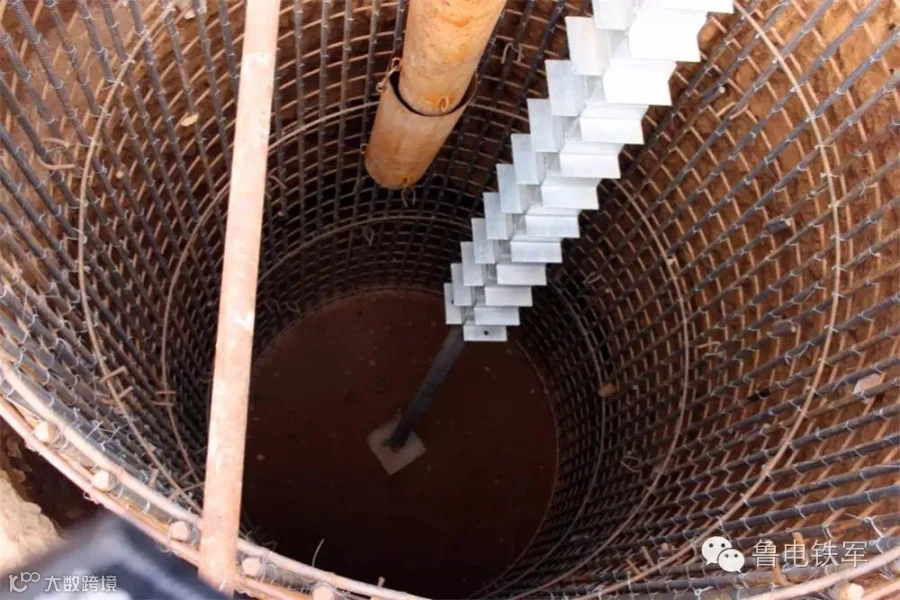

2008年4月12日和13日,两个标段分别举行工程开工暨首基基础浇制仪式。▼

基坑开挖,改善模板支撑方式,加强支撑牢固度。▼

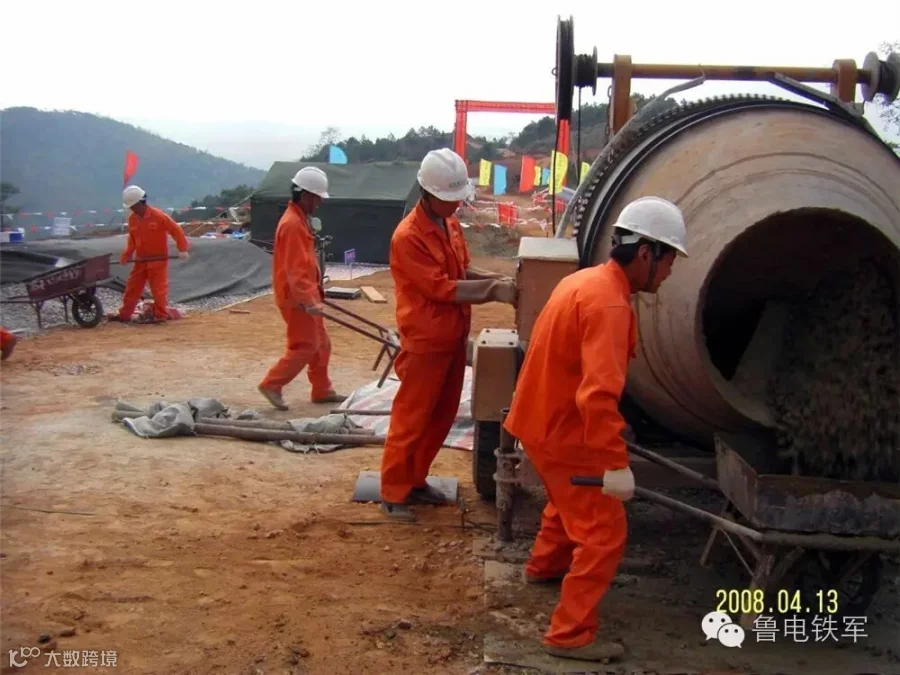

高山地区,使用机械搅拌。▼

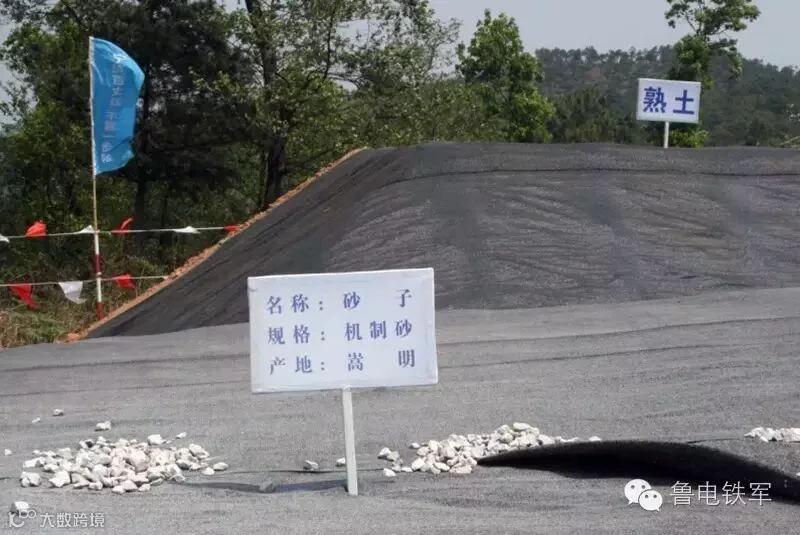

保护环境,实行“生”、“熟”土分开摆放。▼

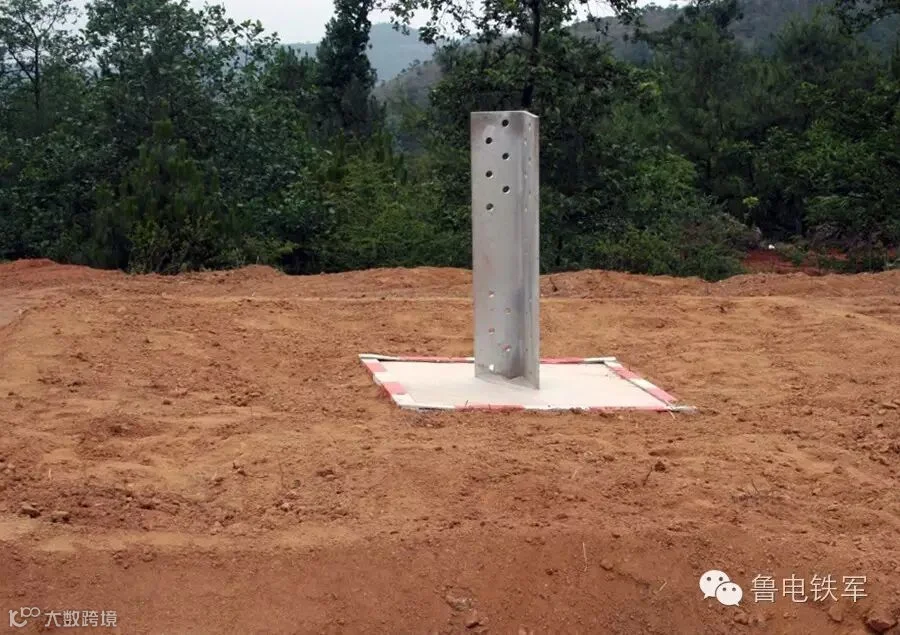

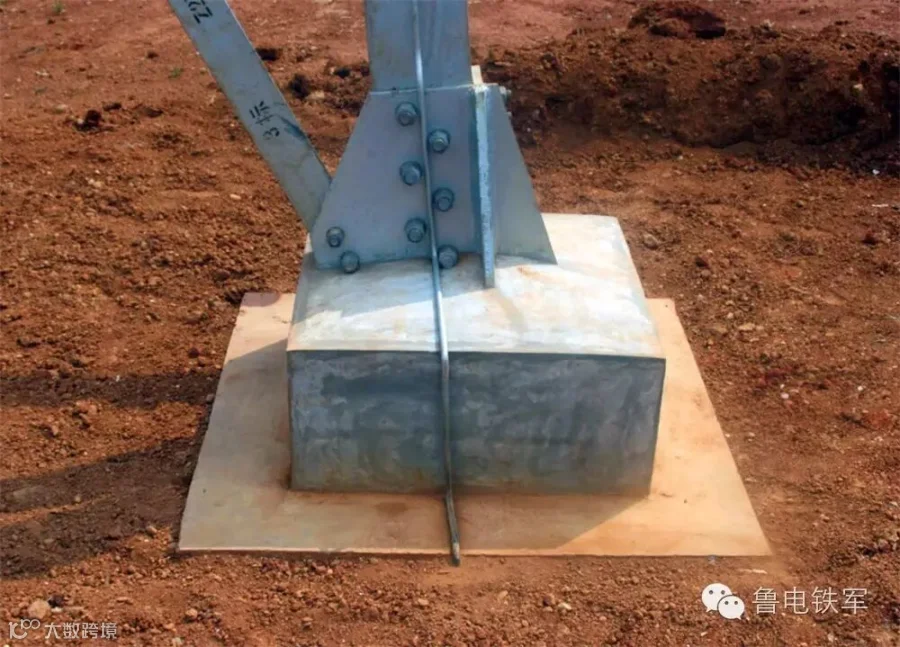

以“零偏差”作为基础浇制质量要求。拆模后的基础,棱角顺直,表面光滑。▼

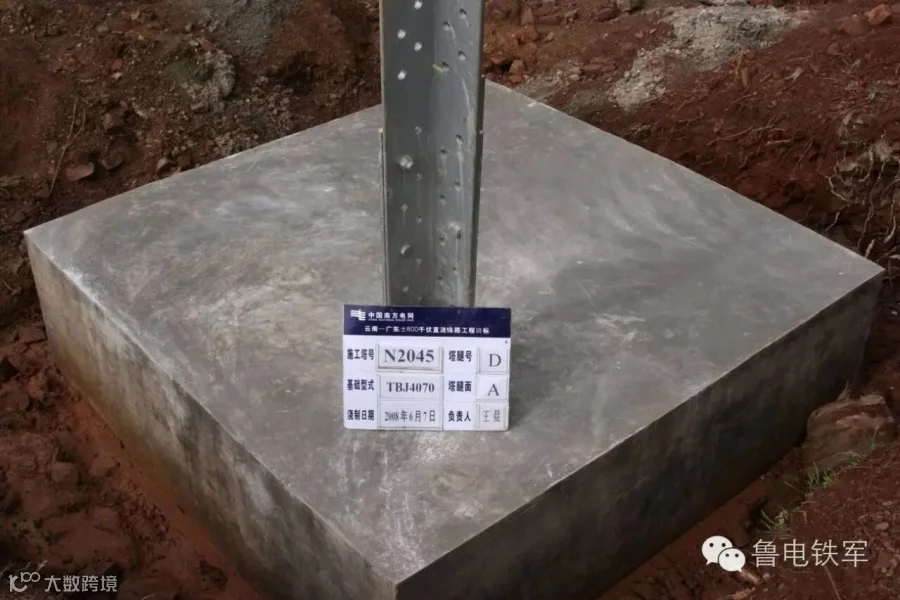

基础成品保护措施到位。▼
铁塔施工
组塔前,对施工人员进行技术安全交底,重点培训铁塔组立、螺栓和工器具的使用等。▼

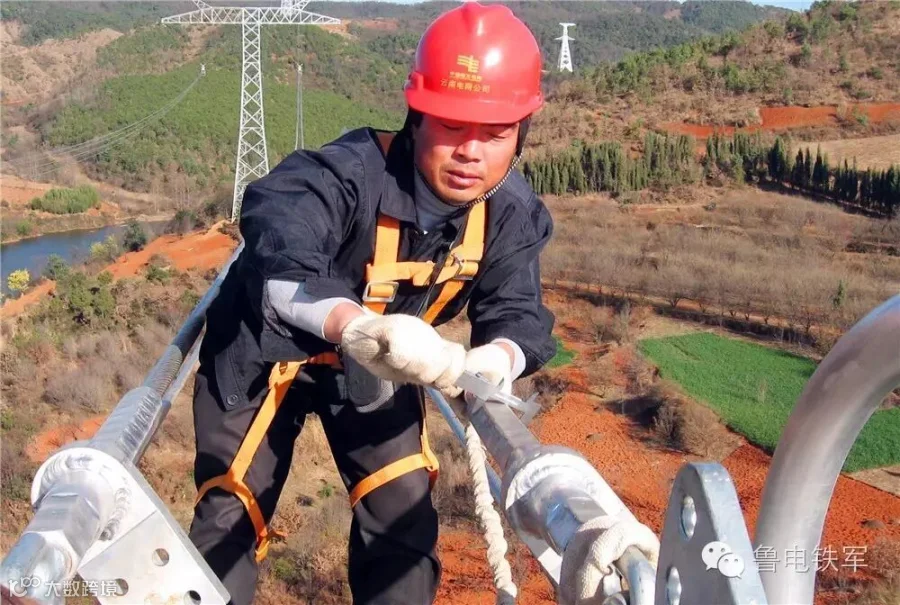

铁塔组立中,受力点都使用吊带连接,避免造成塔材脱锌。▼

在螺栓穿向、垫片使用方面,提出“一次成优率”,并制定了实施办法。▼

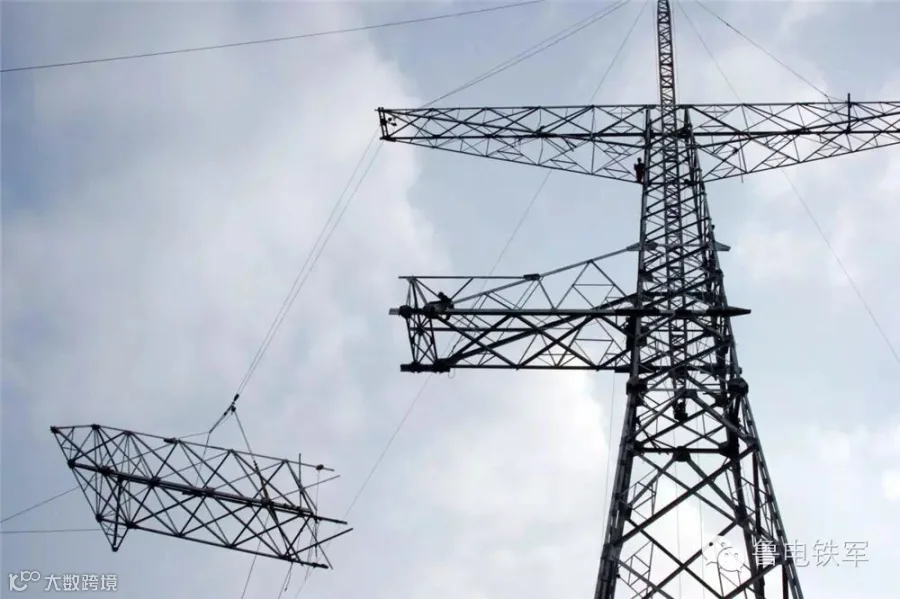

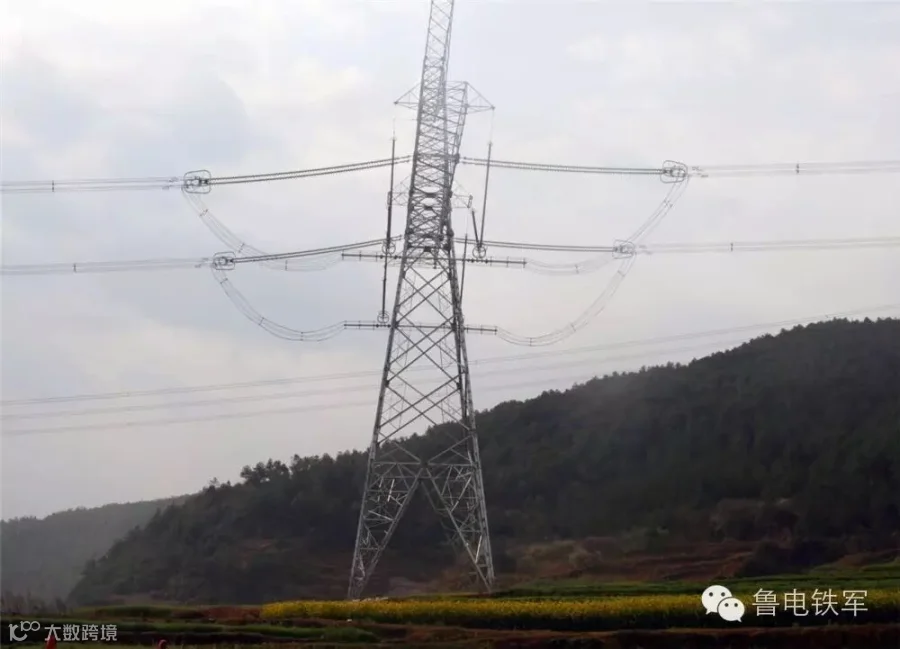

采取“铁塔倾斜零偏差控制法”有效控制质量,转角塔预偏均符合设计。▼

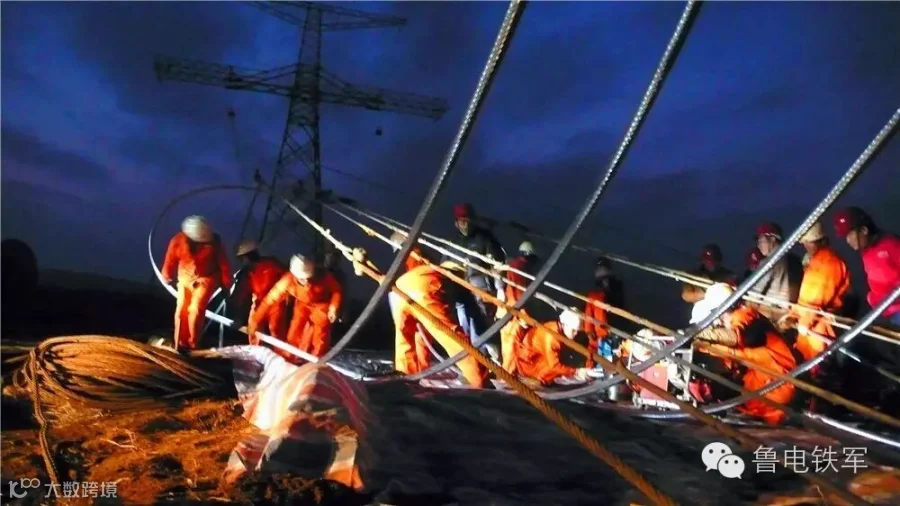

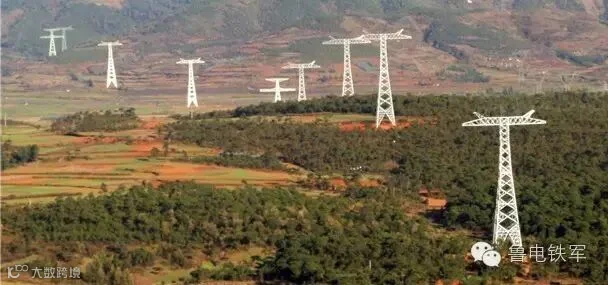

架线施工

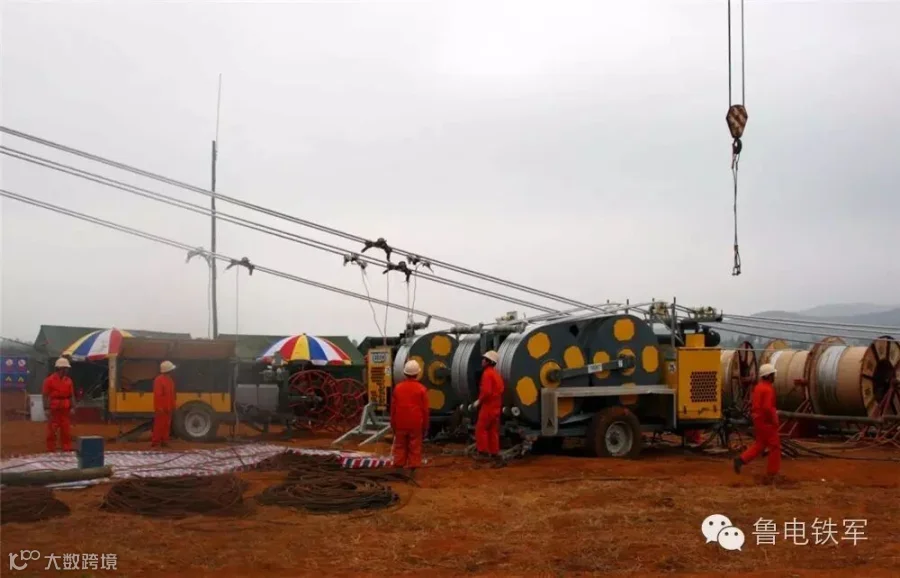

施工前,对架线工器具进行细致检验。▼

合理选择放线区段,现场铺设蓬布,使导线与地面隔离。▼

附件安装,注重导线相间的线平、引流线的美观和弧垂的控制。▼

项目综合管理
定期召开安全例会,认真开展各项安全活动。▼

加强施工人员培训,增强业务能力。▼

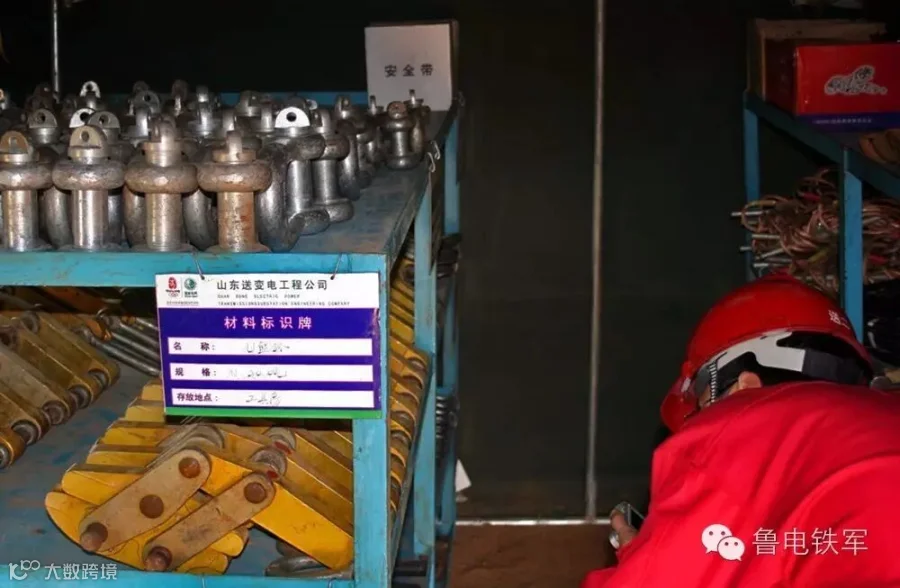

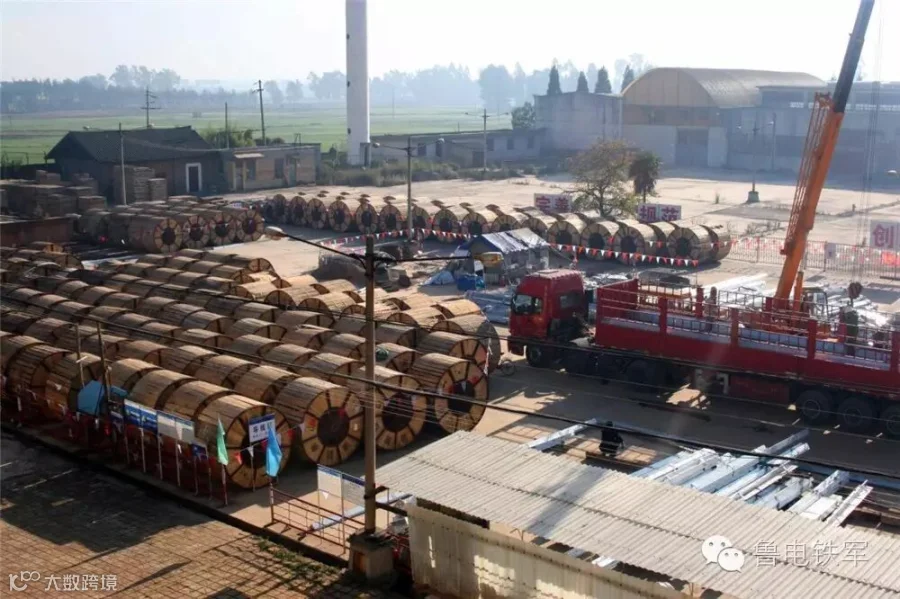

设立中心材料站,对工程各阶段所用材料进行统一管理。▼

规范档案资料的管理。▼

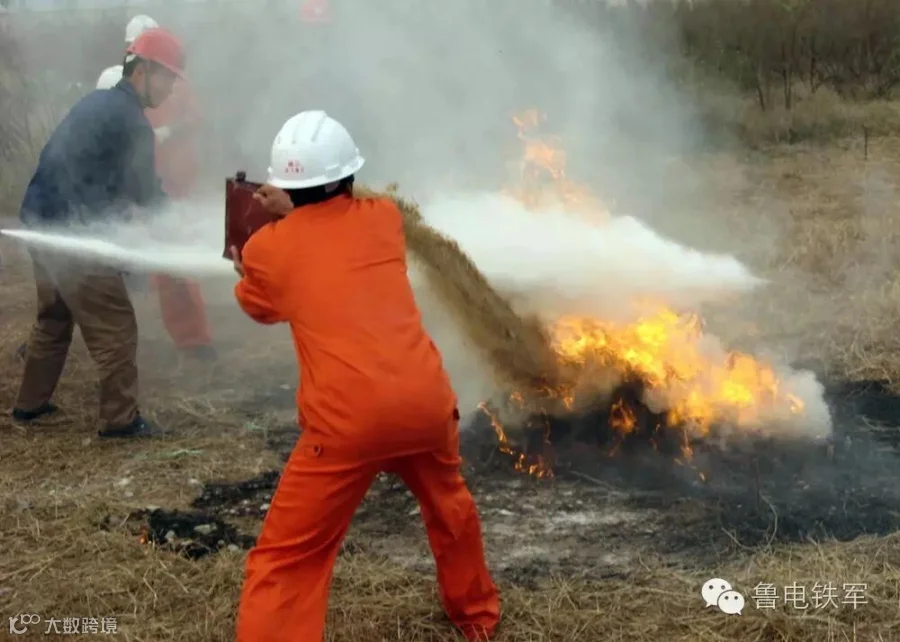

弘扬特高压、抗冰抢险、抗震救灾精神,丰富企业文化内涵。▼

党员先锋队,青年突击队,担负起急难险重的艰巨任务。▼

工程投运

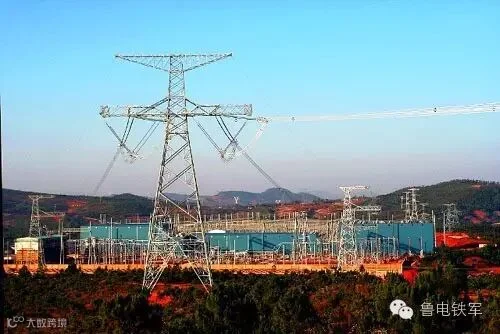

2010年6月18日,云南-广东±800千伏特高压直流输电示范工程双极投产。▼

它揭开了西电东送事业的新篇章,促进了能源资源在更大范围内实现优化配置,促进了五省区优势互补,协调发展。
