11月4日,随着3901柞栗1线、3902柞栗2线(原柞金1线、柞金2线)新投运保护装置各项运行指标持续稳定,由陕西送变电工程有限公司承建的安康750千伏变电站330千伏送出工程柞水段保护更换及线路更名工作,以高标准、零差错的优异成绩顺利收官。此次工程的圆满完成,不仅显著提升了陕南电网硬件配置水平,实现了关键线路标识的标准化更新,更为区域电网标准化、精细化管理及长期安全稳定运行筑牢了坚实基础。
柞水330千伏变电站两条出线是能源输送的重要通道,此次工程聚焦这两条关键线路的提质升级,核心任务集中在保护装置更新与线路名称规范化两大维度。在硬件升级方面,本次工程为原柞金1线、柞金2线的第一、第二套线路保护装置实施“一站式”整体更换,新装置作为电网的“神经中枢”和“安全卫士”,具备毫秒级精准切除故障的能力,能为电网安全运行提供双重保障,大幅提升了线路故障应对的可靠性。同时通过软件与系统更新,将3901/3902线路正式由“柞金线”更名为“柞栗线”——这一过程并非简单的标签替换,而是涉及全站二次系统、调度自动化系统等多个核心环节的联动修改,对工作的细致程度和专业协同能力提出了极高要求。

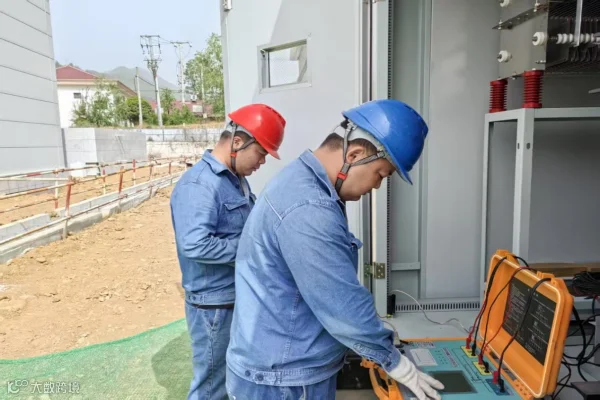

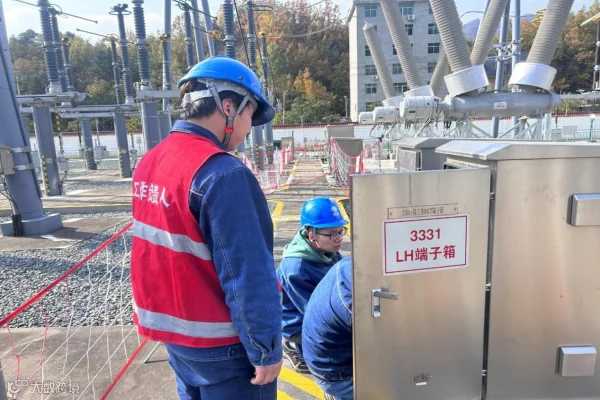

为确保工程高质量推进,调试分公司班组成员始终秉持“每一步都关乎电网安全”的责任意识,将严谨细致的工作态度贯穿全程,通过保护调试与定值核对、自动化信息核对与名称全局更新、二次通流通压、模拟带负荷测试与向量核查、保护传动、对调及定值最终核对五项闭环管控措施,全面筑牢安全质量防线。针对线路更名这一难点任务,在完成新保护装置信息点表核对的基础上,逐一核查上千条信息点,同步完成后台监控系统、远动装置及调度主站系统中线路名称的全链条更新,确保从现场设备到各级调度监控画面的所有信号、报表、潮流图名称准确无误、无一遗漏。最终通过模拟故障验证保护出口至断路器跳闸的闭环流程可靠性,并与对侧变电站联合对调,再次核对装置定值与调度下达的最新定值单,确保各项工作万无一失。
同时分公司将此次工程作为青年人才成长的“实战练兵场”。现场调试人员以“师带徒”机制为纽带,让经验丰富的技术骨干与青年员工结成帮扶对子,将二次系统联调、定值核对、名称全链条更新等核心工序作为教学重点,手把手传授实操技巧与故障处置经验。青年员工充分借助工程现场的设备资源优势,全程深度参与保护装置调试、上千条信息点核查、跨系统联动测试等关键环节,在理论联系实际中调试技术得到大幅提升,实现了从“书本知识”到“实战能力”的精准赋能。
此次工程圆满完成,既从硬件上强化了电网故障应对能力、提升本质安全水平,又通过线路名称标准化消除歧义,适配电网规划与统一调度,为后续运维精细化赋能。作为安康750千伏变电站330千伏送出工程关键环节,其不仅为能源可靠外送筑牢技术保障,也让调试团队积累了大型改造与联调经验,锤炼了专业队伍,为后续电网建设任务的顺利推进奠定了坚实的人才基础。
