在普通人眼中,高压电是只凶悍的“老虎”,在带电线路附近开展检修作业无异于“虎口拔牙”。可摸清了它的脾气,强化了管控措施,“电老虎”同样可以被驯服。
12月5日,输电一公司圆满完成500千伏照琅I、II线检修工作,顺利实现“虎口拔牙”。
500千伏照琅I线全长89.374千米,共有铁塔213基;500千伏照琅II线全长89.374千米,共有铁塔219基。此次停电时间为11月23日至12月5日,共13天。▼

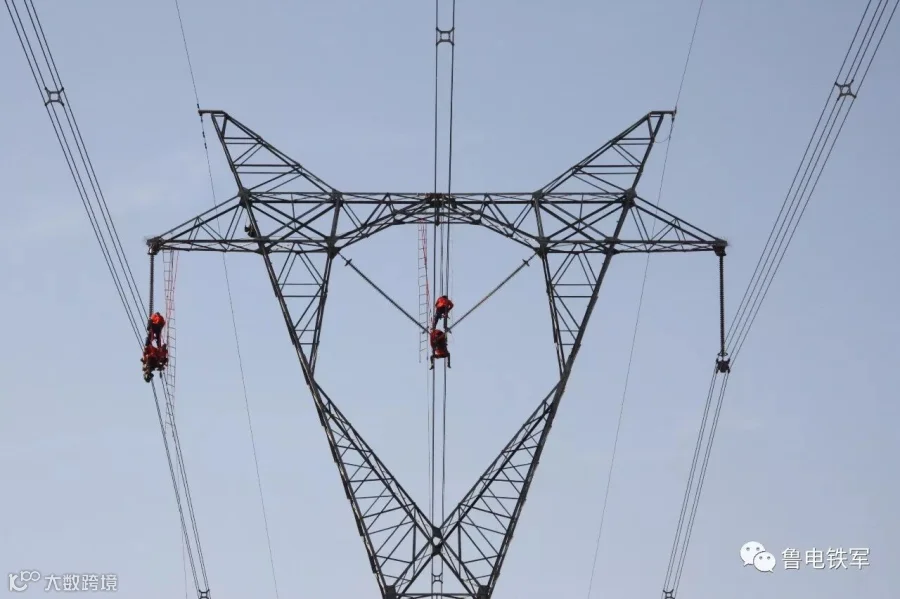

由于停电时间不同,照琅I、II线的其中37基同塔共架段存在感应触电隐患。为了确保照琅I、II带电作业顺利进行,输电一公司检修一班采取各种有效的管控措施,检修工作有条不紊。
紧盯“老虎口” 强化管控措施

为了确保检修、消缺安全,输电一公司检修一班强化检修现场“老虎口”管理。

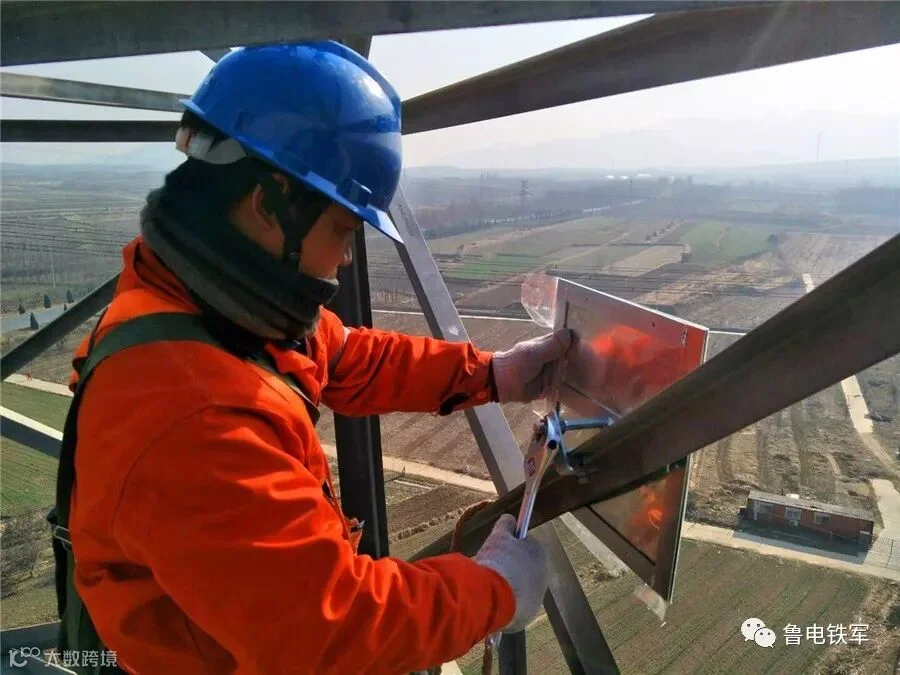

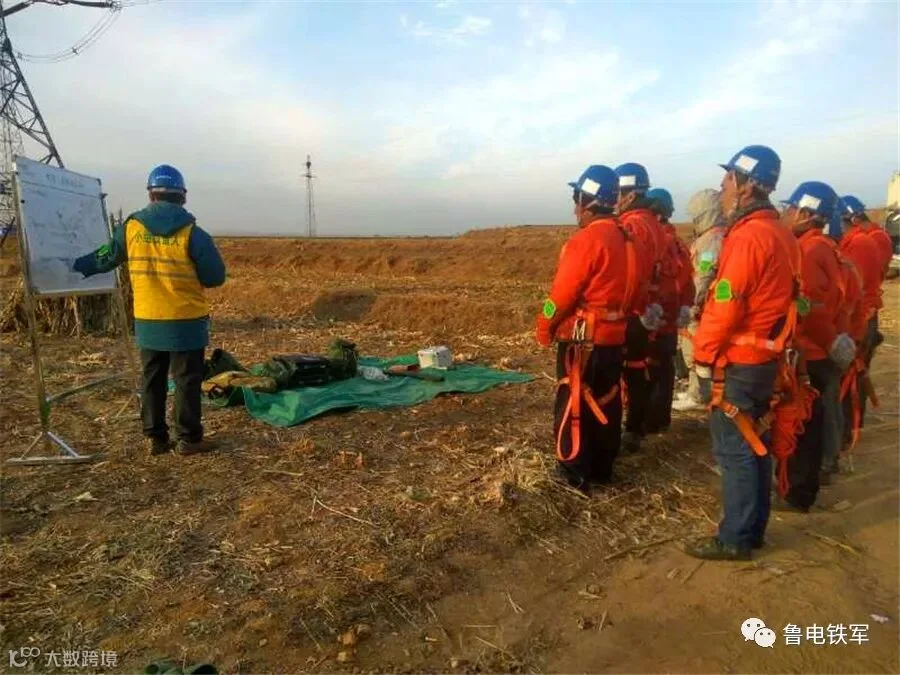

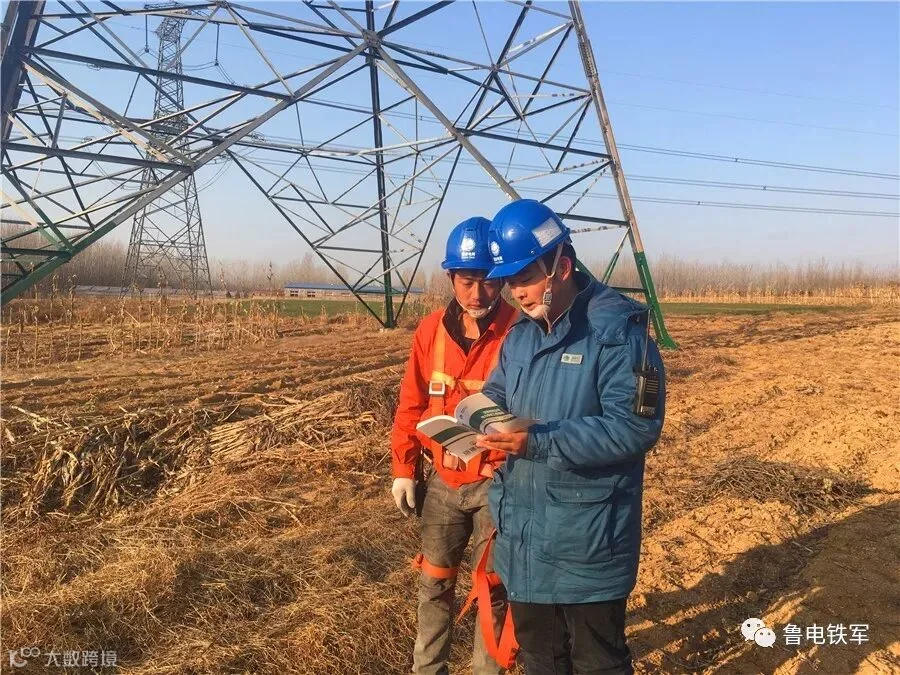

他们提前组织人员现场勘查施工作业需停电的范围、保留的带电部位、作业现场环境条件及事故危险点等,认真编写作业指导书,“安规”培训进现场。
严控安全质量 检修有条不紊

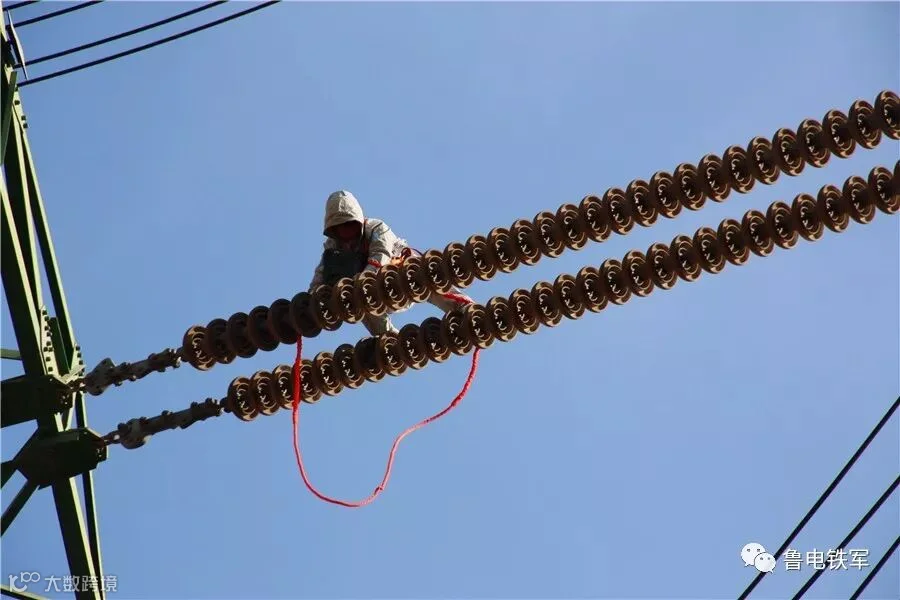

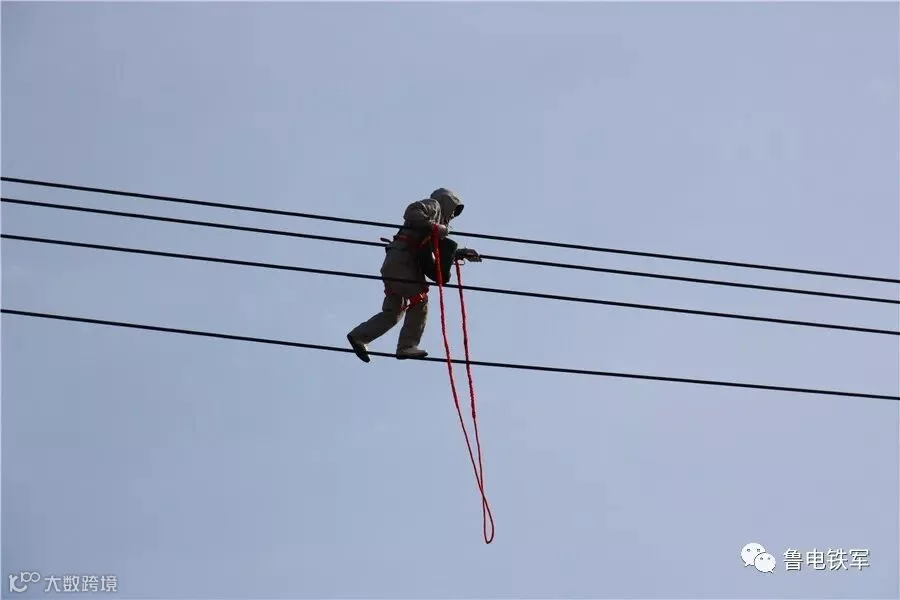

检修过程中继续以“应修必修,修必修好”为原则,共发现处理缺陷491处,其中金具类4处,导线损伤2处,接地引下线生锈16处,鸟巢351处,间隔棒类118处。

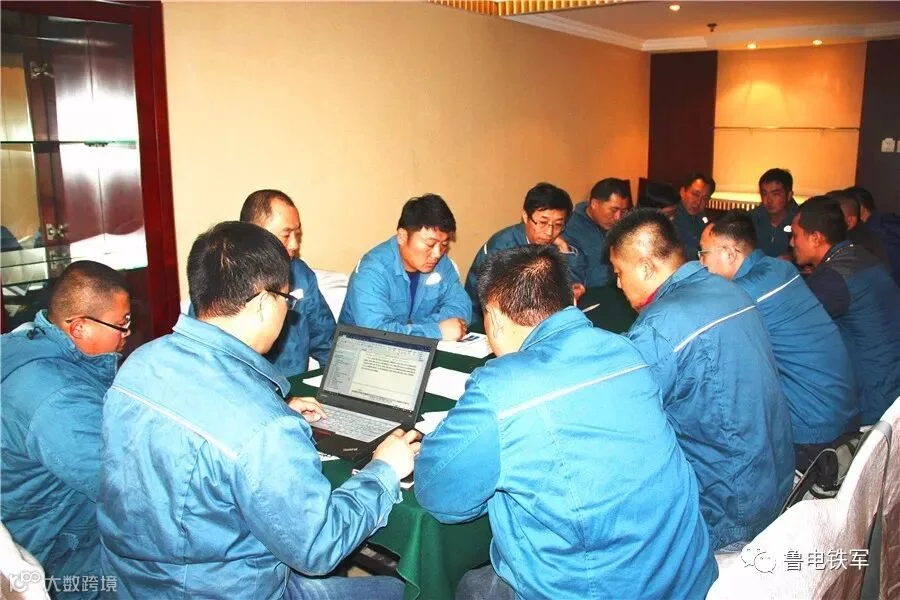

总结经验教训 认真记录分析

利用站班会时间,检修人员相互学习,把工作中遇到的问题及采取相应措施记录下来,以便于总结分析。

12月5日17点15分,伴随着照琅I线一次送电成功,500kV照琅I、II线检修工作圆满完成。(王维)。
