12月16日,临沂±800千伏换流站双极低端阀厅解锁升压至800千伏。至此,该工程双极高、低端阀厅全部一次送电成功。


临沂±800千伏换流站是内蒙古上海庙~山东临±800千伏特高压直流输变电工程的受端站,是全国首次采用分层接入技术、首次交直流合建、首批加装调相机和抗震等级最高的±800千伏换流站工程。

变电分公司承担了该站土建A包、电气A包施工任务,主要包括双极低端阀厅、极2高端阀厅、换流变运输轨道广场、主空楼、辅控楼、水泵房等土建施工和阀厅内全部设备安装、试验、调试、全站二次电缆、光缆敷设以及全站辅助系统试验、调试等工作。该站自2016年3月开工建设。

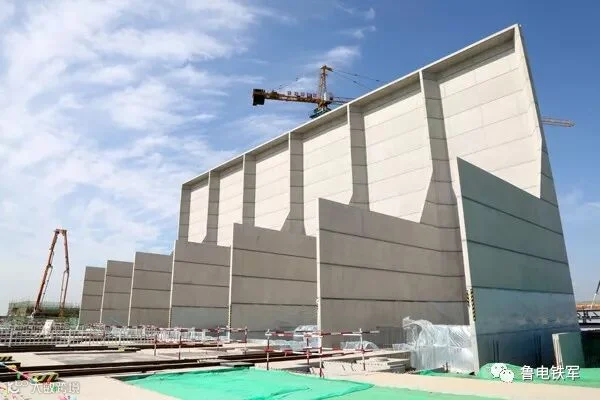

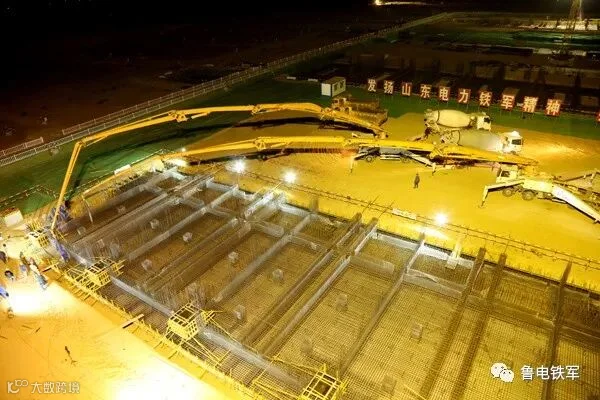

公司以建设“安全可靠、自主创新、经济合理、环境友好、国际一流”的优质精品特高压工程为目标,超前策划、精细管控、积极创新,加大人员、设备投入,全力以赴推进工程建设。土建施工期间,创新应用自密实混凝土施工工艺配合钢木组合大模板,将换流变防火墙施工“模块化”,有效解决了换流变防火墙施工超高度、窄间隙、大体积,钢筋密集振捣困难的技术难题,全面提高防火墙施工质量,开创了自密实混凝土技术在全国输变电工程中应用的先河,

REC

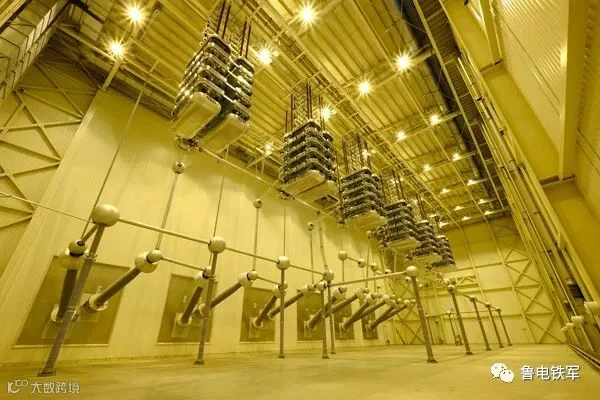

电气设备安装中,根据换流阀安装的环境要求,采用六级防尘措施”。换流阀、母线、穿墙套管等设备安装严格落实特高压直流工程相关工艺标准,精细化组织施工,设备搭接面全部按照平整光滑、无毛刺、无凹坑要求进行加工处理,采用“双线标识法”每一颗螺栓紧固值建立质量管理档案,实现了搭接面电阻值全部小于2微欧,消除了母线通流回路温升的安全隐患。该站调试工作时间紧、任务重、对侧多、调试技术复杂,工程参建人员在加紧推进工程建设的同时坚持“高严细实”工作标准,圆满完成了换流变压器、阀厅、直流保护分系统、二次分系统、辅助系统、注流加压等共10大项,77分项调试及试验任务。送电前,全面进行换流阀低压加压试验和换流变通流耐压试验,确保设备状态满足运行要求。

全体参建人员充分发扬山东电力铁军精神,克服冬季、夏季施工恶劣天气不利影响,按里程碑计划积极推进工程建设,共完成混凝土施工450000立方米、电缆敷设1134千米、调试单体设备673台。

随着临沂±800千伏换流站双极送电成功,我公司承建的该站施工任务全部完成。该站当前进入试运行阶段,计划将于2018年4月进行对端联调工作,2018年6月全线工程正式投运。(赵岩 傅尧)
