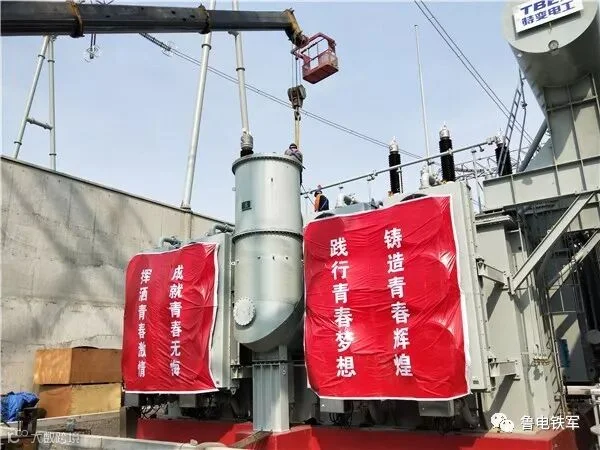

6月10日,随着济南1000千伏变电站扩建三期工程3号B相主变高压套管的吊装顺利完成,标志着调试分公司承建的济南特高压变扩主变拆一装七的主变施工任务圆满完成。

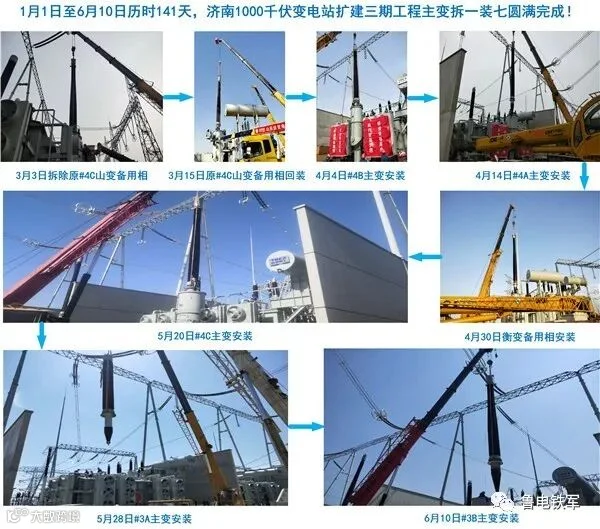

此次主变扩建工作时间紧、任务重、风险高,还涉及到一台主变的拆除、倒运、回装工作,施工难度大。扩建主变安装历时141天,施工过程从冬季持续到夏季,共吊装88根套管,油务处理高达1258吨,热油循环3774吨,对于人员和设备都提出极大挑战。安装过程中,项目部严格落实作业风险安全管控制度和规程规范,作业全过程加大安全隐患排查力度,主变滤油实现24小时不间断监控,主变油样试验全部一次合格。

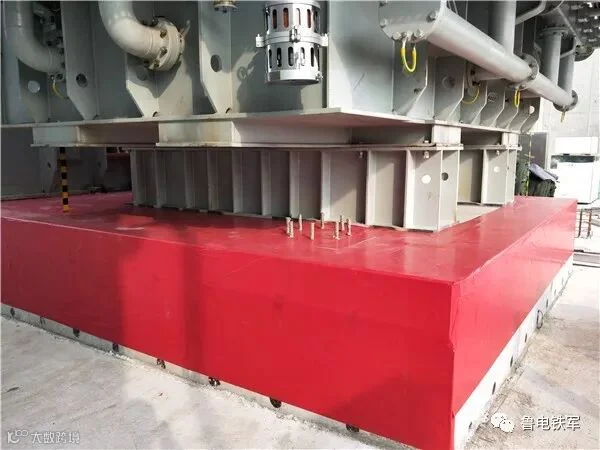

项目部严格按照套管安装使用说明书的有关规定,进行主变安装及高压套管的起吊、安装。同时,根据现场情况及套管重量,对起重机具的能力进行校验。项目部利用两台吊车、一台升降车进行高压套管的安装。在主变基础防护上,创新性的采用反光贴将主变基础做到全覆盖,实现了主变基础安装过程中的零污染。整个作业过程精细化专业化,保证了任务高质化高效化完成。

施工过程中,各级领导严格按照到岗到位检查制度要求,提前检查现场安全防护措施和工器具的准备情况,监督指导作业全过程,督促安全生产规程制度在管理过程和作业现场的执行。为保障作业过程安全进行,强化本质安全思想的落地实施,项目部一方面夯实现场安全基础,提前做好现场围栏防护工作,落实施工作业票制度执行的规范性,严防严控风险,确保现场安全可控在控。另一方面加强与施工作业人员沟通交底,强化对现场分包队伍的组织管理,精准把控重要工程工序时间节点,做到可控在控。

本次主变安装工作的顺利完成,为特高压变电站主变扩建工作积累了宝贵经验,为整个变电站扩建三期工程按期保质实现送电目标打下了坚实基础。(魏永乐李翔)
