入局时间紧迫的巨大挑战

  8月15日凌晨3点,夜深人静,有一群人正整装待发前往施工现场,迎接他们的,是一场时间紧、任务重的巨大挑战……

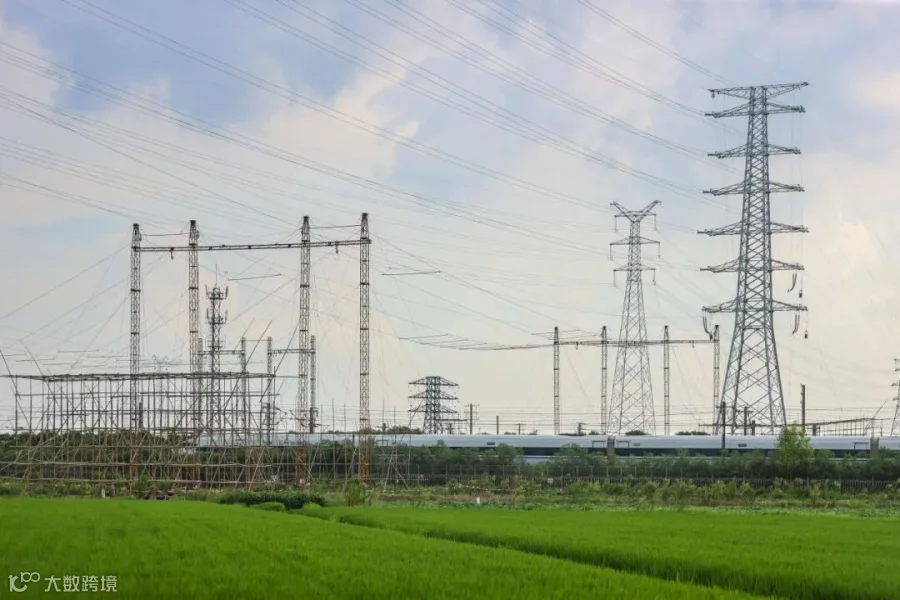

  京沪铁路作为全国4条最繁忙的铁路干线之一,白天平均每3分钟就有1列火车经过;而沪宁城际高铁作为长三角地区重要铁路干线,最高峰每5分钟就有1列火车发出。

  海能二分公司的扬镇直流二期配套陵口换流站~茅山220千伏线路工程(西线)工程恰巧从这两条铁路上方经过。据悉,铁路部门给项目部封网时间只有两天,每天的封网窗口期为3时15分到3时55分这40分钟,实际有效施工时间不到25分钟,架线窗口期也仅有3个小时。

破局:门型构架显神威

  面对如此短的时间,相比于276米的塔对塔封网档距,门型构架进行封网档距约为120米,可以大幅缩小封网档距,缩短封网时间,确保能在有效的窗口期内完成封网任务。

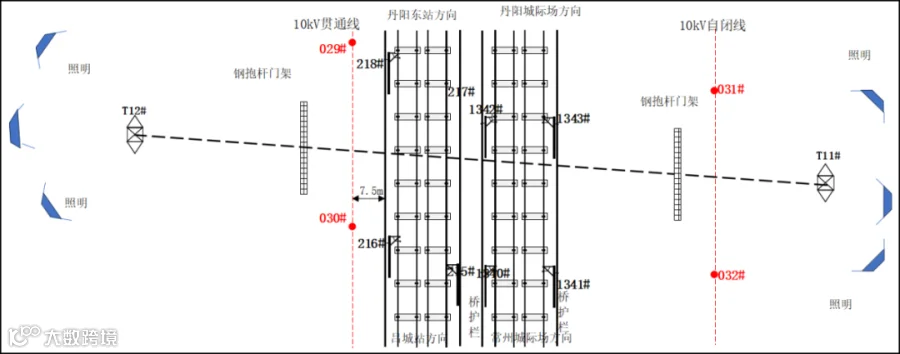

门型构架示意图

  本次跨越采用抱杆门型构架封网的方式,在跨越点两侧距离铁路栅栏约30米处各设置一套抱杆门型构架,每套门型构架采用4根26米长550截面竖向钢管抱杆和一根24米长275截面横向钢管抱杆,横梁与立柱采用钢丝绳套连接。在竖向抱杆上设置承力索滑车,拉网滑车设置在横梁上,相比于塔对塔封网拉网滑车和承力索滑均挂在横梁上,能更好确保封网的安全可靠,降低安全风险。

前期准备

  “我们最开始考虑的结构设置为2根550截面竖向钢管抱杆加一根550截面钢管横向抱杆,后来考虑到门型构架跨度为24米,这样的方式横梁承受的力较大,安全可靠性不高”姚志浩说,“桁架结构优势在于能够承受较大的轴向力,抗弯能力较弱,于是我们进一步优化设计,在中间加设2根竖向抱杆,将主要受力滑车转移到竖向抱杆上,同时,考虑到横梁受力的大幅减小,将横梁截面由550截面调整到275截面,减轻整体自重,确保连接的可靠性。”

现场搭建

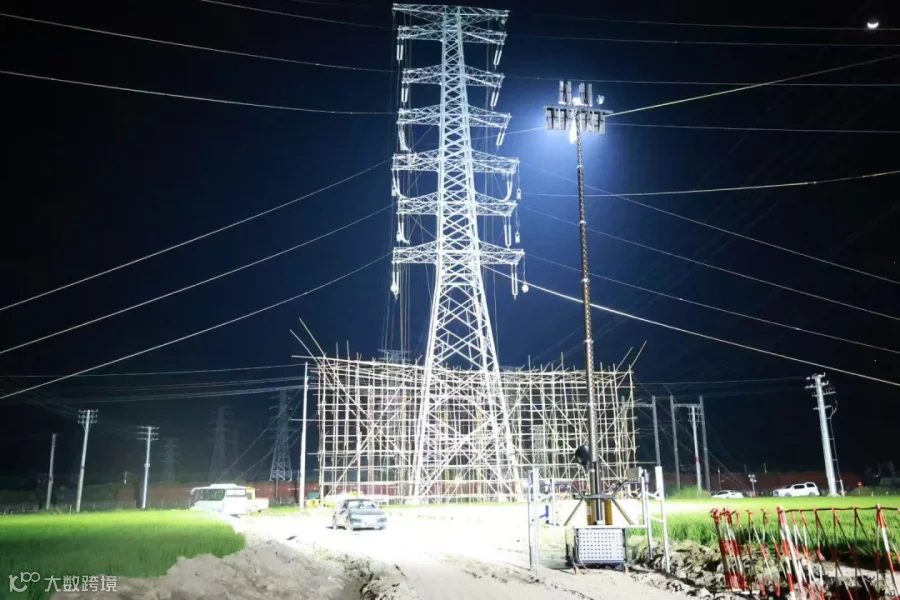

租赁公司8月11日将抱杆运输到了现场,海二公司随即开展了紧张的门型构架搭建工作,现场投入一台吊车,在沪宁城际侧,场地位于10千伏自闭线与国防光缆中间,要在26米左右的空间内组立24米高度的门型构架,拉线的设置角度是个难题,而构架整体稳定性主要靠拉线的可靠性。

后结合现场,考虑到构架的受力主要在于铁路侧,现场适当增加铁路侧拉线设置角度,减小铁塔侧拉线角度,这样能够更好地优化门型构架整体受力。

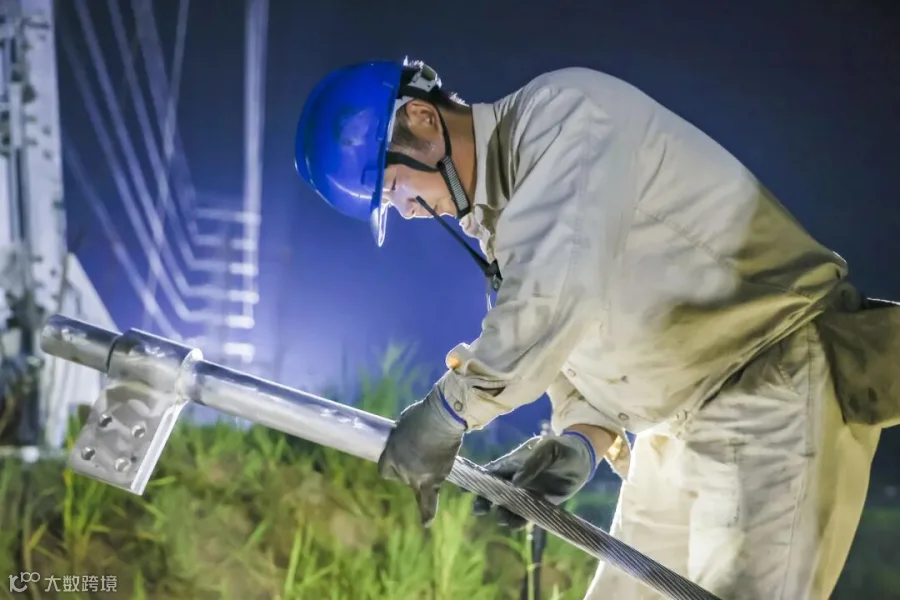

实际使用

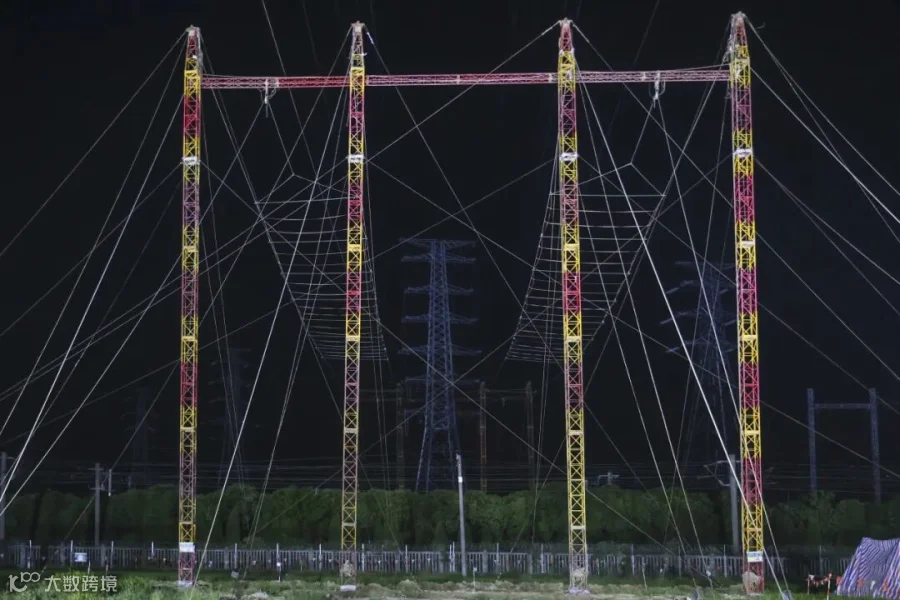

  搭建完成后,门型构架于8月15日03时15分投入现场使用。

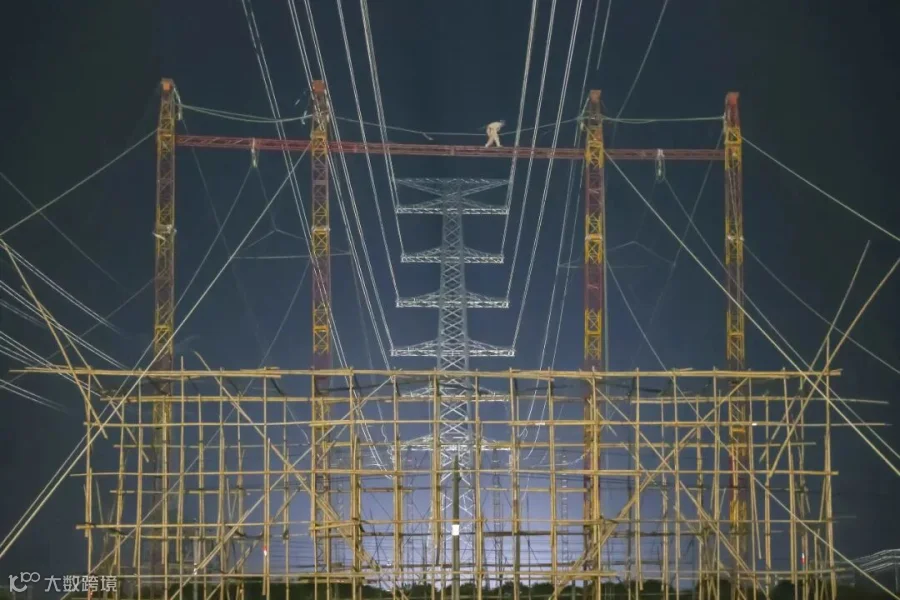

新局:夜间施工忙

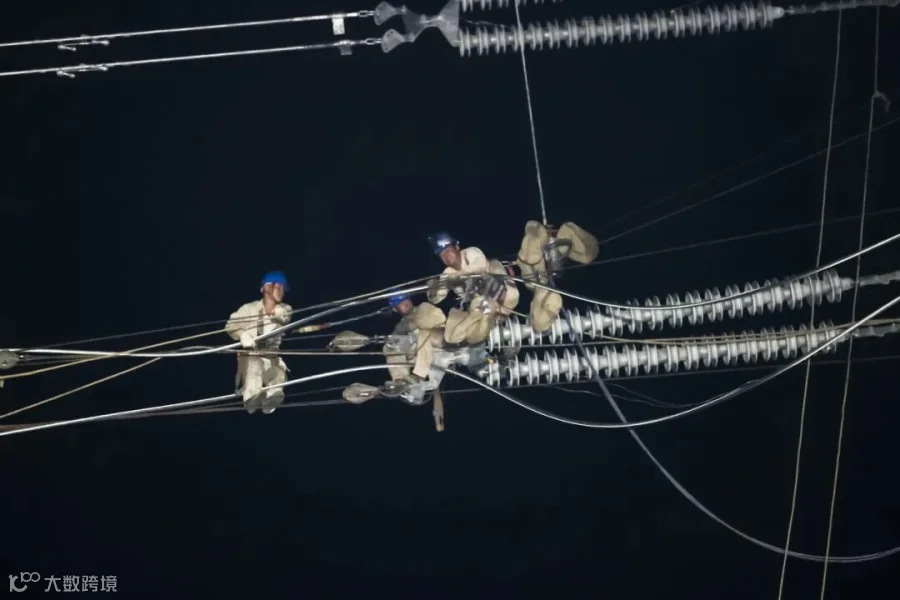

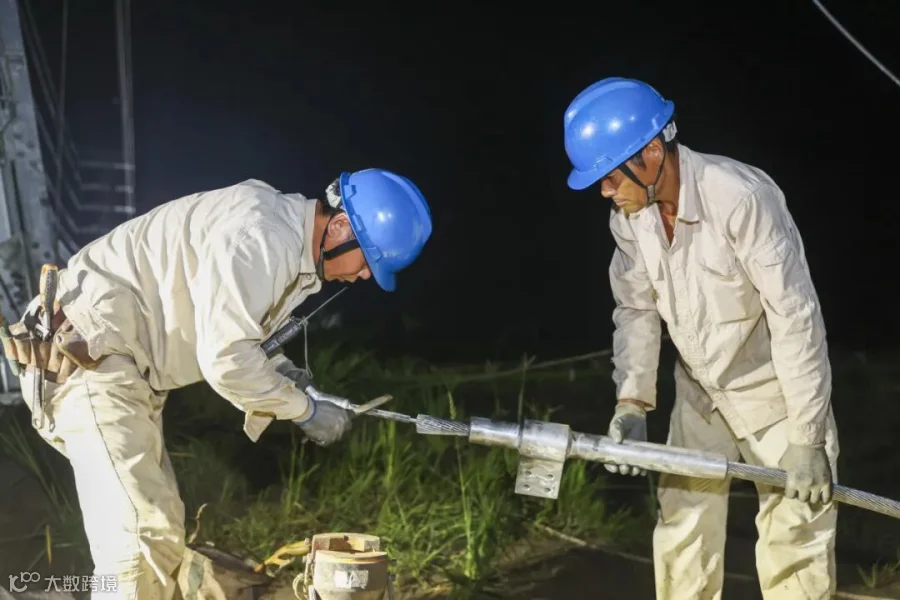

  据铁路部门批复,每天架线的时间在00时20分-03时40分,我们的工作人员只得在大多数人休息的时间“错峰”展开施工。

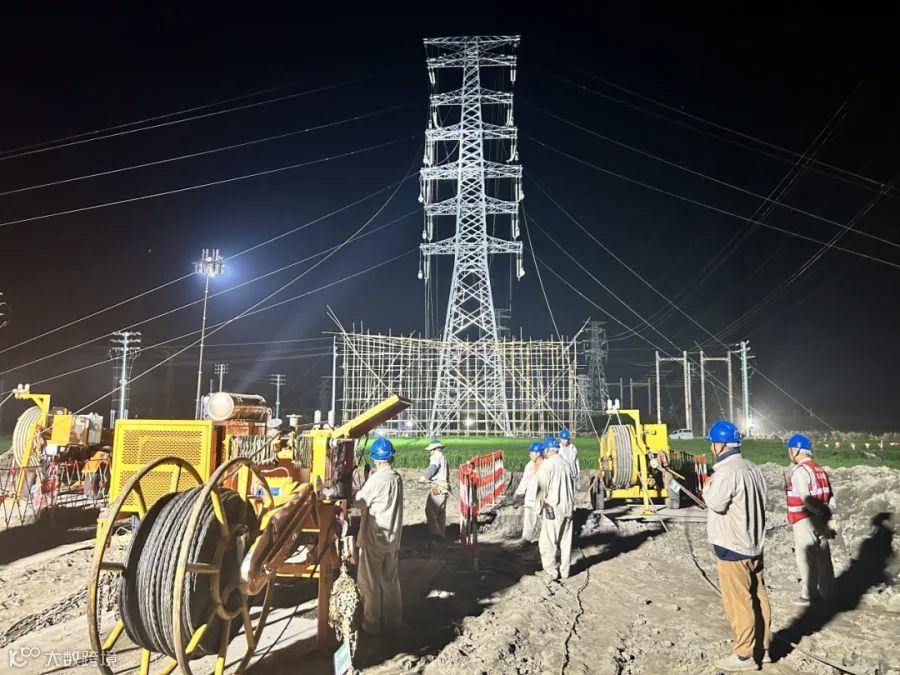

夜间架线施工照明不足

  与白天繁忙的场景不同,夜晚的铁路上万籁俱寂,一片漆黑。

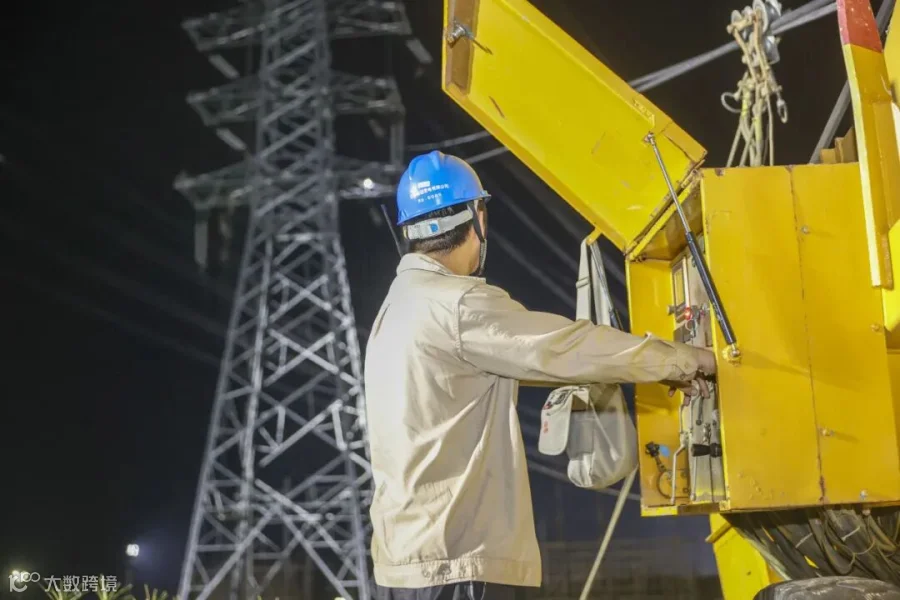

  为解决照明不足问题,海二公司牵张场各布置3台高亮度探照灯,同时设置机动车载大功率照明灯一台,确保夜间作业照明万无一失,现场瞬间亮如白昼。

夜间温高蚊虫多

  近日“秋老虎”正盛,即便是夜间依旧持续高温,给施工带来不小的挑战,同时,夜晚蚊虫叮咬给工人们带来不小烦恼。

  项目部给每个工作人员都准备了充足的水和防蚊喷雾。

安全保驾护航

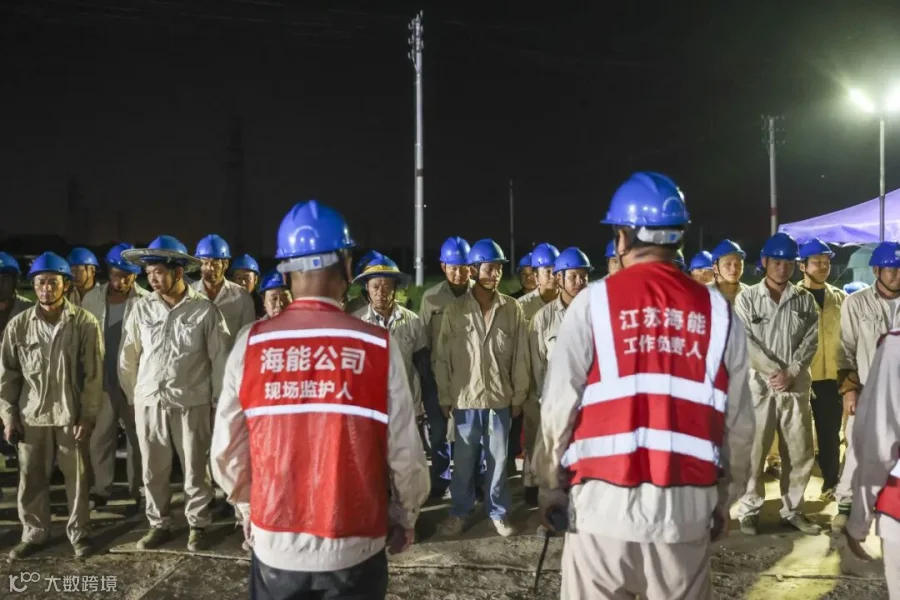

  公司强调夜间施工更是要将安全放在首位,每晚在开工前,组织开展站班会,细致交底。

  此外现场设置了监护人,全程保障现场的安全。


    本次施工预计于8月24日完成。


- End -

供稿:姚志浩

编辑:薛新为

审核:张明

终审:裴春



【声明】内容源于网络
0
0
江苏省送变电有限公司
传播苏送声音 ,讲述苏送故事,展示铁军风采,弘扬匠心品质,凝聚发展力量。请关注我们。
内容 0
粉丝 0
江苏省送变电有限公司 传播苏送声音 ,讲述苏送故事,展示铁军风采,弘扬匠心品质,凝聚发展力量。请关注我们。
总阅读0
粉丝0
内容0
