6月17日,青海海南±800千伏换流站工程电气B包的投运前阶段极Ⅱ低端换流变公司级专检顺利结束。此次验收是该站第二次迎接公司级验收。

第一阶段回顾

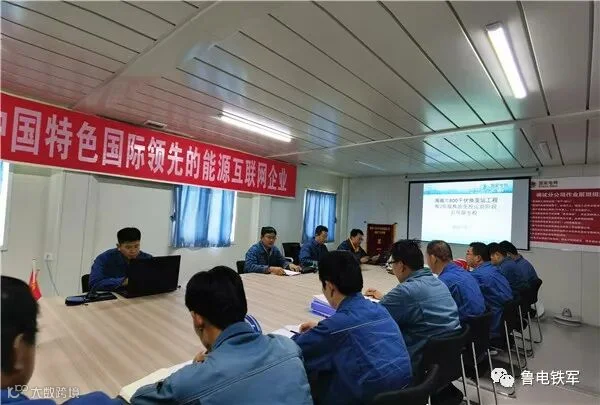

专检会议

5月14日,公司专检组到海南±800千伏换流站工程电气B包进行的投运前阶段首次公司级专检顺利完成。

当时的验收的范围包括750千伏交流滤波器场1号、2号、3号滤波器大组设备的安装、常规试验和本体调试、二次设备安装、本体二次电缆敷设以及相关接地施工。

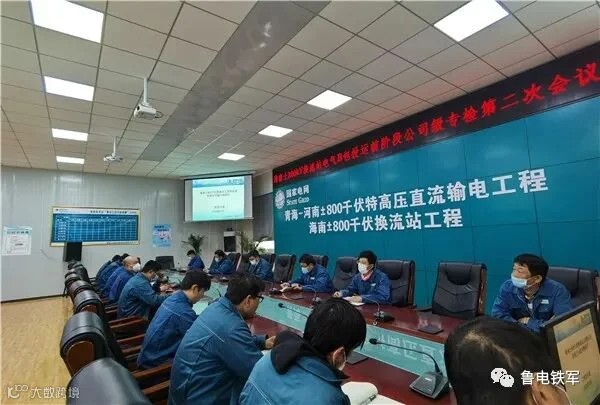

第二阶段验收


本次验收范围主要是极Ⅱ低端6台换流变的设备安装、本体二次接线、常规试验以及单体调试,包括3个单位工程,3个子单位,13个分部工程,59个分项工程。

其分部、分项验收已全部合格,班组自检、项目自检已全部完成并整改结束,具备公司级验收条件。

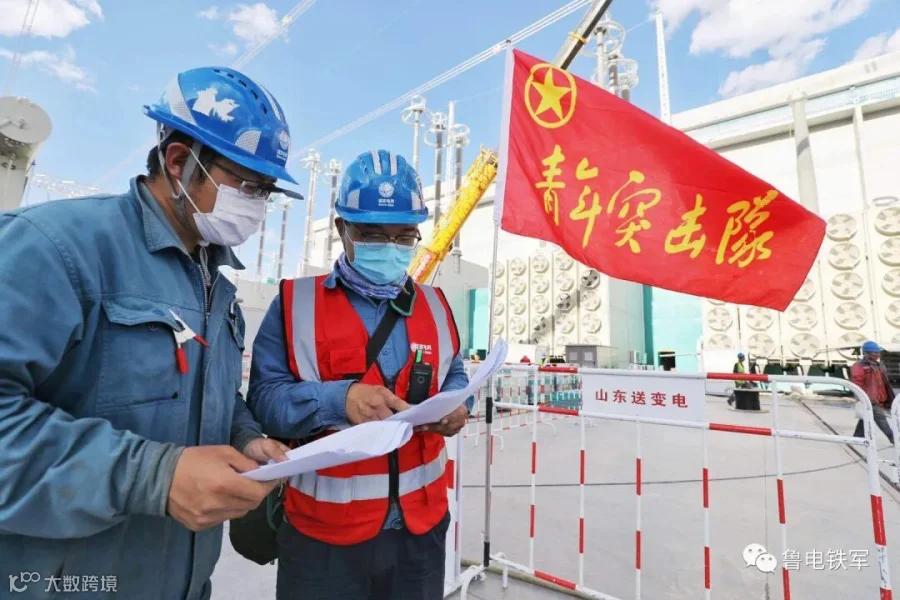

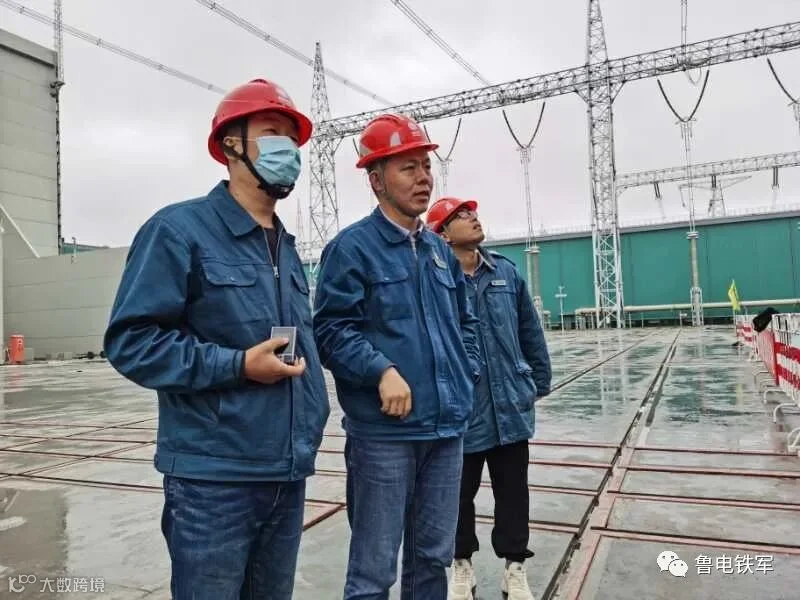

目前,750千伏滤波器场正处于送电操作阶段。在专检组验收前,项目部详细介绍了现场带电区域以及安全隔离措施,筑牢平安验收基础。

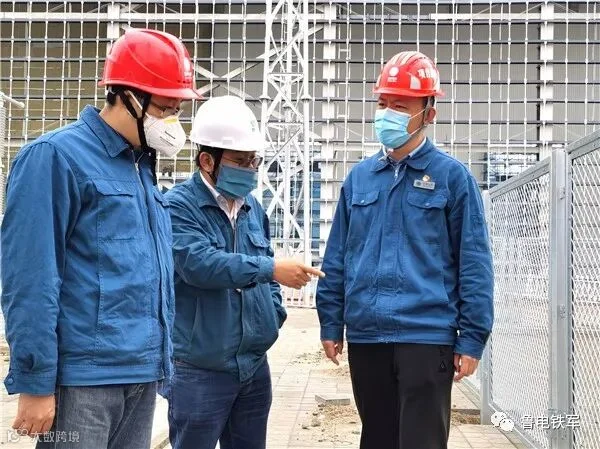

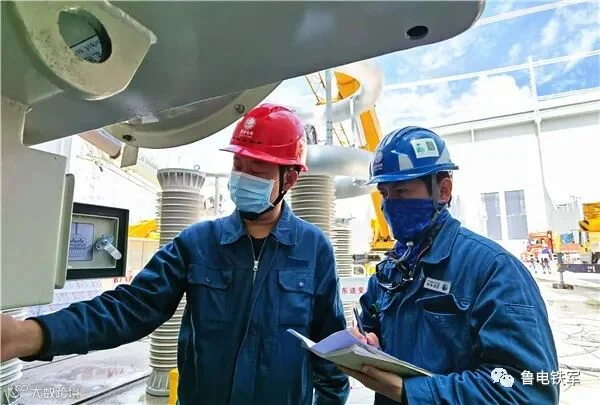

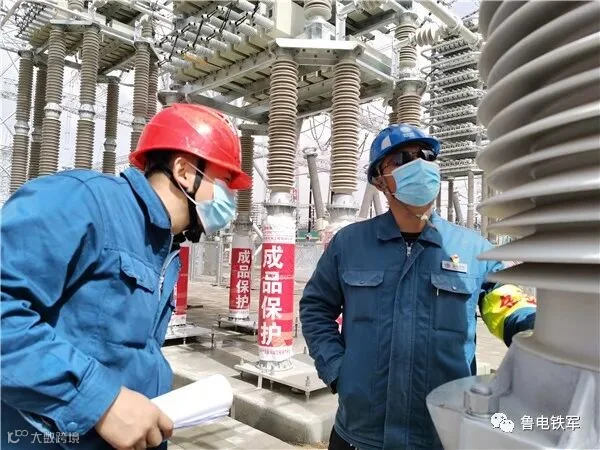

换流变作为核心设备,验收专业性强、技术复杂、牵涉面广。专检组以高度负责的态度进行严格把关,按照验收规范要求及图纸的内容,对现场施工质量和资料情况进行仔细验收。


在验收过程中,专检组有效查漏补缺,对发现的问题给予了专业性意见,有助于项目部将问题解决在竣工验收前。

项目部各专业负责人积极对接和配合,为实现“零缺陷验收”目标、交出高质量精品工程共同努力。

极Ⅱ低端换流变公司级验收的顺利完成,标志着青海海南换流站电气B包在 “6.30”目标前的施工工作基本结束,即将进入监理、业主、运检单位竣工验收。

接下来,项目部将继续严抓安全管控、严把质量关,做好收尾及整改工作,为“6.30”双极低端成功解锁夯实基础。(陈秀红 李翔)
