省外特高压工程
02
省内重点工程

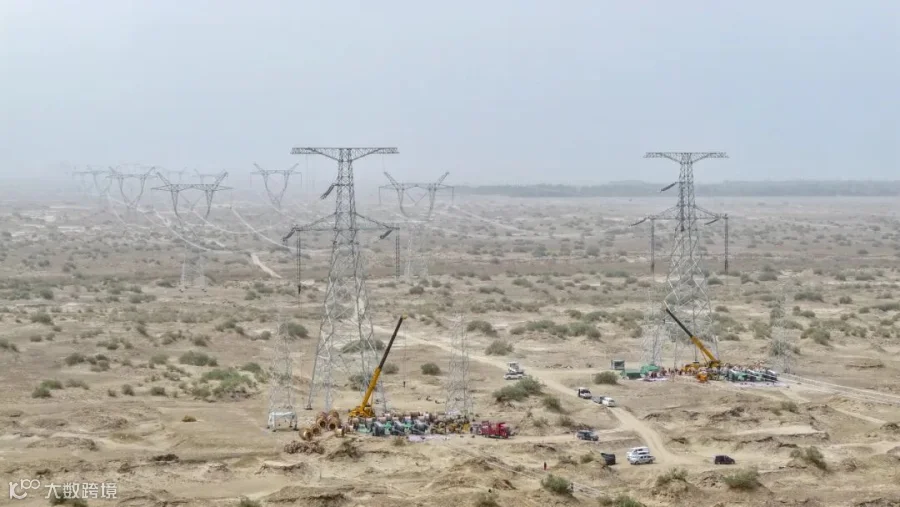

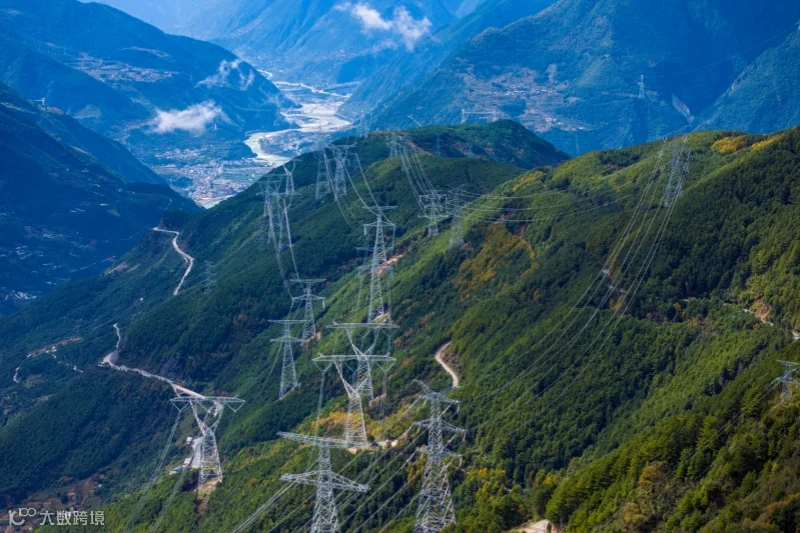

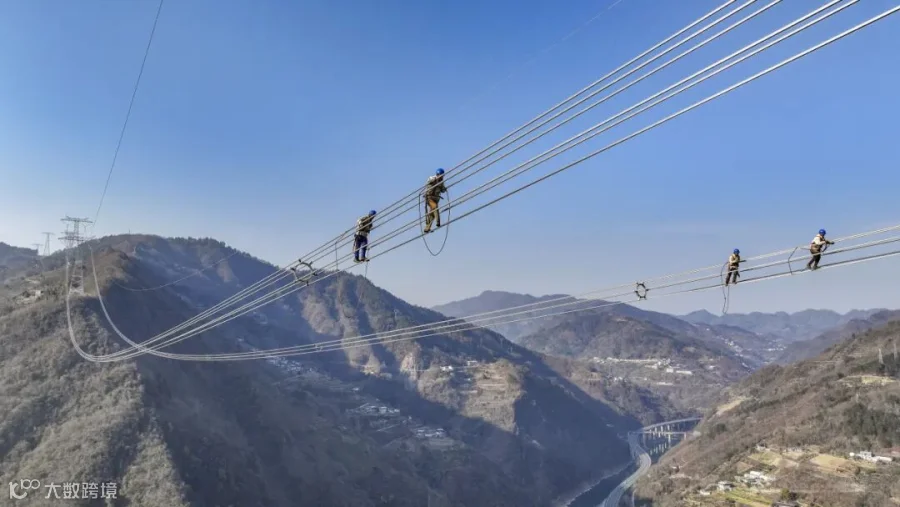

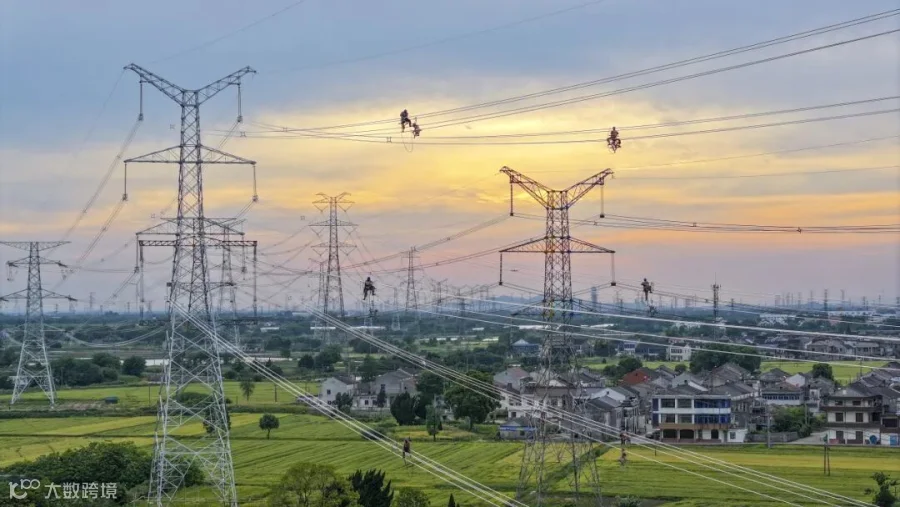

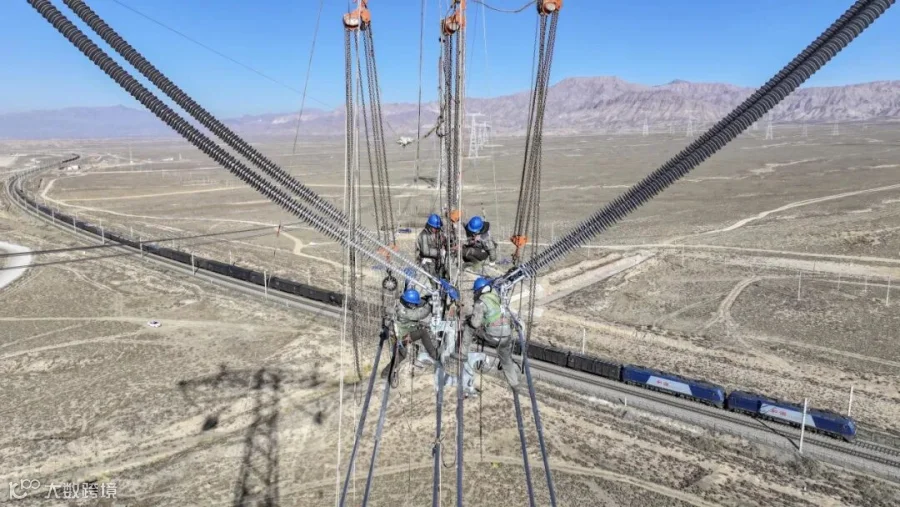

该工程于2021年1月8日正式动工,于2022年7月1日竣工投运。作为我国实施“西电东送”战略的重点工程,该工程为我国再添一条横贯东西的能源大动脉,对于优化能源配置、保障电力供应、拉动经济增长、推动绿色发展、引领技术创新等具有显著的综合效益和长远的战略意义。

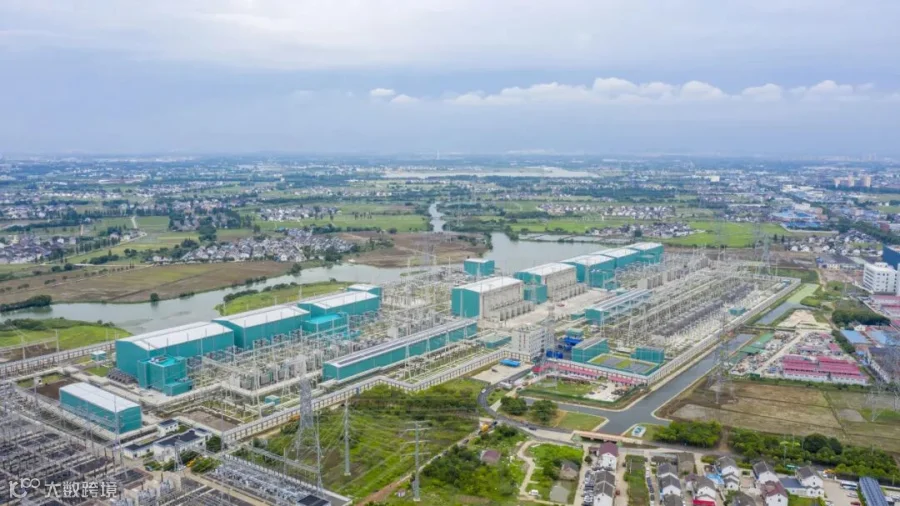

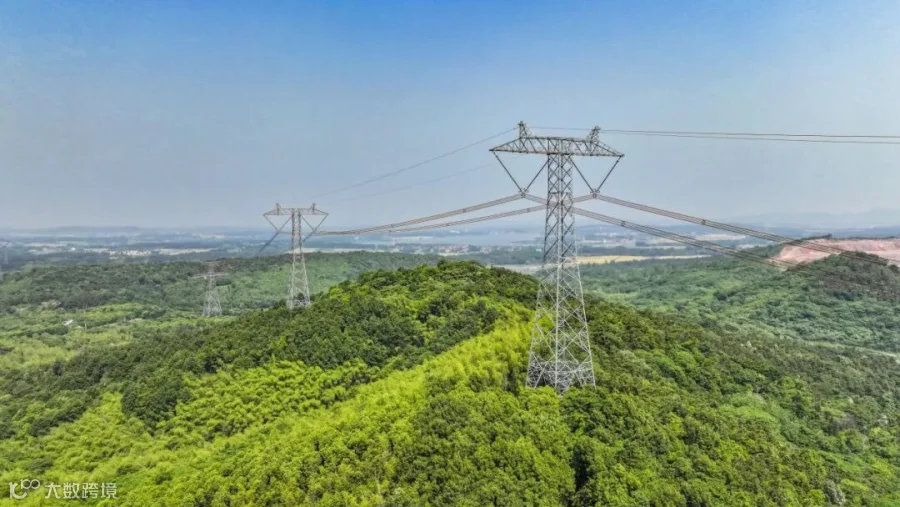

该工程于2021年9月3日正式动工,于2022年7月1日竣工投运。虞城换流站是白鹤滩入苏工程的“终点站”。与常规特高压换流站不同,该站低端部分采用了国际先进的柔性直流技术,高端部分则使用常规直流技术,两者结合可有效提升电网的安全稳定运行能力,是世界上首座采用“常规直流+柔性直流”混合级联接线的换流站。

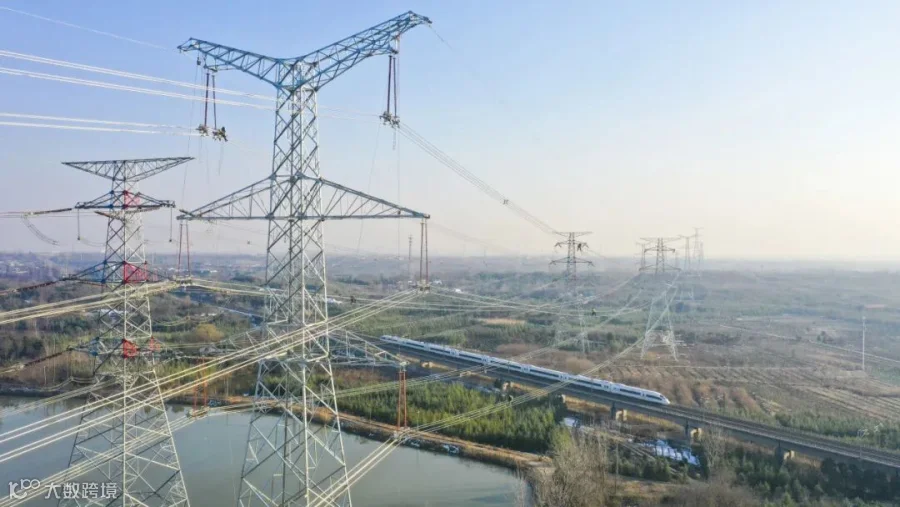

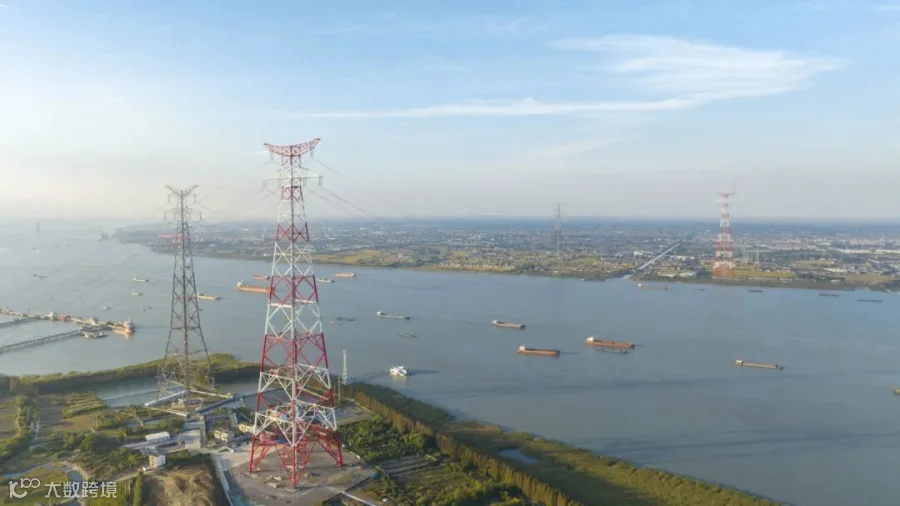

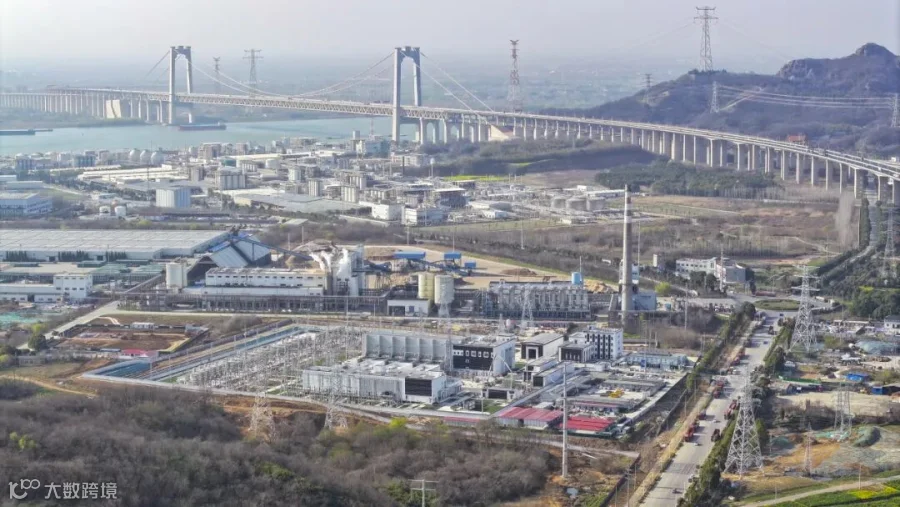

该工程于2020年9月30日正式动工,于2023年7月2日竣工投运,是江苏助力长三角一体化的重要电力枢纽工程,是我国电力建设史上规模最大、技术难度最大的跨江联网输变电工程。它的投运提升了江苏过江输电能力30%,最大年送电量超260亿千瓦时,极大促进了长江以北地区新能源特别是大规模海上风电的高效消纳,为长三角能源一体化发展提供了有力支撑。

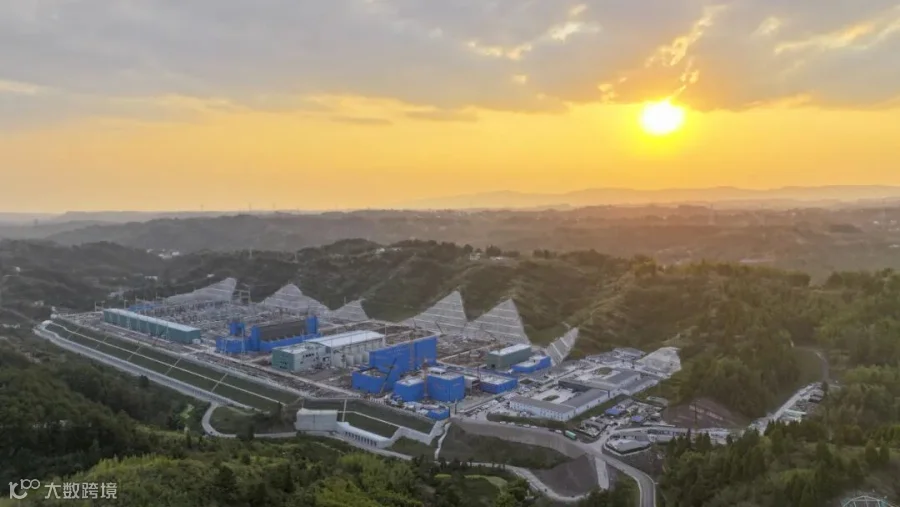

该工程于2023年4月7日正式动工,于2024年4月28日竣工投运,减轻了现有过江通道的负担,提高了过江通道的输送能力和供电质量,为关键断面输电能力跨越式提升提供了“嵌入式”交直流混联的全新方案,满足清洁能源资源在江苏乃至长三角地区优化配置的需求。扬镇直流二期工程于2025年7月1日正式启动。
该工程于2022年8月5日正式动工,于2024年5月31日竣工投运。该工程响应国家“碳达峰、碳中和”政策,满足了雁淮直流及苏北新能源送出的需要,缓解了北电南送通道压力,优化了江苏500千伏环网结构。

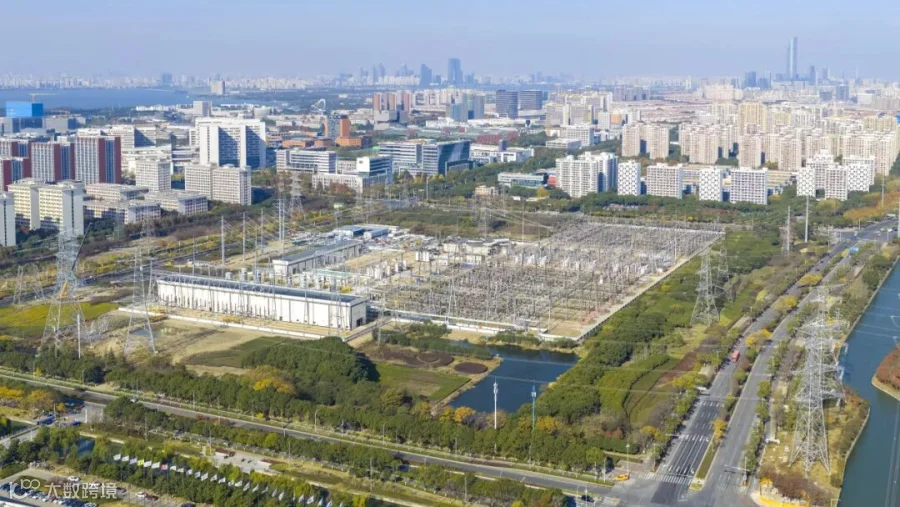

该工程于2023年11月25日正式动工,于2024年6月15日竣工投运。改造500千伏廻峰山—武南单回线路,保障了句容电厂、谏壁电厂电力送出,为江苏南部地区提供了电力支持,消纳了在“十四五”期间晋东南直流投运新增加的电力供应,满足了当地日益增长的负荷需要,提高了地区电力可靠供应。
该工程于2025年1月16日正式动工,预计于2026年1月8日竣工投运。此次超规模扩建工程将总容量提升至400万千伏安,供电能力跃升33%,预计年增供电量50亿千瓦时,可满足苏州工业园区未来5年负荷增长需求。工程投运后,不仅将有效缓解区域电网的输电压力,增强电网稳定性,同时通过优化结构,有力支撑苏州大规模接入清洁能源,助力长三角构建以新能源为主体的新型电力系统。
