大数跨境

变电一公司:严抓严控 确保工程务期必成

变电一公司:严抓严控 确保工程务期必成 山东送变电公司
2021-10-27
0

变电一公司

严抓严控 确保工程务期必成

10月21日,深秋的午夜,一阵阵寒风吹过,宣告着冬天的到来。

在变电一公司承建的沭河500千伏变电站新建工程项目部办公室内,仍然是一幅如火如荼的工作景象。沭河变的电网建设者,正在为山东电网第59座500千伏电压等级变电站安全投运忙碌着,用火一样的热情,给这个寒冷的深秋带来了不一样的温度。

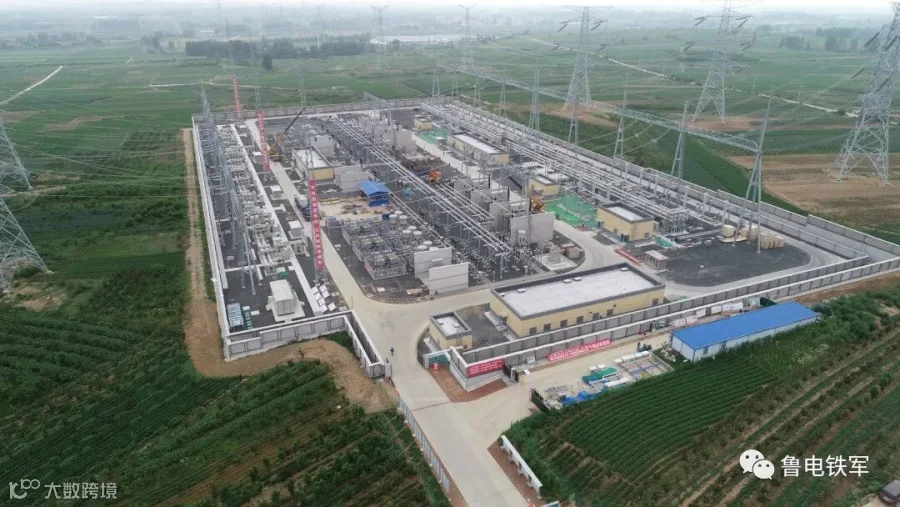

沭河500千伏变电站位于临沂市莒南县相沟镇,站内共7座建筑物,本期新上2组1000兆伏安主变压器,500千伏出线6回,220千伏出线6回。是近几年山东电网新建同电压等级变电站中规模最大的一座变电站。

“沭河变电气施工规模是近几年山东电网新建同电压等级工程中最大的,但工期却与比它规模小的变电站一样,这对我们现场施工组织提出了新的挑战。”沭河变项目经理吴遨说到。如何确保工程按期投运,务期必成,成了项目部最大的目标。

为此,项目部从土建施工阶段开始进行工程策划,重新规划施工工序,将220千伏 GIS基础分成四个部分,按照从下向上垫层、底板、筏板、上部基础的顺序进行施工。

他们还将以往GIS底板浇筑完成后,再进行筏板模板安装的施工的工序,优化为将底板模板和筏板模板在底板浇筑前一次安装完毕,待底板混凝土凝固后直接浇筑筏板,省去了筏板模板安装的工序。


经过工序优化后,缩短工期共计约20天,为后期电气施工创造了良好的施工环境。

今年3月,沭河站进入电气施工阶段。为确保工程按期投运,分公司充分发挥临沂片区工程人员、器具共享优势,上下一盘棋,人员共享,相互补位。工器具协调调动,确保人员物资力量到位。

同时,项目部提前对电气施工进行分析判研,制定详细的施工计划及实施措施,现场施工人员鼓足干劲,攥紧了拳头。面对问题不拖沓,面对困难不躲避,将原本计划的电气施工工期提前了30天。

黄金稻谷千层浪,累累瓜果十里香。在沭河变全体人员的努力下,沭河变即将迎来它“收获的季节”。“过程创优、一次成优”、隐蔽工程“阳光化”、试验检测“全面化”已成为沭河变工程建设期间不可动摇的铁律。20余处施工亮点,3项创新应用,为沭河变优质工程评比打下坚实的基础。

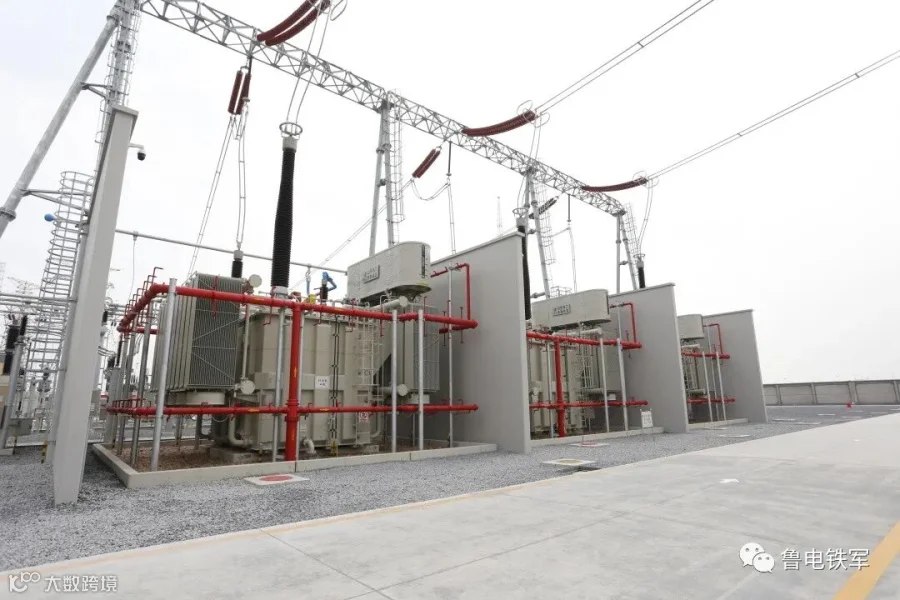

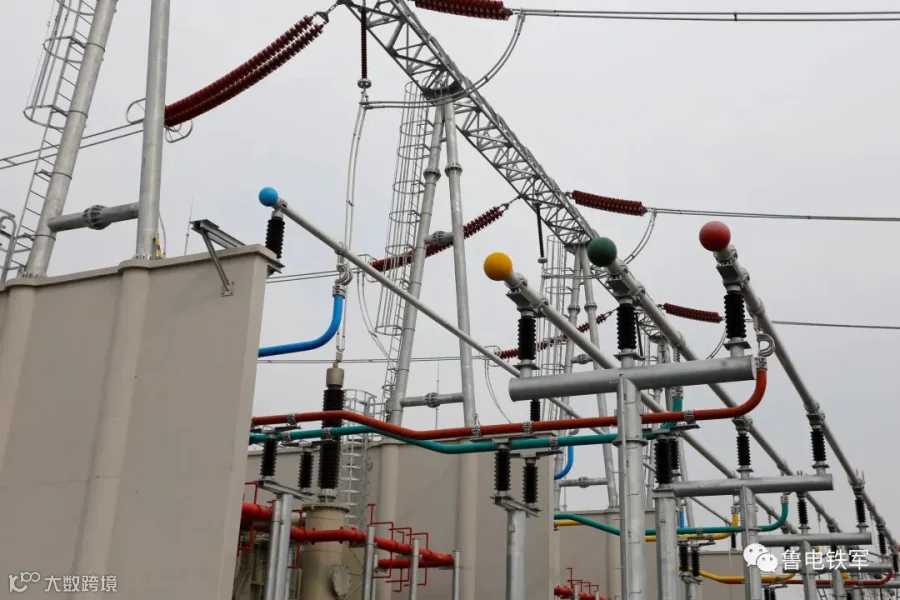

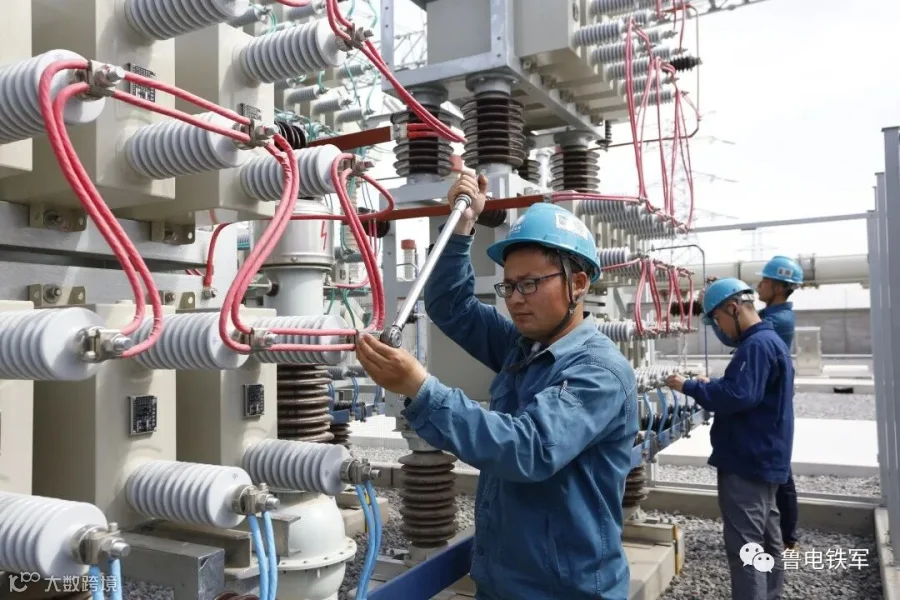

在送电投运阶段,沭河站参建人员坚守岗位,站好了最后一班岗,为临沂地区经济建设发展贡献了自己的力量。(赵岩 肖航)


【声明】内容源于网络
0
0
山东送变电公司
展示山东送变电工程有限公司工作业绩,电网建设新进展,传递工作动态,传播正能量。
内容 1282
粉丝 0
山东送变电公司 展示山东送变电工程有限公司工作业绩,电网建设新进展,传递工作动态,传播正能量。
总阅读327
粉丝0
内容1.3k
