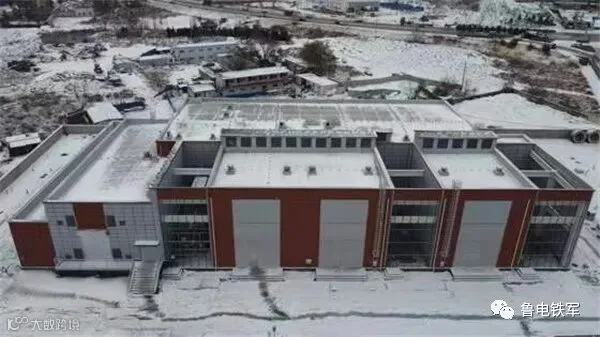

“决战”华山之巅
变电二公司承建的济南华山变电站,作为济南地区主变压器高压侧为插拔式电缆设计的首次尝试,也是公司第一次接触该类型变压器。该结构打破常规变压器安装、试验方案,没有经验可循,使安装试验难度变得举步维艰。

难题初现
提前沟通协调

2021年11月3日,刚到工程项目部,高压试验人员刘通、刘忠元核对图纸的时候发现,该站变压器没有高压侧套管。此时变压器还未到场,两人便急忙联系设计、厂家询问情况。当知道该变压器为插拔式电缆设计方式时,就为后续进行变压器常规试验、耐压局放犯了难。
要说插拔式电缆变压器在省内也并非首例,但该变压器的内部结构还是与其他变压器有着天壤之别。两人联系项目总工吕昊、项目经理唐崇俊说明情况,紧急制定计划方案。
2021年11月10日,经与变压器厂家协调,提出安装高压试验套管的方案,项目部积极联系厂家完成高压试验套管的制作与运输。
新考验来临

就当大家都以为事情已经尘埃落定,另一个巨大的考验悄悄降临。
2021年11月26日早上8点,变压器工装套管如期达到现场,所有人都在摩拳擦掌,“等这一刻等太久了”一次安装班负责人田昇辉说。

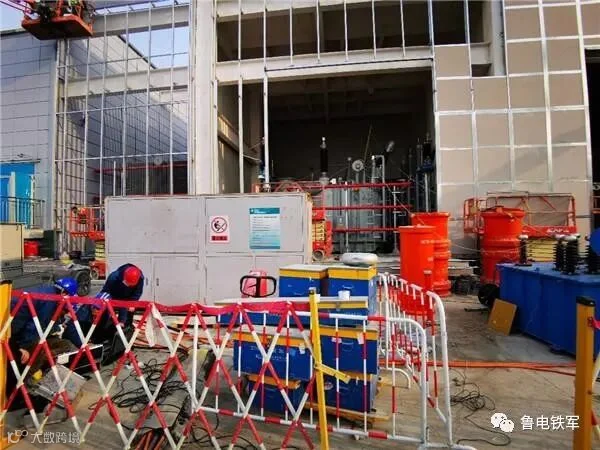

谁料当天进行套管拆箱后发现,该套管安装后距离变压器室房顶只有20厘米的距离,而变压器耐压、局放安全距离至少要1.5米!此时距离华山变送电只有不到一个月的时间了。
大讨论定调!

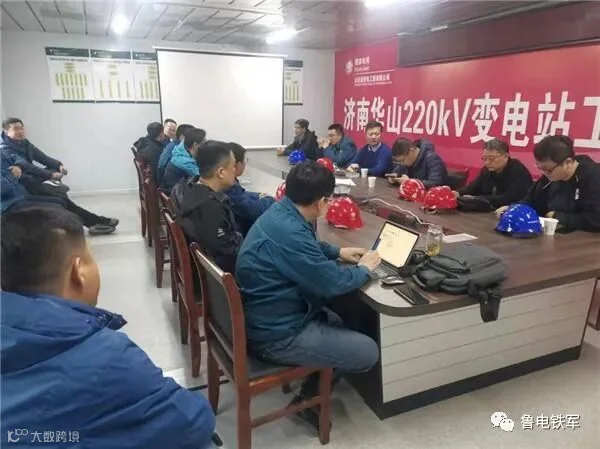

于是一次集合了业主、运检、监理、厂家的集中讨论开始了!
其实此次的讨论不只是变压器的试验问题,还牵扯到此设计高压侧电缆的耐压局放问题。
最终经过讨论,提出了利用拆升高座封盖夹绕组引线进行常规试验的方式,制定了低压侧感应耐压,进行变压器感应耐压及电缆耐压、局放同步监测的试验方法。
顺利完成!

由于高压侧带电缆进行感应耐压尚属首例,耐压设备能否承受是个棘手的问题。

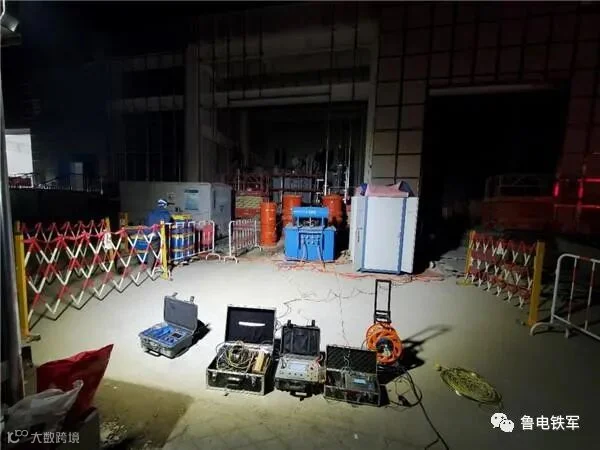

基于此,试验班组成员刘通、刘忠元联系厂家确定变压器入口电容,确定电缆容量,查看各类文献编写变压器根据测得电容计算入口电容的方式方法,对变压器感应耐压设备系统进行精细计算,包括并联电抗器补偿无功功率、试验励磁变压器高、低压侧电流大小,确定试验电源容量及试验频率,为顺利完成试验打下了坚实的理论基础。
2021年12月17日,华山变3号主变顺利完成主变及电缆的耐压、局放试验!
最终,2021年12月24日凌晨2点40分,华山变顺利投运!(刘通)
