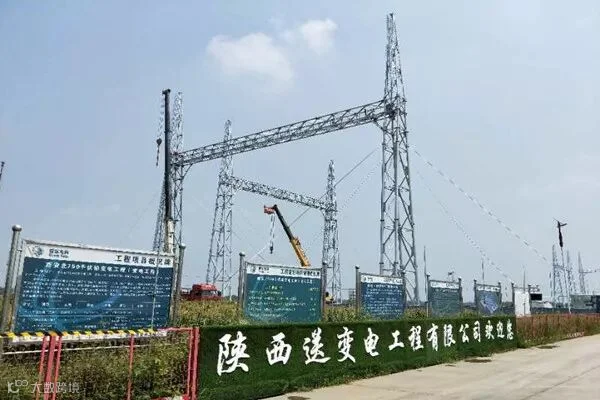

8月14日,西安北 750千伏变电站捷报频传 ,经过一线工人的全力拼博,为期5天的750千伏区域构架吊装顺利完成,标志着工程进入新的阶段。锦上添花 的是在750千伏区域构架吊装的同时,330千伏区域4号主变也仅用一天时间,于 12日完成构架吊装任务, 66千伏区域支架吊装也同步有序进行。

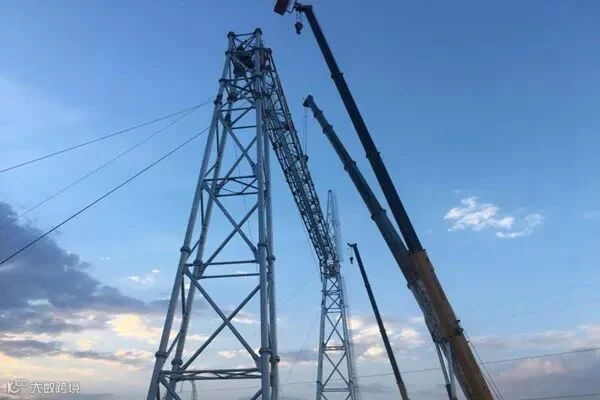

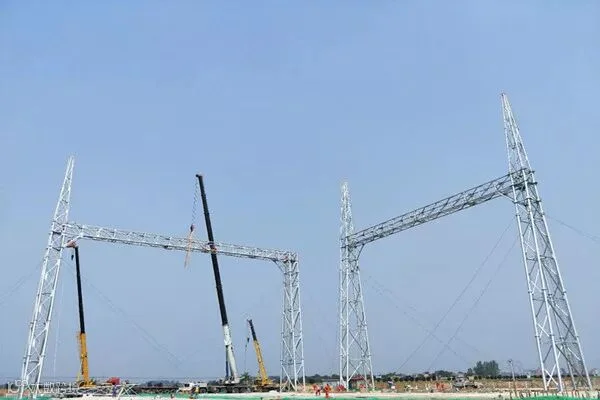

此次构架吊装 正值盛夏复杂多变的季节,施工任务重、时间紧, 最大高度47米,重达34吨,最大跨度 46米,存在着重量大、跨度长、质量要求高、 场地狭窄、安全风险大等诸多困难 。为保证施工过程顺利进行, 项目部在8月5日完成一号主变构架吊装后,及时总结吊装经验,详细制定 750千伏区域吊装方案,反复论证可行性,并进行沙盘式推演。

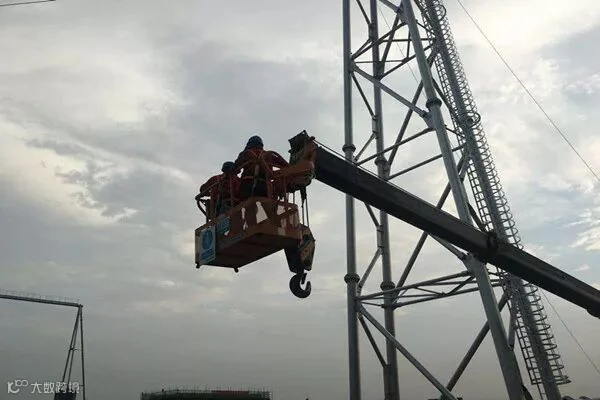

750千伏区域构架吊装的难点在东北角,聂北330KV高压线路凌空而过,距离最近的构架基础横向水平距离12米,对地距离 16米,对于180吨的主吊车支设和安全距离的控制要求更高,对起吊精确度提出挑战。工程前期施工检查过程中,省公司及公司领导提出要重点防控,项目部高度重视,项目主管雷建国、项目经理李双余会同技术总工和吊装人员一遍遍的实地查看仔细考量,并协调运检部门精确测算,反复论证,寻找最佳位置支设吊车,将吊车摆臂和构架起吊范围控制在安全范围之内,并在现场多个角度设置观测点,专人负责观测。为确保高空操作人员安全和顺利施工,项目部多方联系,调运一台配备专业高空操作平台、安装规范有施工许可证的新型25吨吊车,并另配有一台25吨的吊车辅助作业,为吊装施工提供有利支撑。
8月10日起吊前,为加强现场管理,项目部决定现场三级风险按四级管控执行,省公司建设分公司主任何伟、分公司经理李洪现场进行督导,分公司安全专责闫晗、项目主管雷建国及业主到岗到位。项目经理李双余在班前交底会上强调,各区域吊装全程管理要精益求精,狠抓细节管控措施到位,安装精度和施工安全要实施高标准、严要求的精细化管控,确保万无一失。
强化党员示范岗职责,严控责任区安全管控。针对各区域构支架同时吊装多处开花的现状,项目部明确职责精细分工,项目经理李双余负责全盘,各分包责任区的负责人坚守各自片区,在架构吊装全过程落实党员监督职责,确保区域内安全管控、质量工艺控制等要求逐一落实到位,为工程的顺利推进提供保障。
面对吊装任务重、安全压力大、场地作业面狭小、交叉作业及规避高温时段使得有效工作时间短等情况,西安北项目部充分发扬陕送人“特别能吃苦、特别能战斗”的铁军精神和顽强意志,不等不靠迎难而上,上下一心全力拼搏。在吊装过程中,各级领导到岗到位全程督导,管理人员尽职尽责,作业人员不怕苦不喊累,安装精准操作规范,关键措施有力到位,确保吊装作业在紧张有序的氛围中进行。经过全体员工的共同努力,原本计划7天的750千伏区域和 4号主变构架吊装任务5天就圆满完成。
拔地而起的构架傲然挺立,实现了工程里程碑计划节点的突破。四维立体落地生根矗立起的质感形象,也极大鼓舞着一线建设者干事创业的热情,在接下来的工作中,施工项目部将继续努力,为后续设备安装创造有利条件。
【感谢土建分公司李双余供稿】
