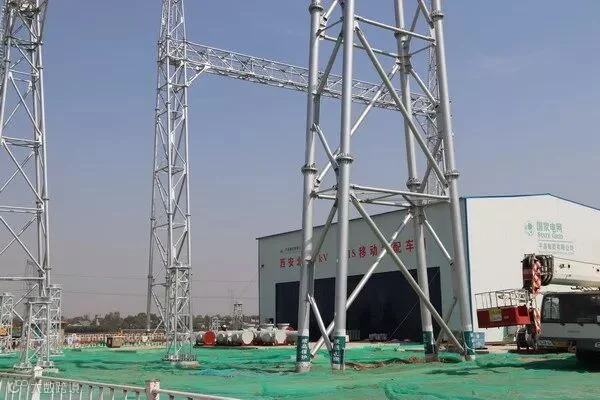

“全力配合电力部门做好施工建设。”10月10日,西安市委常委、常务副市长来到西安北750千伏输变电工程施工现场,在了解工程施工建设情况后,对西安市政府有关部门及相关地方政府提出要求。同时要求陕西送变电工程有限公司(简称陕送公司)合理计划,精心安排,保证西安市电网重点工程顺利推进。
西安北750千伏输变电工程是750千伏陕北风电基地集中送出工程中的重要一环。750千伏陕北风电基地集中送出工程是陕西投资规模最大、涉及面最广的输变电工程,将新建750千伏神木、西安北、定靖、富县 4座变电站(开关站),扩建750千伏榆横、洛川变电站,新增变电容量12600兆伏安。新建5回750千伏线路及20回配套送出330千伏线路,总长达1438千米,计划2018年年底全面建成。建成后将满足陕北电力送出、新能源消纳和关中电力供应的需要,对加强陕西750千伏主网架、提高陕北至关中断面送电能力、带动陕西将资源优势转化为经济优势具有重大意义。
揽风陕北 治污减霾
“攻坚克难,确保工程顺利完成!” 9月28日,风力发电机星罗棋布的陕北黄土高原上,定靖750千伏变电站施工现场,负责该工程施工的陕送公司开展“党员突击队”活动启动仪式,项目经理李强代表全体参建人员庄严承诺,将充分发挥陕送人“特别能吃苦、特别能战斗、特别能奉献、特别能创新”的优良传统和作风,为750千伏陕北风电基地集中送出工程的按期投产,履行共产党员为人民服务的神圣使命。
近几年来,随着陕西经济的快速发展,环境污染问题也日益严峻。面对经济发展与环境保护之间的矛盾问题,陕西省委省政府深入贯彻“绿水青山就是金山银山 ”的发展理念,制订了《治污降霾保卫蓝天五年行动计划》,坚持源头严防、过程严管、后果严惩,依法依规治污,科学精准降霾。要求用硬措施完成硬任务,实施关中地区火电机组超低排放改造,加快建设,加大陕北风电送出和电能替代工作力度,努力建设山清水秀大美陕西。
陕北2017年最大出力约300万千瓦,全年弃风、弃光率分别为4.8%、 11.7%,急需加快陕北至关中750千伏第二输电通道等工程项目建设。国网陕西省电力公司坚持把强化电能替代,努力治污降霾作为履行企业社会责任的重要内容,积极落实陕西省委省政府治污降霾工作部署,投资76.7亿元加快推进陕北风电送出工程,即陕北至关中750千伏第二输电通道工程建设。该工程建成投产后,陕西750千伏电网将由“一纵单环”建成为“两纵双环”骨干网架,陕北至关中断面送电能力将由目前的230万千瓦提高到650万千瓦,对于促进陕北大型火电、新能源送出,满足关中、陕南电力需求快速增长,关中压减电煤、治污减霾具有十分重要的意义。
克服万难 志在必得

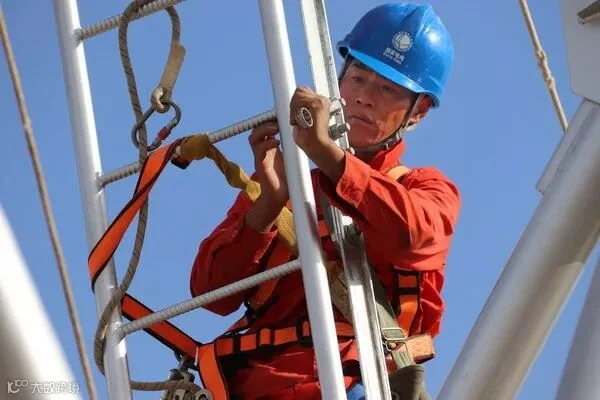

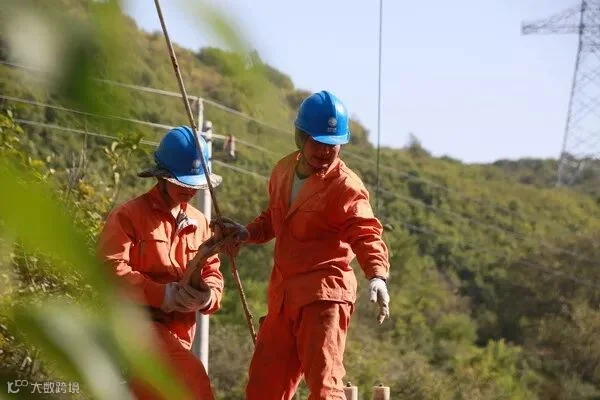

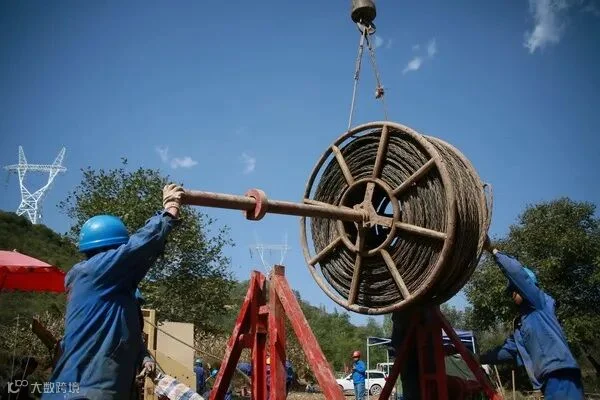

“从中秋,奔国庆,从9天压缩到5天,咱也是拼了。” 9月30日,本工程750千伏线路富县至印台段标段完成第十一场导地线展放任务后,陕送公司该标段项目经理田振辉感叹道。这场线跨越云梦风电公司的送出线路110千伏金云线,地形所限必须停电跨越,但停电时间可谓分秒必争。陕送公司投入的机械加倍,人员加倍,风雨无阻,每天施工14个小时以上,最终在5天时间内完成了正常计划9天完成的任务。
“工期不变,任务不减。” 9月11日,陕西省政府组织召开了陕北至关中750千伏第二通道输变电工程建设协调会,再次明确了2018年 12月全面建成的总目标不变。会后下发了当前工程建设受阻59项问题清单,督促各级政府加大协调力度。
“外部协调对工程进展太重要了。”田振辉感叹道。富县至印台段标段路径长度93.068+93.769公里,跨越铁路2条次、高等级公路 8条次、110千伏线路16条次、 330千伏10条次。外部协调的效果是制约工期的重要因素。
陕西省发改委等相关部门、各单位全程指导工程建设,及时协调解决突出问题,沿线各市县政府多次召开专题会议,神木、横山、定边、志丹、黄陵等区县主要领导深入一线,协调解决了工程建设中大量“青征迁”受阻问题。在陕西省委省政府和国家电网有限公司的关心帮助下,在各级政府部门、国网公司各职能部门及沿线各级政府的大力支持下,该项工程目前已全面进入变电站电气安装和线路架设施工的攻坚阶段,各项建设工作正在有序、高效、快速推进。
“办法总比困难多。”这是陕送公司负责人给本工程各项目部的重托和要求,“再困难都要干,想办法去干,我们没有退路。 ” 陕送公司承担了750千伏陕北风电基地集中送出工程及其配套工程包括新建750千伏神木、西安北、定靖、富县4座变电站(开关站),扩建750千伏榆横、洛川变电站,新建750千伏线路625.514千米,铁塔1083基。
目前,从陕北到关中,10个施工项目部,陕送铁军1600多名施工人员正在戮力奋战,只为早日打通陕北至关中的电力第二大通道,揽风黄土高原,吹散古城雾霾,还三秦大地一个蓝盈盈天空真通透。
