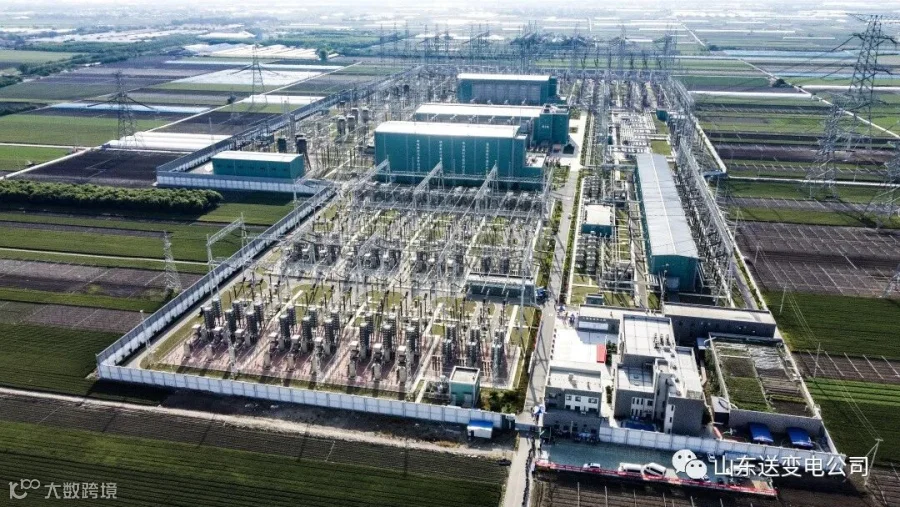

广固换流站

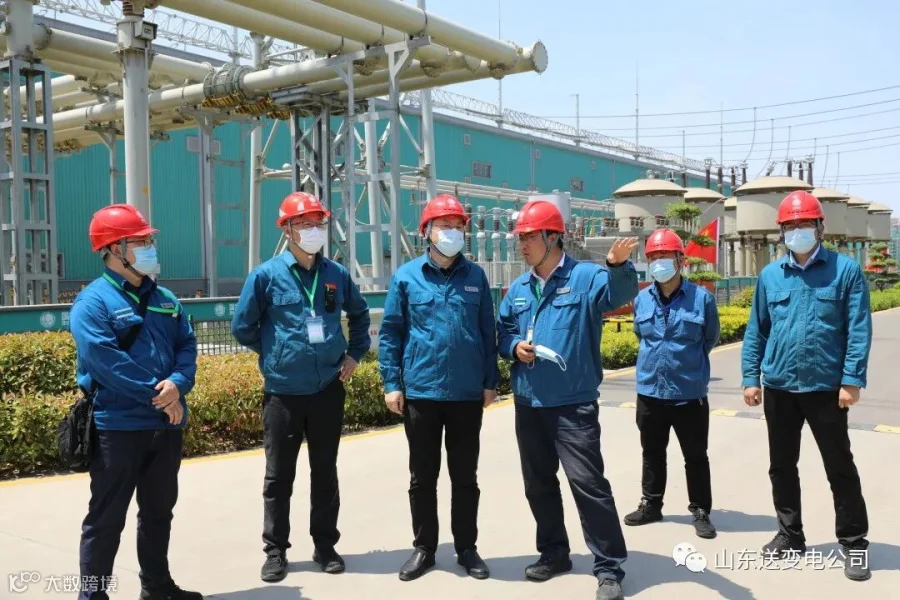

召开誓师大会

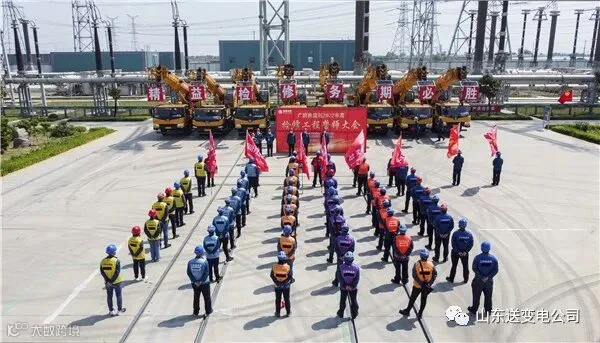

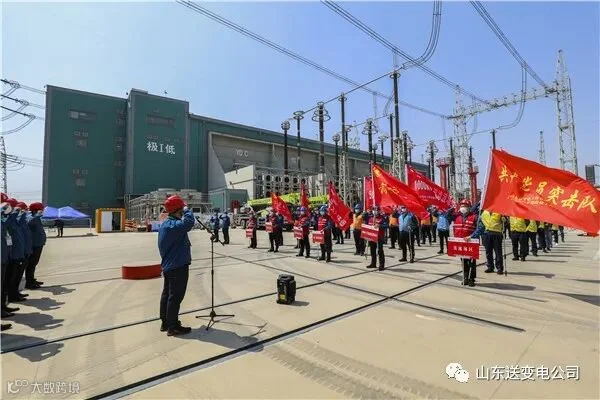

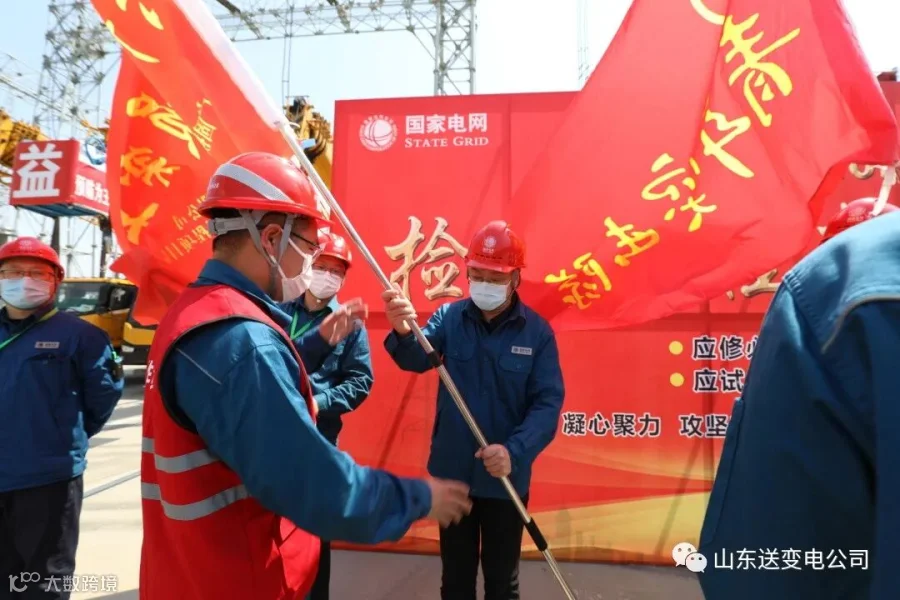

5月17日,±800千伏广固换流站2022年度检修工程召开誓师大会,公司副总经理王东波出席誓师大会。
5月18日,随着检修人员进入现场,±800千伏广固换流站2022年度检修工程正式开工。
根据国调中心计划安排,±800千伏广固换流站计划于2022年5月18日至25日期间开展年度检修工作。

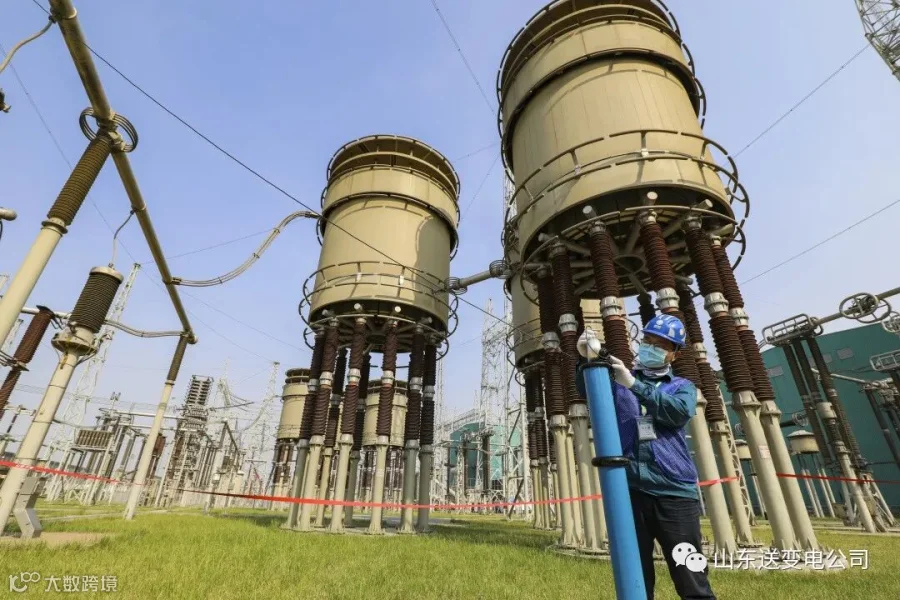

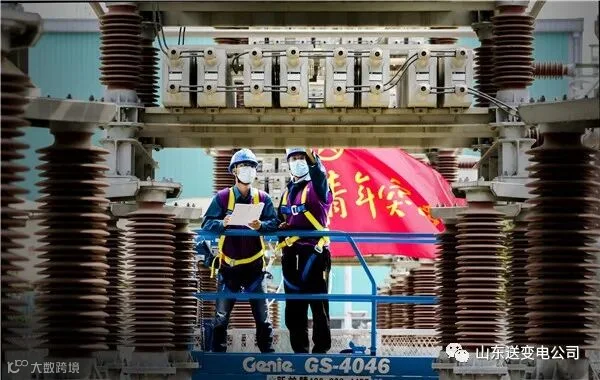

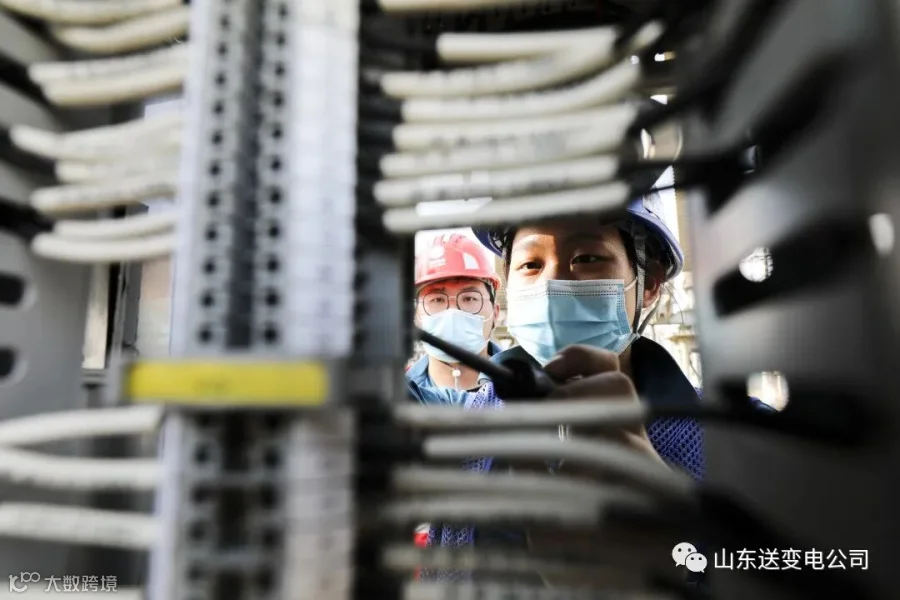

广固换流站2022年年度检修工作涉及10个检修工作面、11897台(套)设备,计划开展例行检修、试验项目2448项。同时,计划开展特殊性检修项目7项,完成技改项目5项,消除缺陷54条,治理隐患8项,反措执行项目1项,精益化评价整改1项,开展技术监督及检测项目23项。

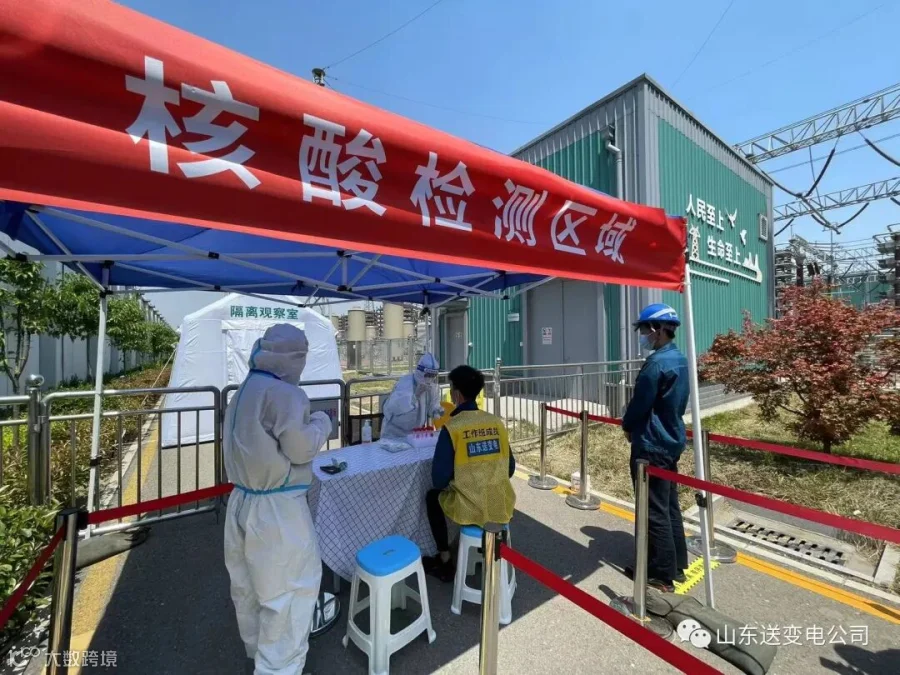

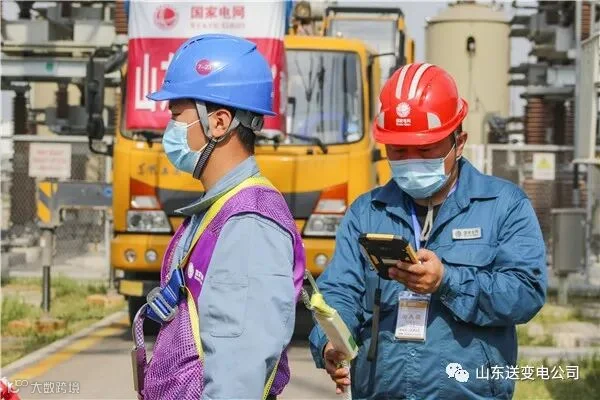

停电第一天开工令下达后,现场安全措施执行实施到位,各区域检修人员装备齐全,分组明确,疫情防控所需核酸检测报告、健康码、行程码核对等各项入场手续办理全面。

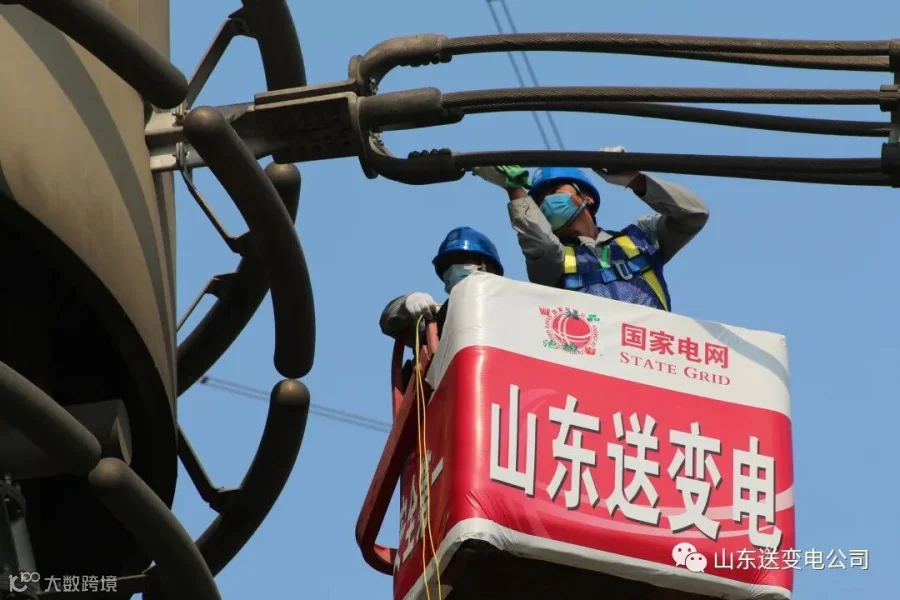

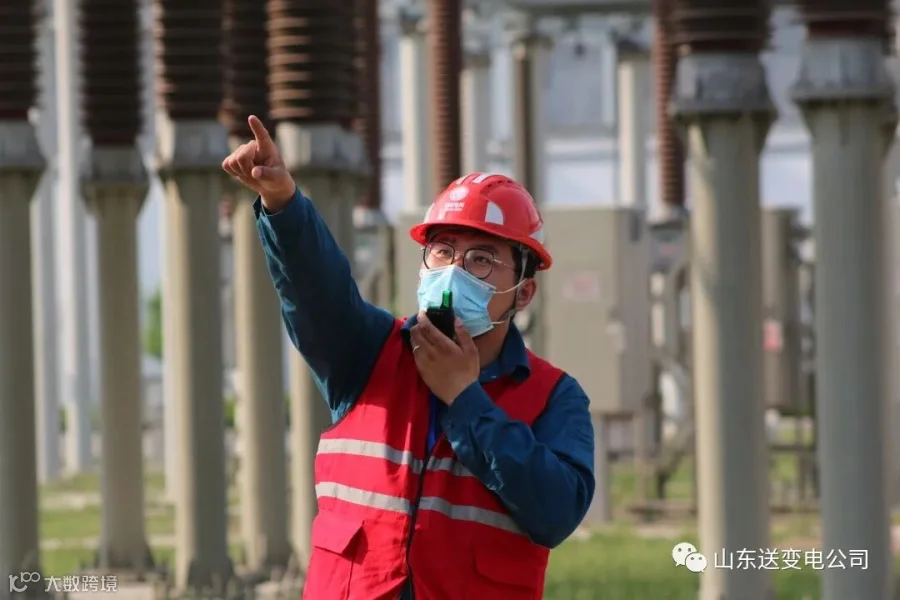

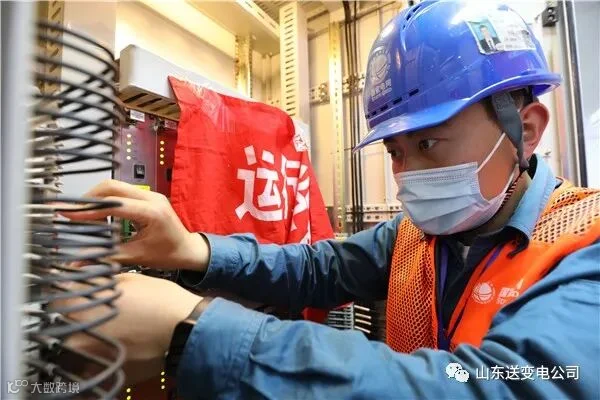

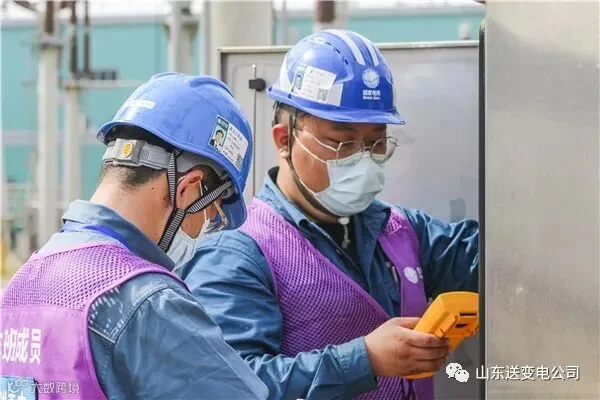

现场作业人员“五个清楚”提问对答如流,所有参检人员、机械、工器具、材料全部顺利通关进入现场。

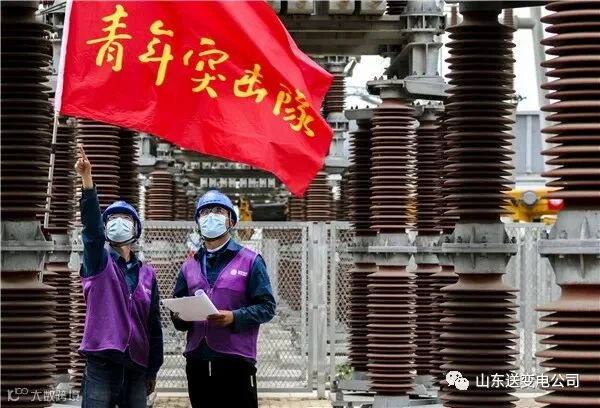

各组人员始终秉承“2331”安全理念,将安全责任扎实有效落实,熟悉现场,安全交底,按部就班,严格按照标准作业卡开展作业。
第一天顺利进场开工,为接下来有序推进检修工作打下良好的基础。下一步,项目部将继续坚持党建统领,高标准做好检修准备精细化、施工管理规范化,确保有组织、有策划、有准备、有措施,保质保量完成接下来的检修工作。
图文:李翔 雷鸣
