助力济南地区经济发展
让夜更亮更美
做实做优工程建设 确保如期送电

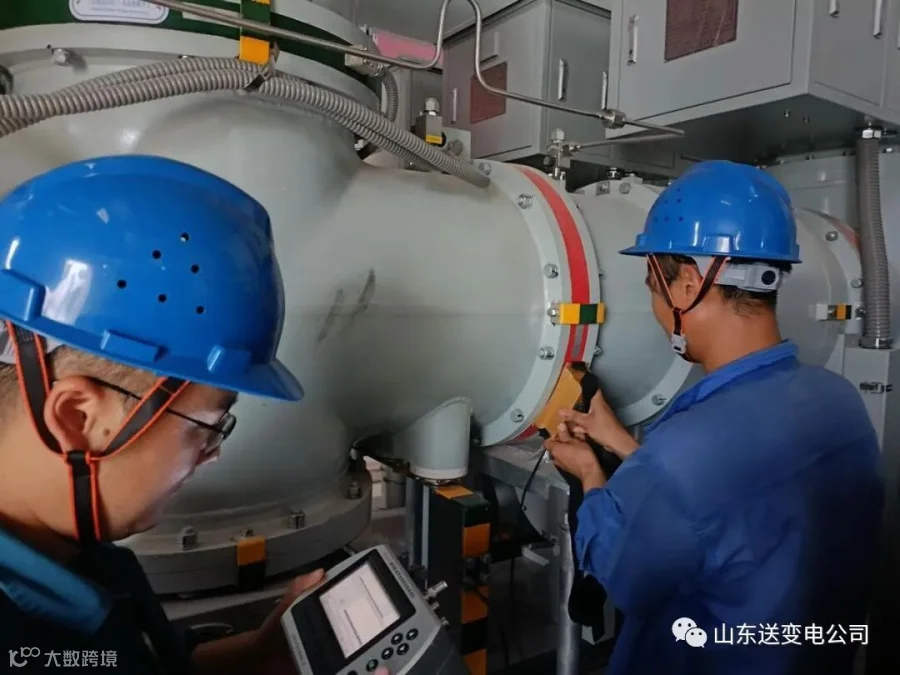

8月28日,一夜大雨后的莱芜,秋意已浓。220千伏孝义变项目保护调试员田菲菲正在进行送电前的保护定值单核对。
“莱芜孝义220千伏变电站计划8月30日送电,目前已进入送电前准备阶段。前期有序完成了调度对点,通道联调,通流通压,送电前检查等工作。该站承担着济莱高铁莱芜段电力输送的重要任务,是济莱高铁按期运行的重要一环。”项目经理王斌和员工各司其职,忙碌在工程现场。
为保证济莱高铁调试工作顺利进行,该站必须在8月30日前完成送电任务,工期紧、任务重。项目部于大年初四(2月4日)开工,是公司2022年第一个开工的工程。
项目部通过积极协调,统筹规划,加大人员投入,合理安排施工力量,确保工程安全施工。
在工程施工高峰期,高温多雨天气多,项目部倒排施工计划,严格落实“四个管住”,切实做到周计划、日管控,扎实做好各项日常工作,确保了迎峰度夏期间安全生产。

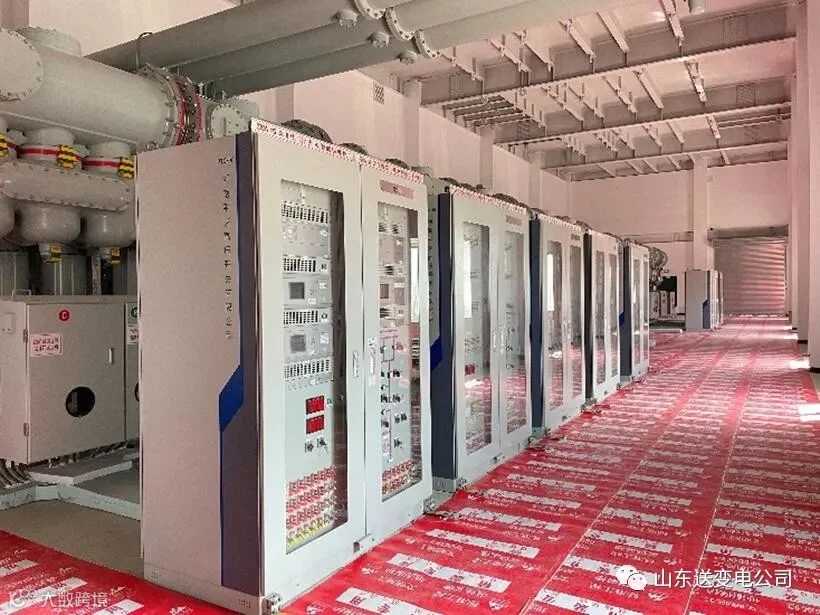

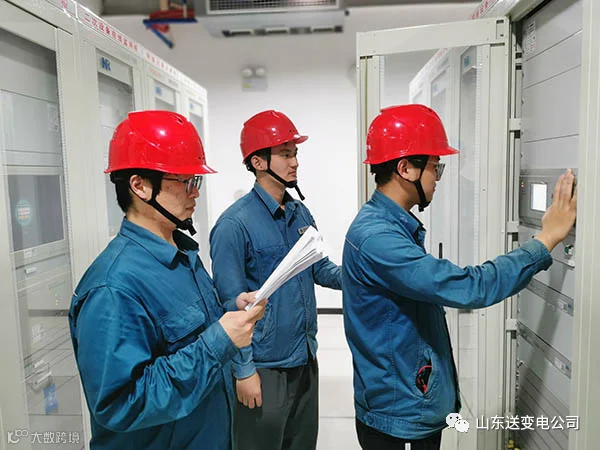

GIS设备安装期间,项目部对导体对接、直阻测试、接地制作等各个环节进行严格把控。在对接过程中,应用了智慧防尘系统。耐压试验过程中,各小组分工明确,从风险管控、安全措施的落实到各区域间的协同配合,共同保障了试验的顺利完成。


鹊华秋色添精彩 助力济南再发展

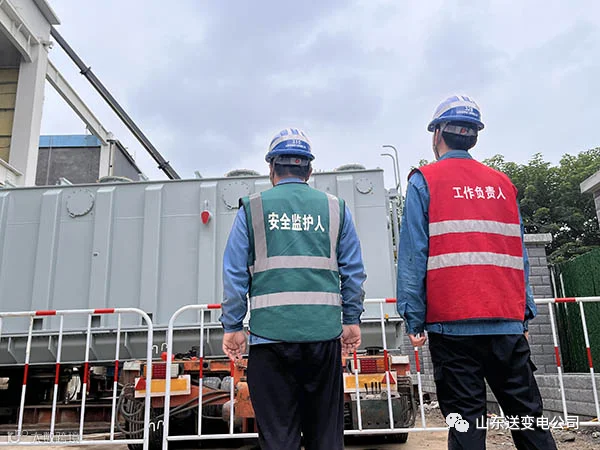

“今天主变进场,是一个特殊的日子。”项目经理刘震高兴地说:“在家门口建工程,站好‘桥头堡’、打好攻坚站,我们责无旁贷。”刘震倍感自豪。

项目部用心策划,精心打造城市融合标杆变电站。变电站位于济南西客站核心规划片区,设计力求嵌入城市肌理,增进人文属性。
为此,西环站建筑外观围绕“思乡画”《鹊华秋色图》展开,采用3D打印冲孔铝板将其生动的展现于建筑外立面上,并在夜晚辅以LED灯光达到渲染效果。整站给人以建筑范畴之外的馈赠,白天、夜晚都能将为济南城市的一道靓丽风景。

项目部加强工器具管理,优化施工流程及标准化,在变电站施工中创立工器具智能管理中心,将安全、起重、检测工器具集中存放,通过电子仓储系统进行管控。
特别是在土建施工高峰期,施工现场持续进行钢结构吊装三级风险作业,项目部通过工器具智能管理中心的应用,实现了工器具检测—准入—发放—检查全链条管理,为安全管理工作提供了有力保障。

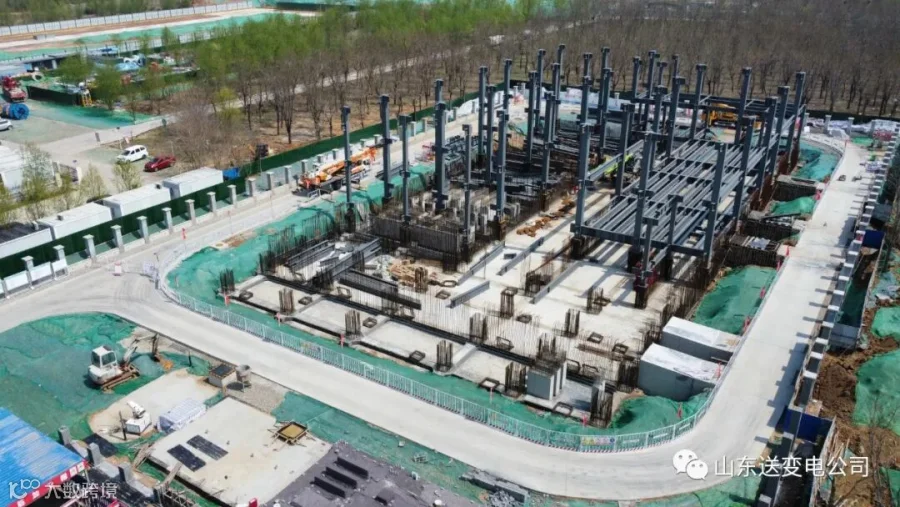

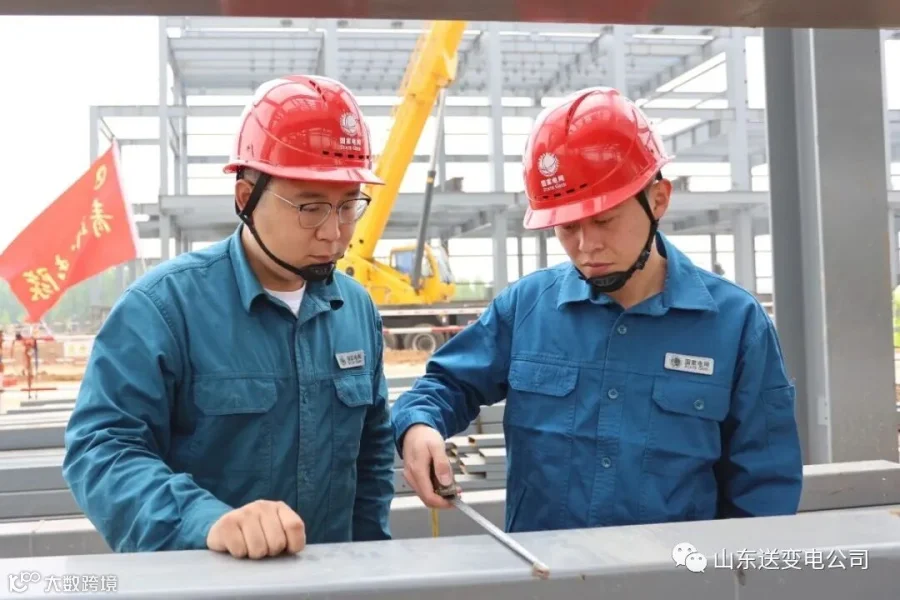

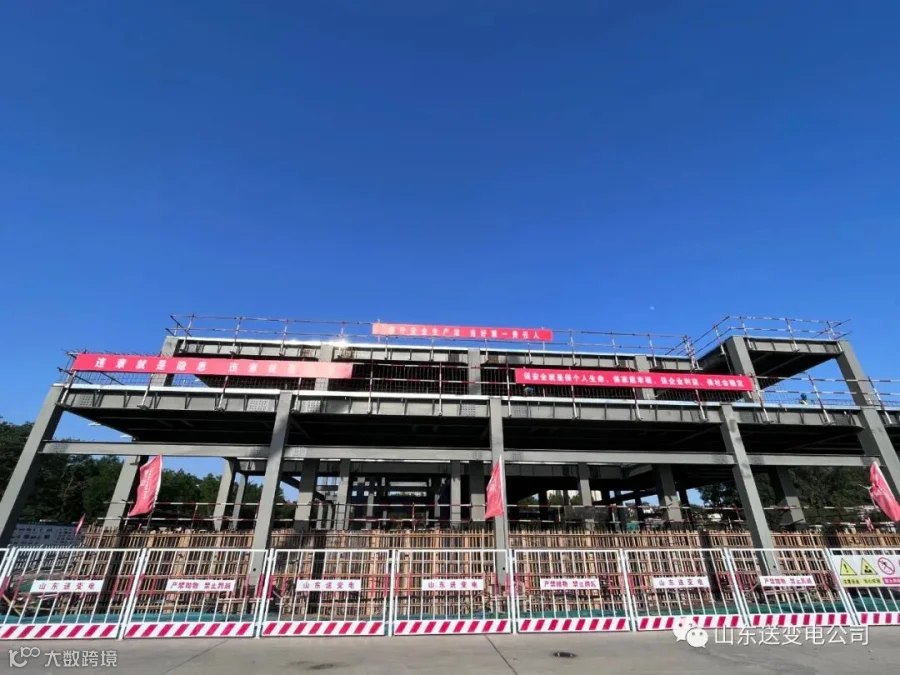

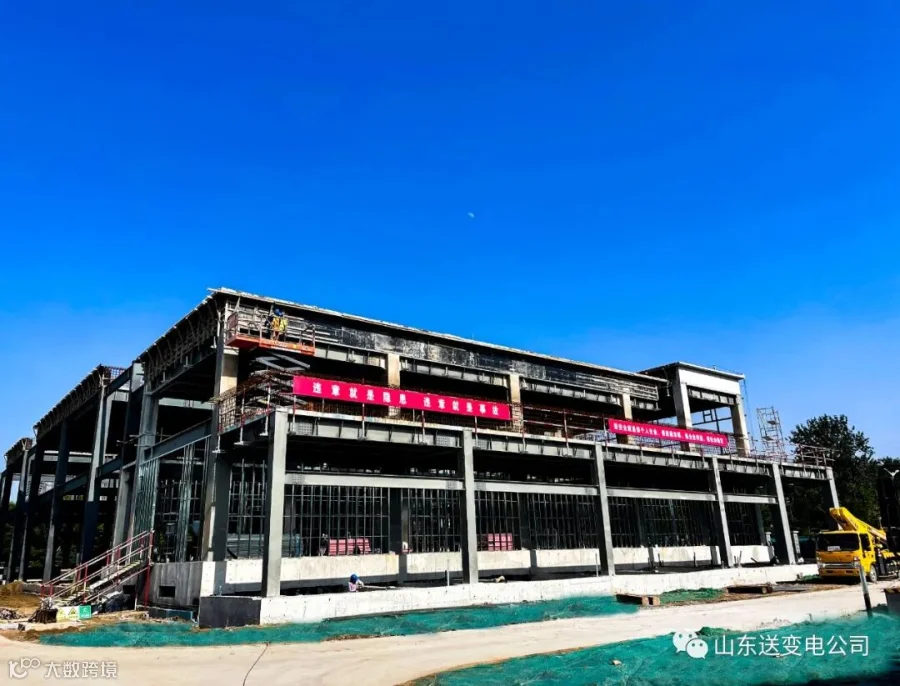

在工程建设中,项目部加强钢结构安全管理,确保安全施工。西环变主控楼为钢结构构造,构件众多,结构复杂,施工风险高。针对高处坠落及物体打击风险,项目部深入策划,因地制宜制定施工方案。

在吊装过程中,采用内部吊装、随吊随退工法,极大的缩短了吊装吊距。在梁柱安装过程中,项目部采用高空车、升降平台、曲臂车相互配合施工,确保高处作业人员时刻不失去保护。在楼承板施工过程中,项目部研制临边防护专用夹件,实现了施工人员安全带高挂低用,确保安全防护万无一失。

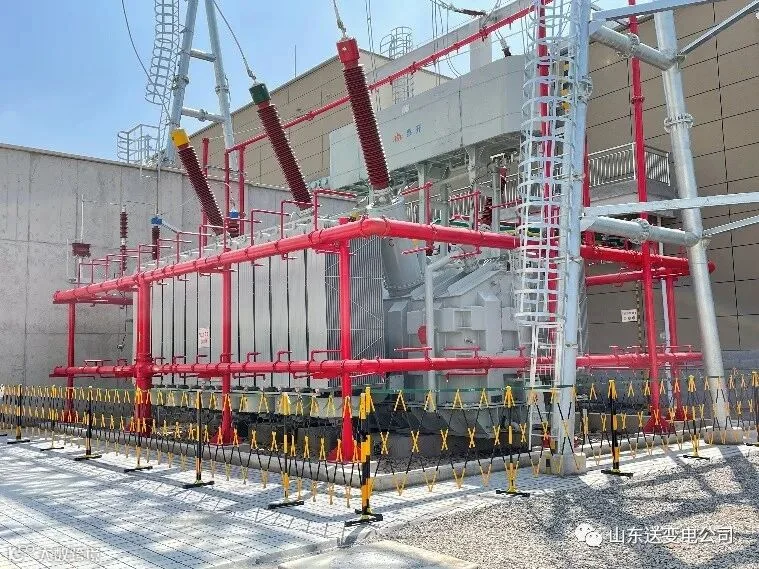

济南西环220千伏输变电工程的建设,将满足济南西客站片区建设及生活用电的需求,加强和改善济南市西部城区电网结构,提高供电能力和供电可靠性。
编辑排版:罗文 李翔
