郑济高铁莘县牵引站220千伏外部供电工程莘亭220千伏变电站1号主变送电
>
郑济高铁莘县牵引站220千伏外部供电工程莘亭220千伏变电站1号主变送电
山东送变电公司
2023-02-28
0
变电二公司
莘亭220千伏变电站
1号主变
送电完成
2月26日晚十点三十五分,随着莘亭220千伏变电站1号主变差动保护投入、各侧方向测量正确,郑济高铁莘县牵引站220千伏外部供电工程莘亭220千伏变电站1号主变成功接入
聊城
电网。

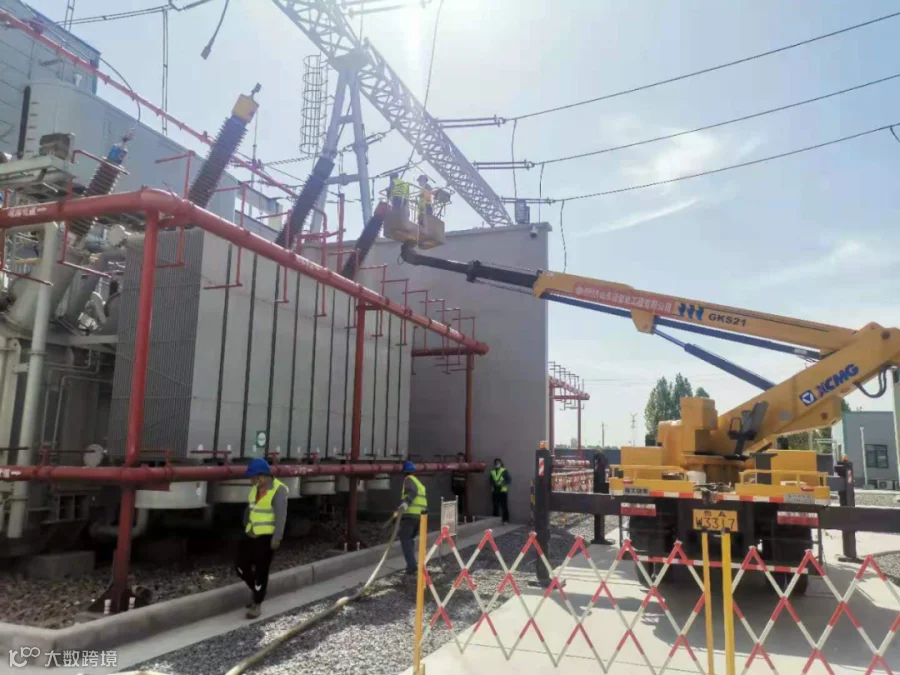

郑济高铁工程既是聊城地区重大民生保障工程,又是聊城南部电网重要改造项目。工程先后经历了仙鹤220千伏变电站1号主变拆除、雷庄220千伏2号主变复装及三侧扩建、聊城南部电网负荷转移、莘亭220千伏变电站220千伏配电装置拆除、莘亭220千伏变电站220千伏配电装置楼建设等多个施工阶段。仙鹤220千伏2号主变更是多年来变电二公司首次承担的主变拆除、运输、复装全方位施工任务。

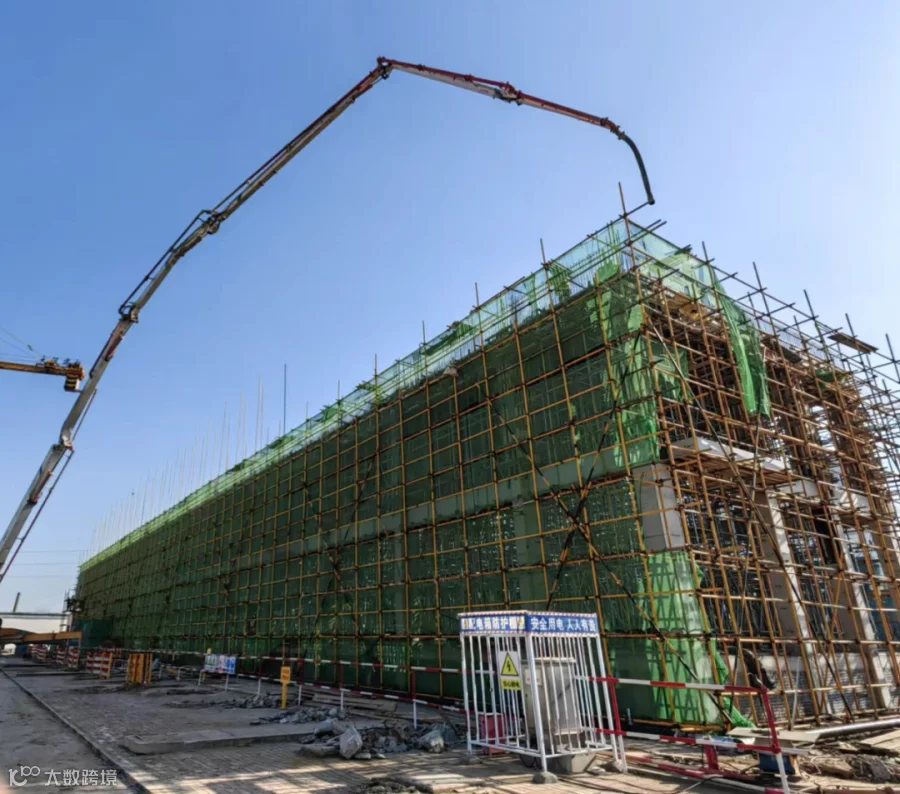

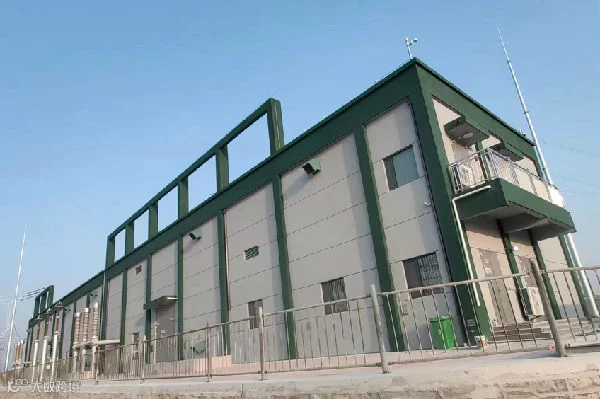

莘亭站本次改造共计11间隔,现场共计147个对接单元,项目部超前谋划,将CT、隔离刀闸间隔在出场阶段进行了对接,减少现场对接量20%;沟通设计将GIS地面由瓷砖改为耐磨地面,使用坦克车进行设备就位,提高了地面成品保护水平。母线对接采用多点开花、同时对接施工方法,在公司工程部及分公司的强有力指导下,项目部所有参建人员在9天的
时间
内安全、高效的完成了所有GIS的对接工作,为工程送电打下了坚实的基础。

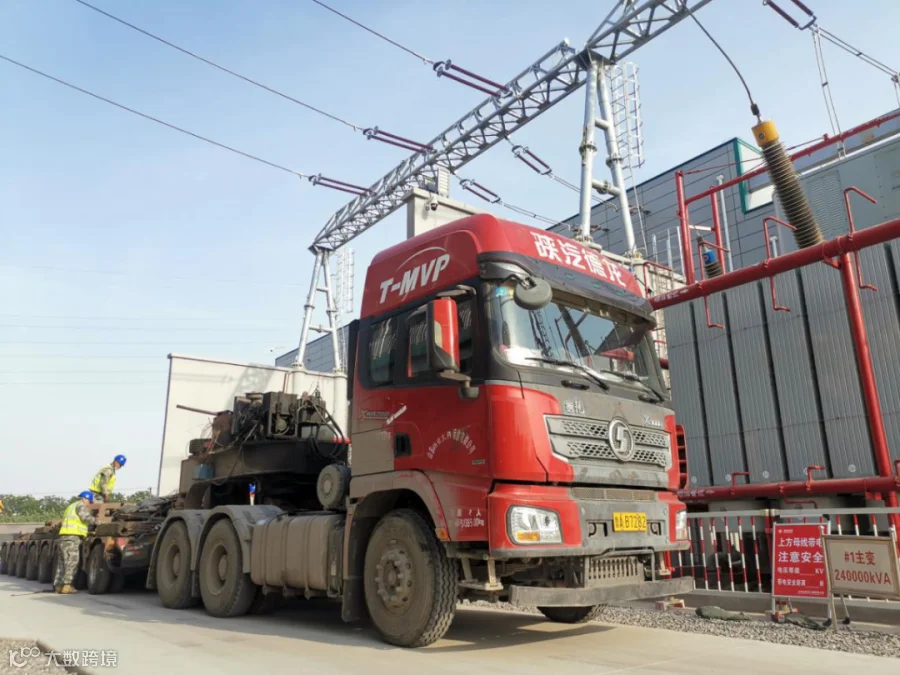

莘亭220千伏变电站1号主变运行时间长达21年,期间经历多次技改,图纸匹配度低,设计深度不足。项目部秉承“坚持专业专注,不给自己留遗憾,不给运行留隐患”的施工理念,完善1号主变三侧联锁、完善过负荷风冷启动回路,给运行单位交上了一份满意答卷。
莘亭变1号主变成功送电不但标志着郑济高铁送电工作的顺利开始,同时也是公司开年的第一次送电。项目部全体参建人员秉承山东电力“12字”精神特质,发扬鲁送铁军精神,坚守安全底线,顺利完成了相关9个变电站的改造、送电工作。
后续莘亭220千伏变电站将马上迎来紧张的2号主变停送电工作,项目部全体参建人员必定再接再厉,圆满、优质完成郑济高铁工程的全部送电工作。(林凯凯)
【声明】内容源于网络
0
0
山东送变电公司
展示山东送变电工程有限公司工作业绩,电网建设新进展,传递工作动态,传播正能量。
内容
1282
粉丝
0
关注
在线咨询
山东送变电公司
展示山东送变电工程有限公司工作业绩,电网建设新进展,传递工作动态,传播正能量。
总阅读
327
粉丝
0
内容
1.3k
