送电一公司:滨州星湖-铁雄220kV线路工程(北海段)送电成功

送电一公司:滨州星湖-铁雄220kV线路工程(北海段)送电成功 山东送变电公司
2023-07-03
0

 滨州星湖-铁雄220千伏线路工程 (北海段)送电成功

7月1日18时36分,由送电一公司承建的滨州星湖-铁雄220千伏线路工程(北海段)湖铁线一次送电成功,标志着工程圆满完成全部施工任务并顺利投运。

坚定信心,迎接挑战

工程概况

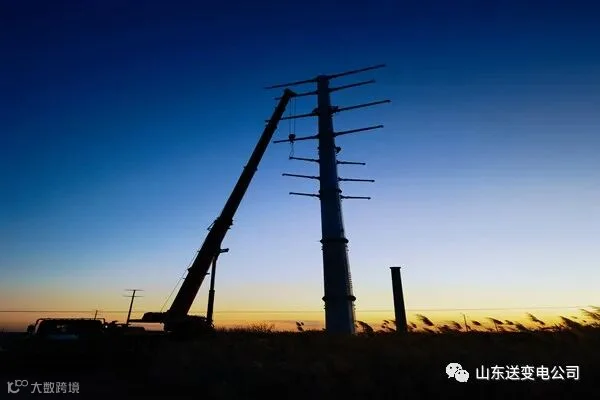

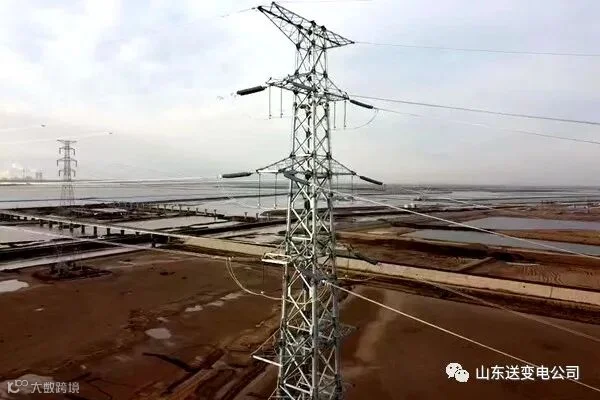

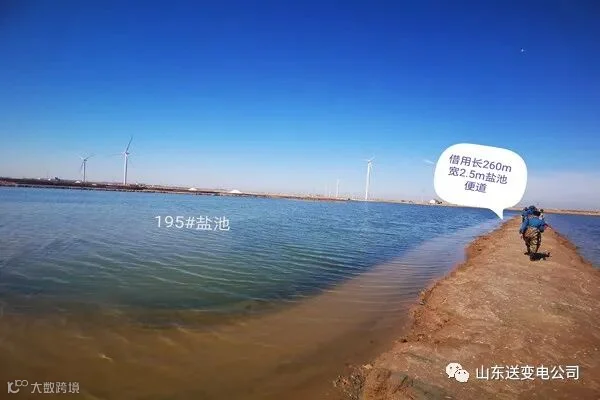

滨州星湖-铁雄220千伏线路工程(北海段)全线新建线路长度25.903千米,新建铁塔105基,途径山东省滨州市无棣县马山子镇、埕口盐场,施工环境复杂,多为盐池、虾池、制卤池等地形,需要进场修路及基面筑岛85基。全线共计跨越高速铁路4次、国道2次、110千伏电力路2次、35千伏电力线路4次。

建设历程

项目部自2021年8月6日正式开工以来,持续秉承“鲁电铁军精神”,大力弘扬山东电力“12字”精神特质,坚持以“工程进度服从安全、质量”为原则,参建全员吃苦耐劳,攻坚克难,勇于创新。本工程地处滨州市北海新区,地质富含盐碱,对施工存在较大考验。项目部坚持精心策划、周密部署,重点制定针对性措施,采取强化管控混凝土高抗硫酸盐水泥的使用、基础完成后对地脚螺栓进行防锈处理、塔材使用时进行隔土防护、加大使用地锚型号、拉线地锚加强维护保养等措施,严格把控施工质量,全力打造优质精品工程。

01

严控安全筑防线

建设过程中,项目部严格入场人员资质审查,安全体格检查、人员准入考试等均通过后方准进入现场施工。定期组织开展安全日活动,认真学习宣贯公司下发的各项安全生产文件,将“四条警示”入脑入心;利用每日站班会,详细进行安全技术交底;组织开展技能比武大练兵等活动,切实筑牢全员“饭碗意识、生存大计”,建强安全生产“责任墙”。

02

机械化施工赋动能

随着科技进步,各项施工工序机械化应用率逐年提高,项目部高度重视机械化施工管理。严把进场关,各类施工机械进场使用前,项目部安排专人对其性能、配置、合规证件等进行严格检查,详细掌握机械主要性能、参数等能否满足施工需求。严把施工关,确保机械规范进场、规范操作,严禁为省时省力出现违规操作情况。严把维修保养关,项目部建立对应检查表及台账,定期组织对施工机械各零部件进行维护保养,由相关负责人严格执行并记录,坚决杜绝“带病作业”。

03

应急演练固机制

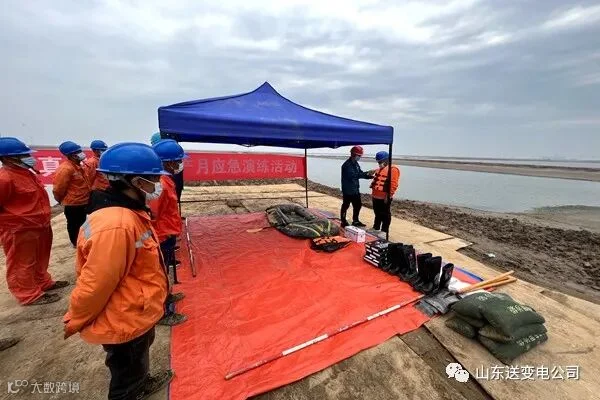

本工程海域段施工多,夏季降雨量大,为有效预防及应对突发事件,最大程度降低损失,项目部建立应急救援小组,日常贮备常规雨衣、雨靴、铁锹、防汛砂、救援艇和救生衣等应急物资,结合项目实际作业环境,针对不同工序编制针对性应急预案,真实有效从险情汇报、应急出动和排除险情等方面开展应急演练,进一步提高了参建全员应急处置能力。

建成意义

本工程建成投运,可进一步缓解滨州地区电网负荷的用电压力,优化滨州市无棣县及北海新区网架结构,为该地区经济社会发展提供持久保障。
