​彰显劳动本色 高新330千伏变施工进展神速

​彰显劳动本色 高新330千伏变施工进展神速 陕西送变电工程有限公司
2019-06-27
1
导读:全力攻坚精心谋划,重担当有作为,以创新创效创优的思路确保安全生产。,


在祖国成立70周年之际,陕送土建分公司在省政府重点督建新建高新330千伏变电站施工过程中,全力攻坚精心谋划,尽力克服多雨天气造成的不利影响,重担当有作为,以创新创效创优的思路确保安全生产,5月底桩基移交本体施工,6月25日工程正处于施工高峰期。

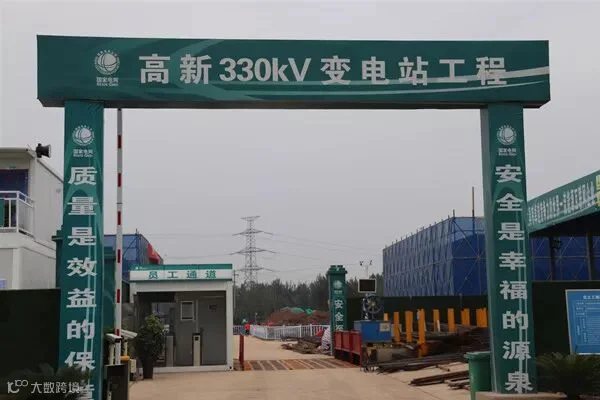

为了适应西安高新技术产业开发区快速发展的要求,缓解现有用电压力,今年省政府重点督建高新330千伏变电站,站址位于在高新区西部大道与经四十路十字东北角,主变容量3×360MVA,330千伏出线本期3回。

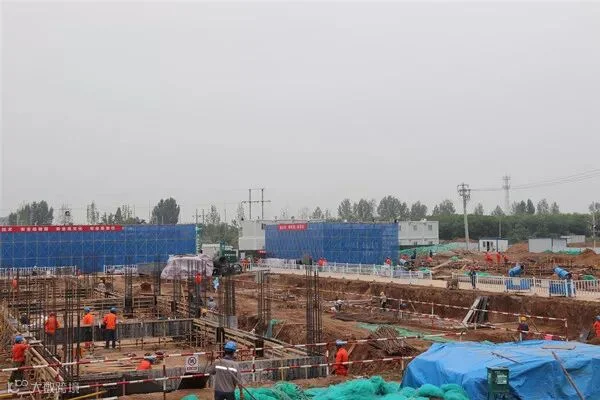

在桩基施工完成后,陕送土建分公司迅速组织施工,以担当作为锐意进取的紧迫感和匠心筑梦铸造经典的使命感,全力投入到工程建设中。分公司领导高度重视,项目施工人员全力以赴,目前主控通信室和330千伏继电器小室框架结构施工完成,现场脚手架外网围护开创性的采用外架钢板网,整齐划一井然有序。项目重视安全管理,安全交底区醒目的地方有安全生产提示。

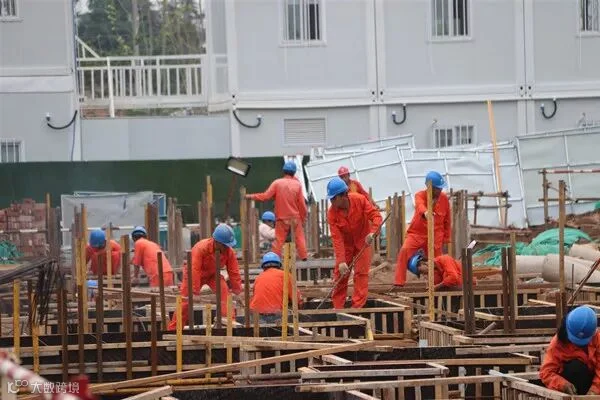

现场看到工人们正在紧张施工,330千伏构架基础施工完成80%,330千伏GIS基础筏板施工完成100%,短柱钢筋、模板施工完成30%;35千伏配电装置及继电器室基础施工完成100%,地圈梁钢筋、模板施工完成20%;电缆隧道垫层施工完成30%,钢筋施工完成30%,模板施工完成10%;围墙基础施工完成50%。

项目经理林克峰介绍,项目部结合现场实际,优化施工方案实施主控通信室和330千伏继电器小室主体建设,以便35千伏配电装置及继电器室有效利用工器具,减少和节约施工成本;鉴于电缆隧道深达三米,为了确保安全生产,项目部决定推迟相邻区域110千伏GIS 基础开挖,避免交叉施工带来的施工隐患。

有序施工,项目计划7月20日按节点实施330GIS 区域的电气交安。按工程整体10月底具备带电条件要求,虽然工期紧、任务重,该项目施工人员采用两班倒轮换昼夜施工,克服因阴雨天气造成的不利影响,全体参建人员决心牢记自己的职责和使命,彰显劳动本色,充分发挥电网建设生力军的作用,以实际行动展现时代的奋斗精神,为陕西坚强电网建设贡献自己的青春和力量,向伟大祖国成立七十周年献礼。



【感谢土建分公司姚军供稿】

编辑|赵家萱


【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 0
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读0
粉丝0
内容0
