岁末年初,川渝特高压交流工程线路工程23标参建全员勇毅奋战在施工现场,披荆斩棘建设坚强电网。公司高度重视“鲁送入川”首线工程,从项目部组建,精心选派有多条特高压施工经验,以项目经理葛平富为首的项目班子成员,全力打造优质精品工程。
奋进新征程 建功新时代
/////////////////////////////

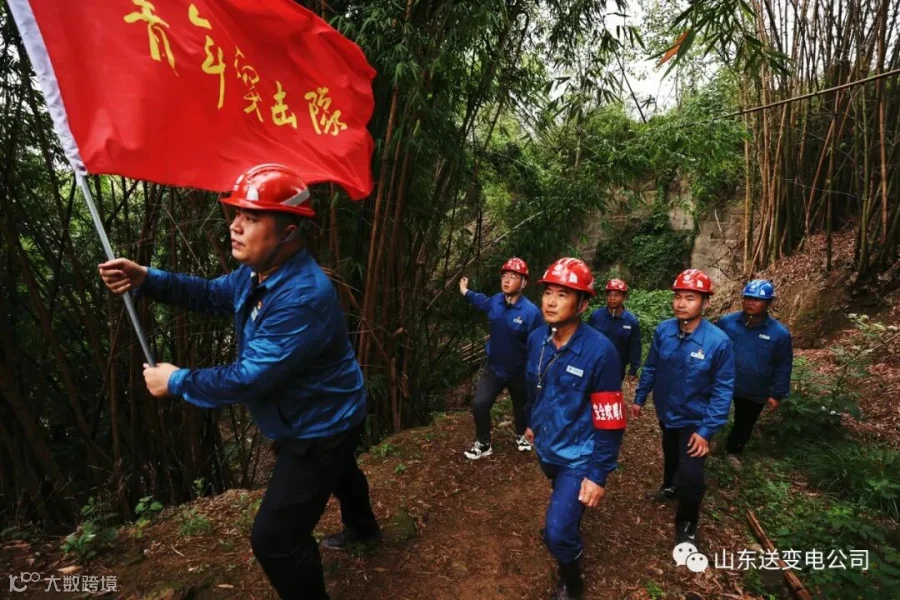

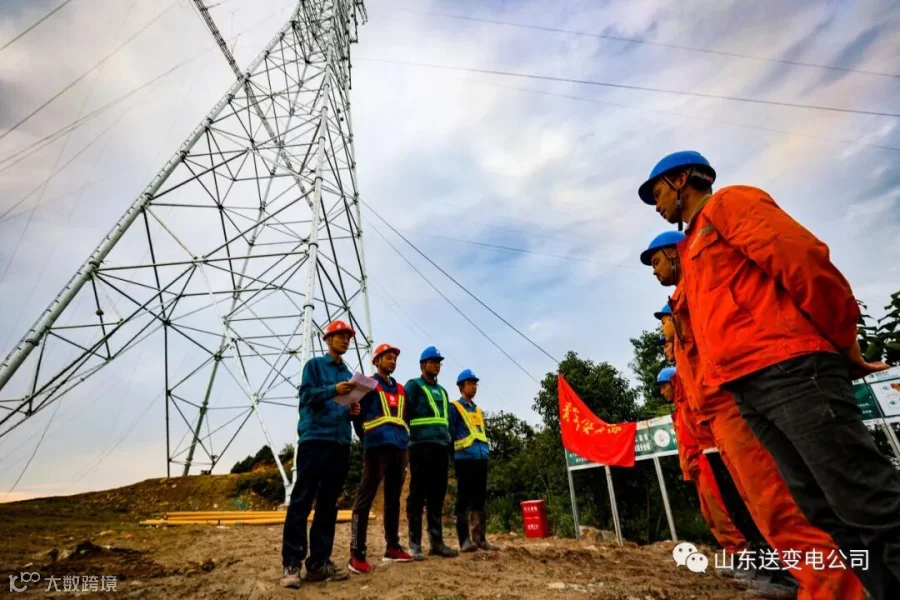

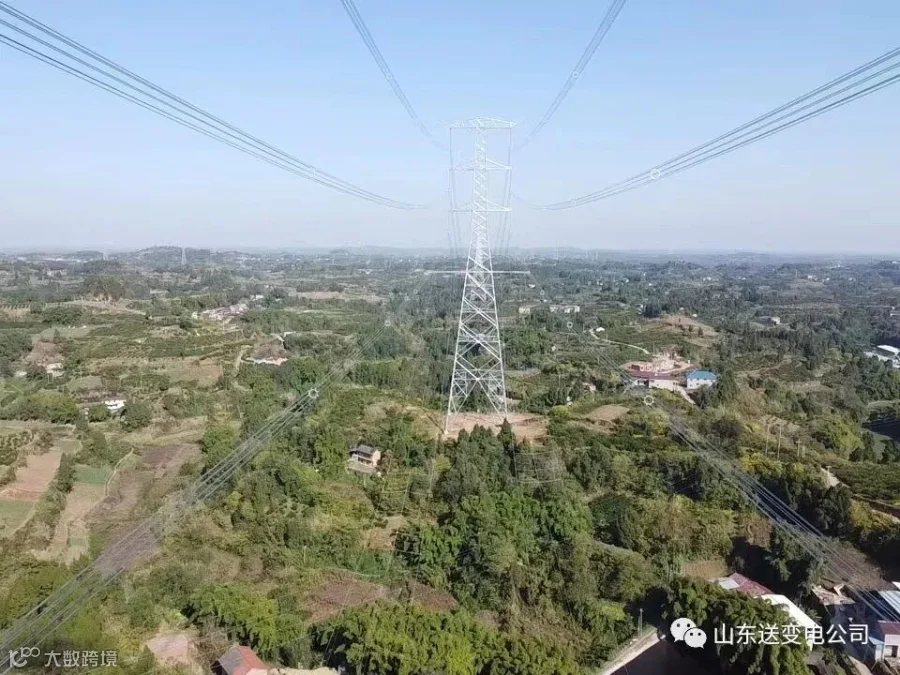

川渝特高压工程途经四川省三市三县,新建铁塔84基,线路长度44.856公里。2023年3月下旬开启复测定位工作,历时8天顺利完成全部塔位复测。经统计22基涉及林区,75基涉及果园区,23基涉及线路迁改,地形起伏多变,路窄弯道多,水泥路承载力差,人文环境复杂,基础平均方量达182方,铁塔平均高度达120米,工程实现机械化施工难度巨大,协调困难重重。项目部精细策划,超前分析,结合工期特点逐基剖解困难点,稳步推进工程进度,为后续施工奠定坚实基础。
奋进新征程 建功新时代
/////////////////////////////

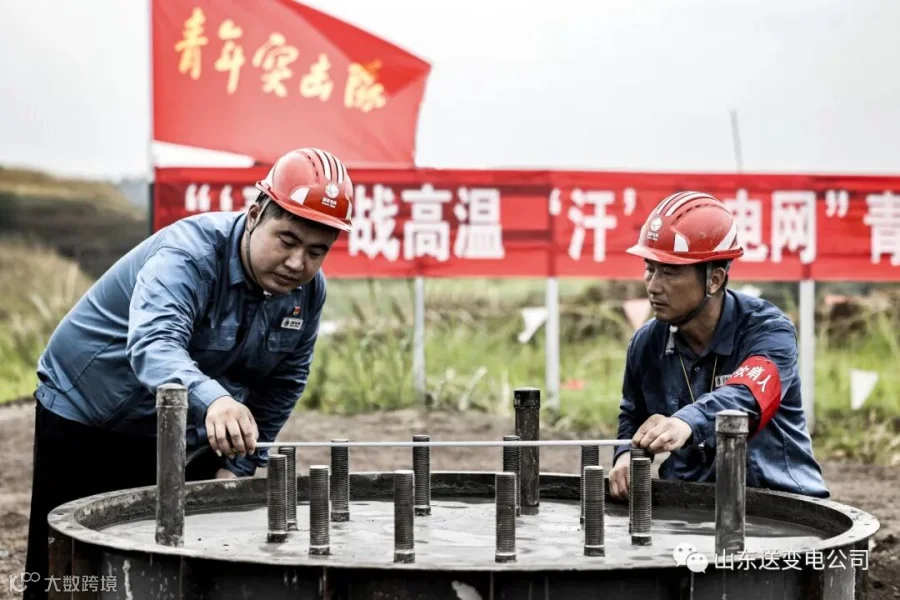

全线基础全部为高低腿,最大高差达18米,施工难度大,技术要求高。项目部多次进行技术交底、培训学习,从复测开挖开始,精细掌控现场数据,严格执行各工序多层级验收制度,确保基础各部位尺寸可控在控。开工即冲刺,受220千伏、500千伏年度停电计划制约,以相邻架线区段连通为原则,项目部优先开展四个提前架线段,全盘分析,综合考虑天气变化、民事处理、物资供应、跨越手续办理、施工力量组织、停电计划、跨越方案制定等多方面因素,制定可行性施工计划,全力压降作业风险。
奋进新征程 建功新时代
/////////////////////////////

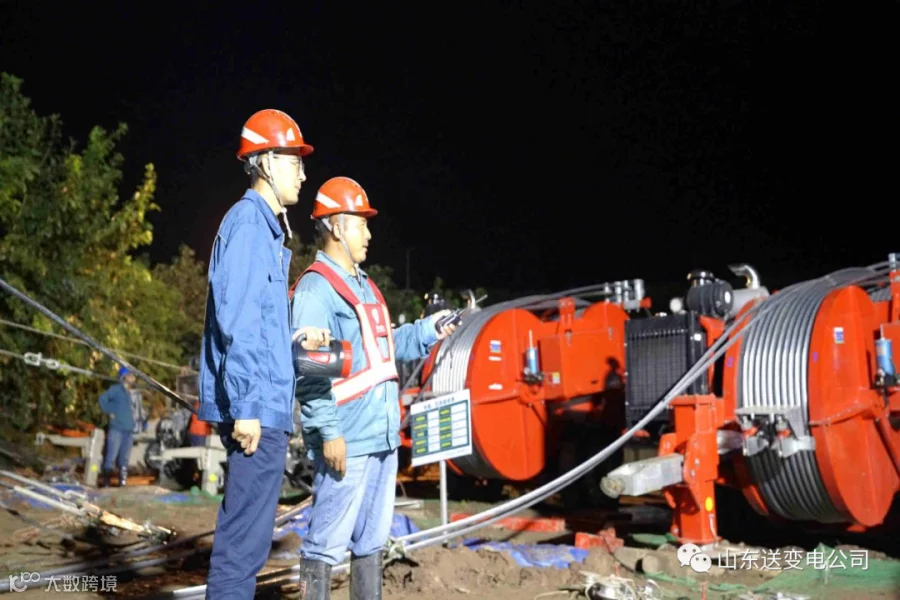

按照成都铁路部门规定,成自高铁封网跨距达611米、成渝高铁达519米、成渝铁路达450米,所有跨越施工均需在夜间至凌晨“天窗点”内进行。项目部精心策划,提前摸清风险点和施工难点,合理优化作业工序,科学编排施工计划,严格编制跨越施工方案。针对夜间视线差、现场安全及质量监控难度大等难题,提前准备充足的照明设备和备用电源,确保所有施工人员看得见、看得清。同时为每名作业人员配齐雨衣雨靴等应急物资,切实为夜间安全施工提供强力保障。
奋进新征程 建功新时代
/////////////////////////////
下一步,川渝特高压项目部将持续坚持以“六精四化”为引领,抓细抓实“四个管住”,秉承初心、勠力同心,扎实做好现场每一步安全管控措施,全力奋战,拼在2023!(景云鼎)
