大数跨境

【拼在2023】变电二公司:攻坚克难 电靓青岛 岛城变拼在2023!

【拼在2023】变电二公司:攻坚克难 电靓青岛  岛城变拼在2023! 山东送变电公司
2023-12-24
2
导读:【拼在2023】变电二公司:攻坚克难 电靓青岛 岛城变拼在2023!
严冬时节,寒风凛冽。岛城(黄埠岭)500千伏输变电工程变电工程正在如火如荼地进行主体砌筑及装饰装修工作。为确保青岛地区在2024年迎峰度夏期间能安全可靠供电、用电,岛城变工期异常紧张。

省内第一套220千伏四端光差保护

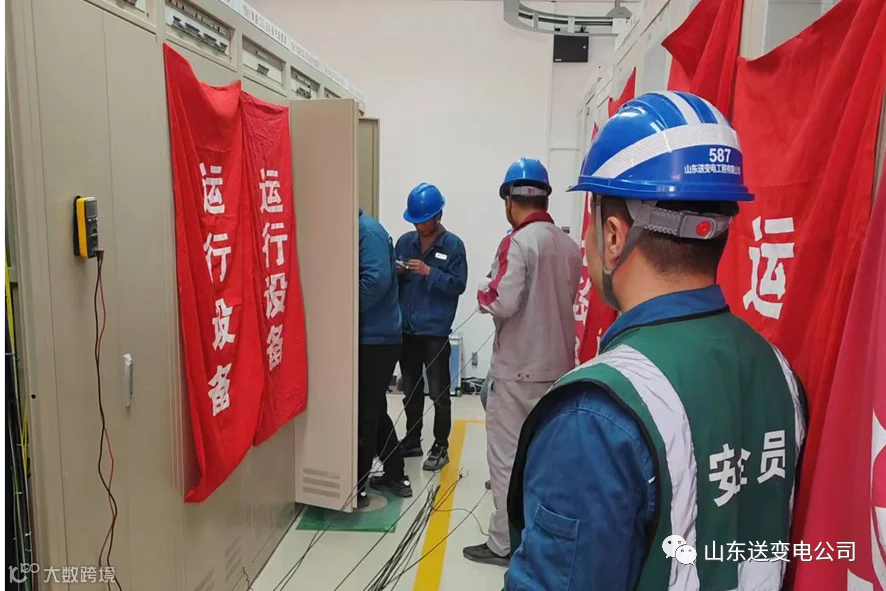

“核相正确,方向测量正确,汇报完毕”,随着最后一条线路负荷测量正确,岛城(黄埠岭)500千伏输变电工程变电工程施工项目部所负责的220千伏空宜上T线送电工作于6月4日全部结束,标志着省内首套四端光纤纵联差动保护成功投运。调试期间调试人员克服了逻辑动作不正确、配置文件不正确等问题,仅用时三天,圆满完成了此次联调工作。

省内第一个超大体量单体框架式500千伏全户内变电站

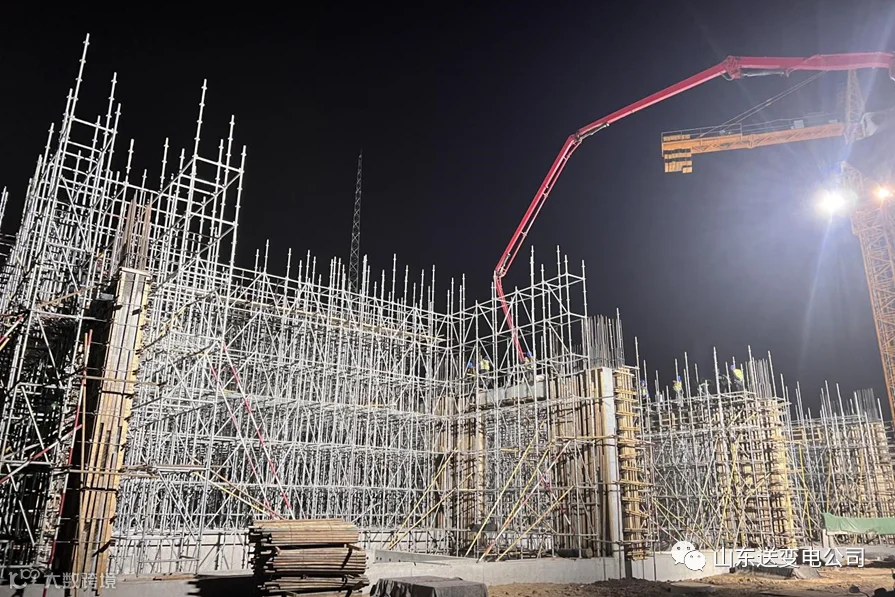

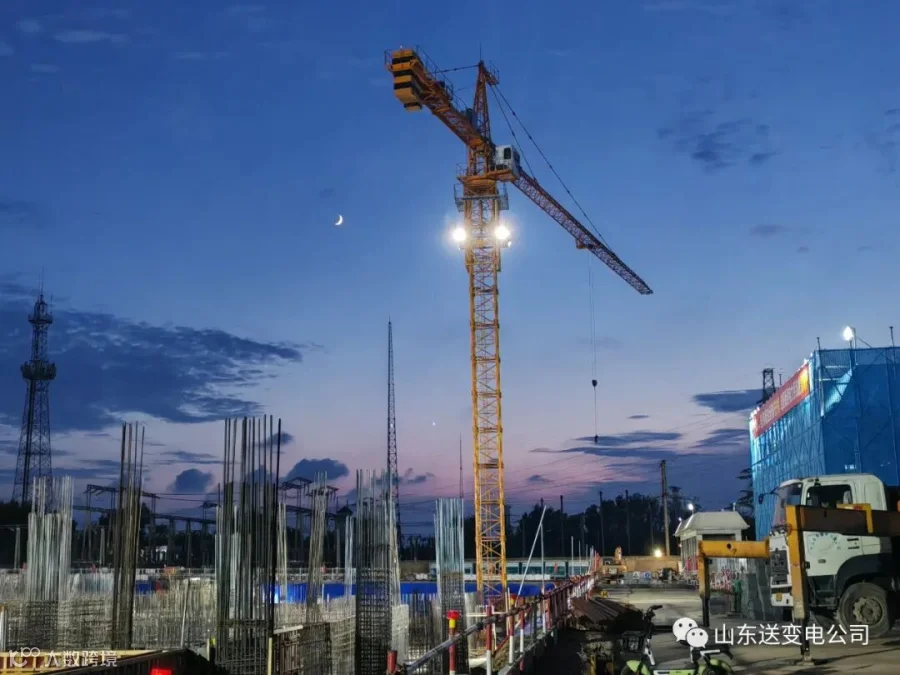

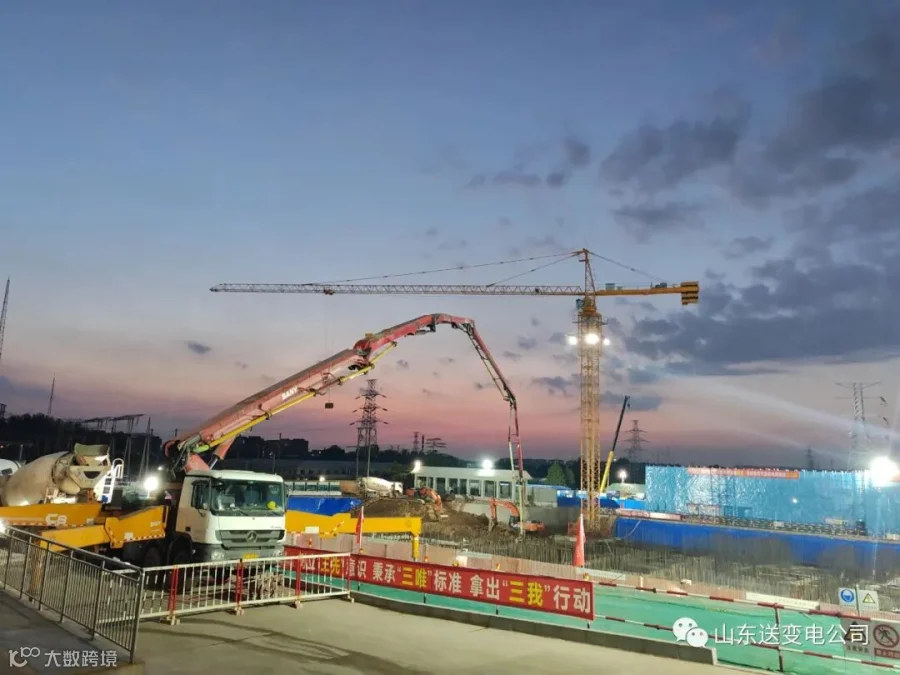

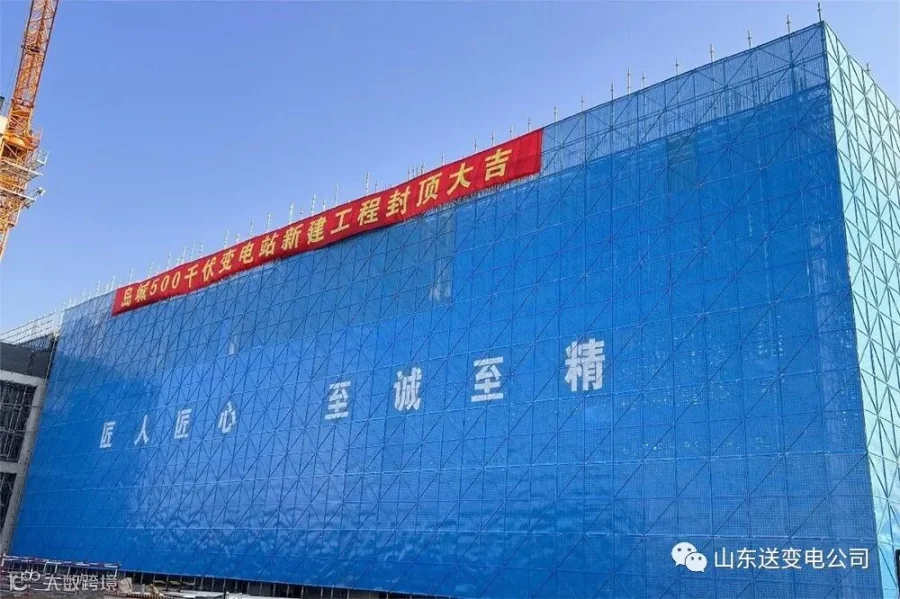

岛城变500千伏配电装置楼采用钢筋混凝土框架结构,建筑面积10265.90平方米,建筑物东西长137.26米、南北宽59.13米、高17.30米。为了保证施工进度,施工人员24小时轮班作业,同时项目部管理人员轮班坚守现场,确保施工安全。平均投入作业人员265人,最高峰投入307人,开挖石方35000方,浇筑混凝土32000方,绑扎钢筋4500吨,安装模板96000平,搭设脚手架3600吨,克服雨季挖方、夏季高温等困难,仅用151天顺利封顶。

目前,受天气和低温影响,岛城变作业风险大、作业时长短、作业效率低、安全管控压力大。针对冬季施工低温天气影响,采用覆盖、暖棚、电热等方法做好基础、砌体及抹灰施工质量管控。分区域封堵门窗实施室内加热,同时配备气体监测装置定时检测空气质量,杜绝混凝土不达强度拆模、砌体不达强度抹灰。

省内第一个500kV GIL管进线变电站

10月18日,岛城变GIL管廊顺利浇筑完成。站内GIL管廊长约72米,开挖深度最大为6.7米,深基坑开挖风险大,安全管控要求高。项目部通过精细勘察,因地制宜采取分层分段开挖,做好坡顶挡水、坡底集中排水措施,同时采用“喷浆+锚杆”的方式进行边坡支护,保证开挖安全。

“咬定青山不放松”,项目部将继续锚定争创鲁班奖的建设目标,履践“六精四化”要求,以确保工程建设本质安全为第一要务,以持续提升工程建设质量为品质保障,为铸就下一个鲁送精品拼在2023、赢在2024。(季文莉)

【声明】内容源于网络
0
0
山东送变电公司
展示山东送变电工程有限公司工作业绩,电网建设新进展,传递工作动态,传播正能量。
内容 1282
粉丝 0
山东送变电公司 展示山东送变电工程有限公司工作业绩,电网建设新进展,传递工作动态,传播正能量。
总阅读327
粉丝0
内容1.3k
