±500千伏宝德直流最大规模年度检修有序进行

±500千伏宝德直流最大规模年度检修有序进行 陕西送变电工程有限公司
2019-11-22
2
导读:宝鸡换流站内多个检修作业点一片繁忙景象。





年度

检修





11月22日

±500千伏宝德直流

最大规模年度检修有序进行

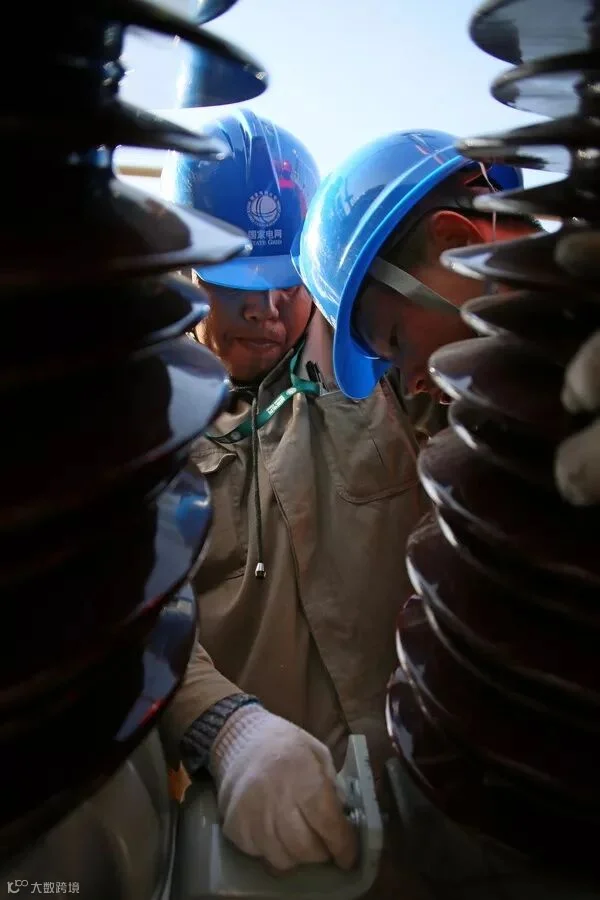

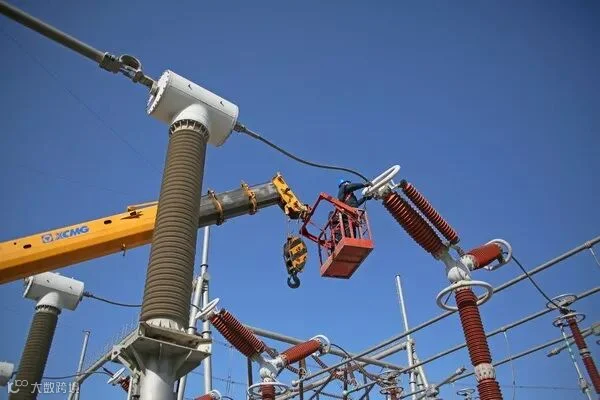

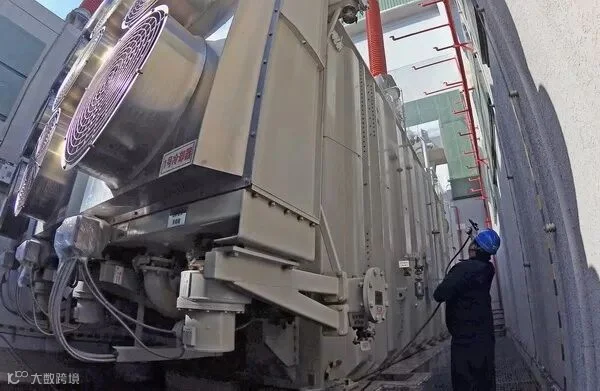

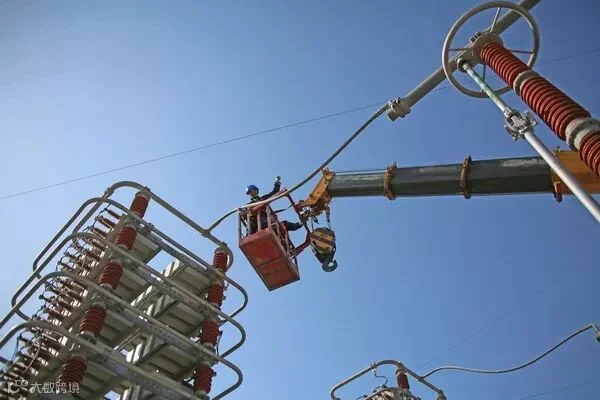

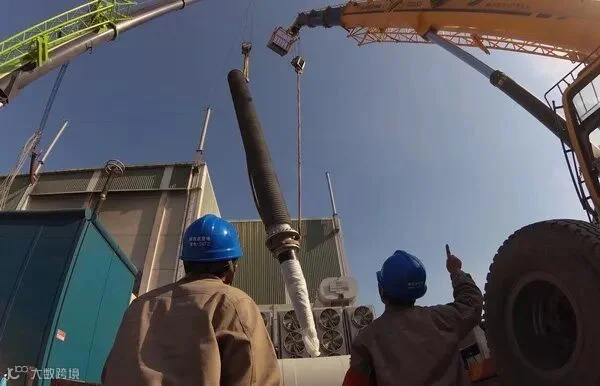

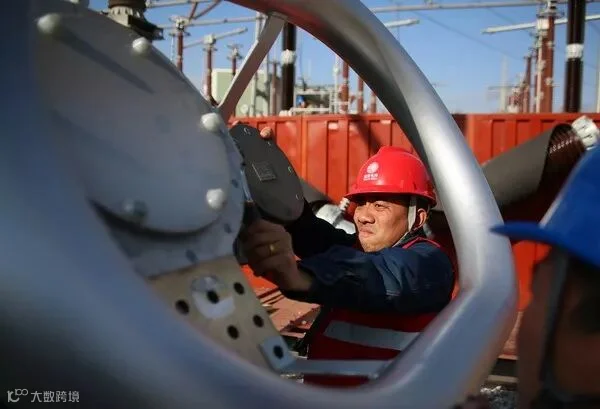

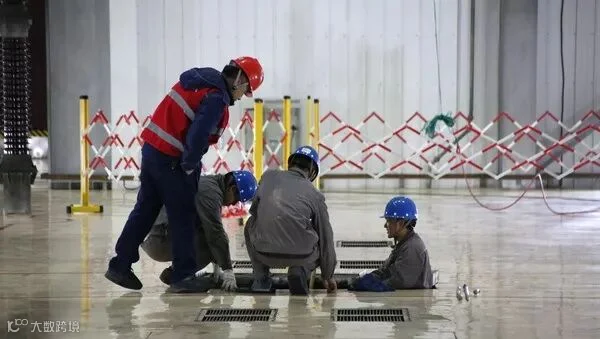

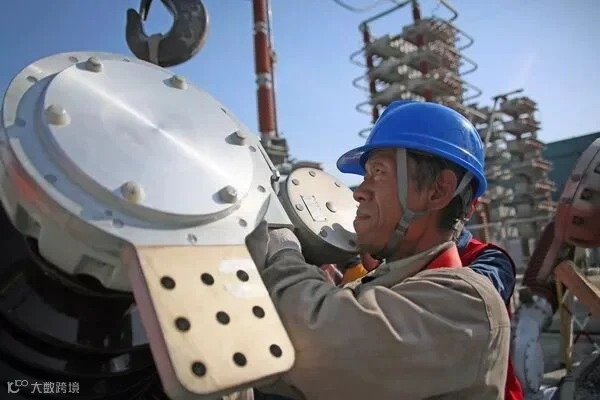

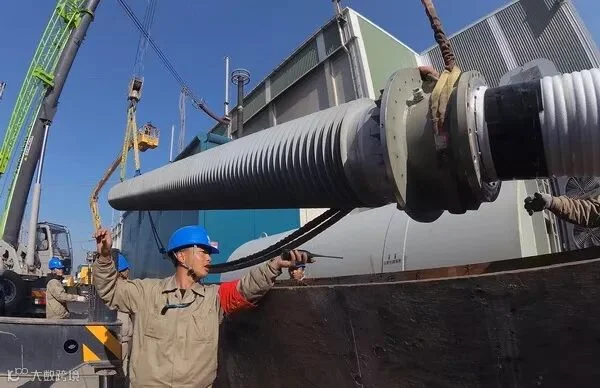

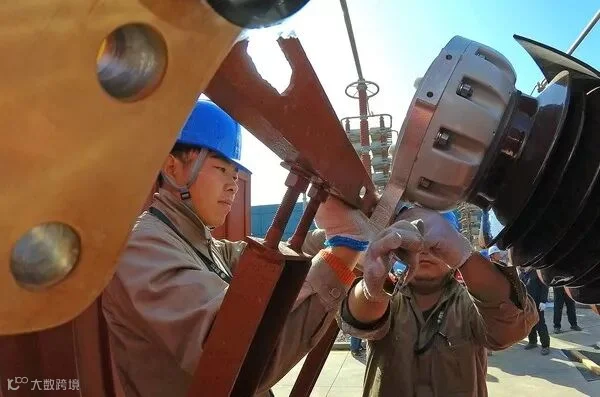

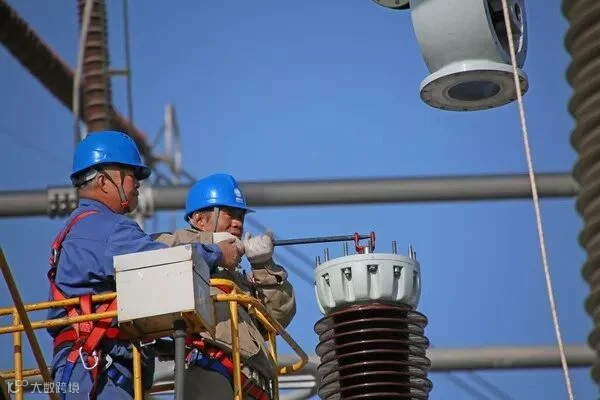

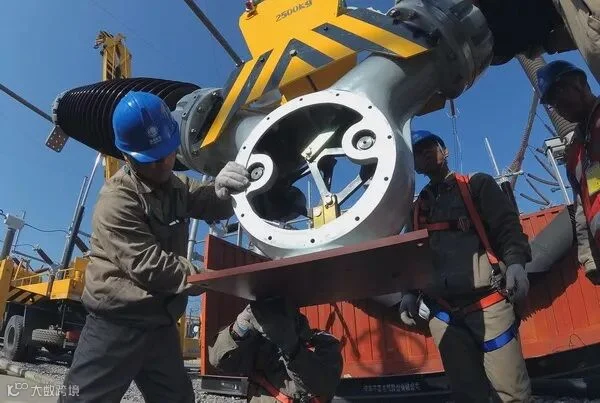

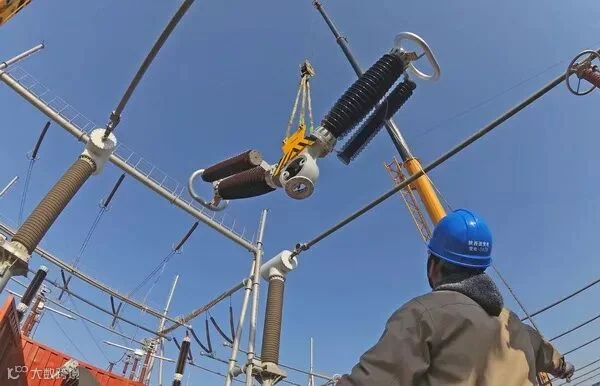

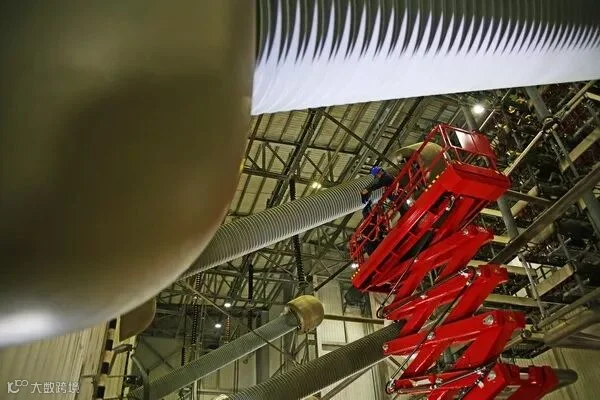

11月21日,±500千伏宝德直流双极停电年度检修的第6天,宝鸡换流站内多个检修作业点一片繁忙景象。仍是一年一度的设备检修,今年计划完成的任务量却增加了约40%。现场人数也达到了前所未有的460人之多。合计线路检修的100余人,德宝直流年度检修成为当前国网陕西省电力公司人员投入最多的、任务量最大的、劳动强度最高的检修项目。

±500千伏宝德直流输变电工程2010年4月21日带电运行,总投资54亿元,起于宝鸡换流变电站,止于德阳换流站,额定输送容量300万千瓦,线路全长574公里。西北(陕西)电网与华中(四川)电网联网具有很强的水、火电互补性。冬季,四川处于枯水期,水电不足,以火电为主的陕西电网通过宝鸡换流站功率转换外送火电、风电打捆给四川。夏季,四川处于丰水期,以水电为主的四川电网通过宝鸡换流站功率转换将富余电能外送陕西消纳,减少了四川电力丰水期弃水量。


截至本次停电检修2019年的前10个多月,宝鸡换流站累计实现华中电网与西北电网交换电量132.81亿千瓦时,日均输送电量约4163.38万千瓦时,陕西外送四川电量累计81.64亿千瓦时,陕西电网消纳四川水电51.17亿千瓦时。

宝 德

直 流

年 度

检 修

宝德直流本次年度检修双极停电时间为11月16日至11月27日,检修任务分为宝德线路检修和宝鸡换流站检修两大部分。宝德线路检修由陕送公司电力安装工程处承担。现场配备检修人员101人,车辆27台,共分为6个小组,负责检修线路278千米。主要内容包括补装开口销子、更换自爆瓷瓶、拆除鸟窝、更换故障诊断装置、调整导线、更换地线、加装防鸟刺等150余项工作。

“检修工作总量较2018年增加约40%,是历年来检修任务最繁重的一次。”陕送公司宝鸡换流站检修总负责人张元杰介绍说。今年年检计划检修设备259台,例行检修21项,特殊性检修13项,技术改造3项,处理缺陷91条,治理隐患15项,反措执行2项。以陕送公司为主力,省检修公司、监理单位、设备厂家等14家单位参与本次检修人员共计460余人,较2018年增加100余人。




作为检修主力,陕送公司变电分公司从组织、管理、技术、经济、质量等多方面拟采取具体措施保证检修进度。抽调知识结构层次高、富有变电站检修施工组织经验的骨干力量负责现场管理,以及各细分专业负责人。陕送公司现场共投入检修人员260余人,机械车辆23台,试验仪器180余件。

检修前期,陕送公司认真做好检修准备,按计划组织人员、材料、施工机具进场,确保准时检修。检修过程中,积极加强检修工作调度,同负责单位密切配合,定期召开现场协调会,及时解决检修中存在的各种问题。同时,以总工期为主要控制依据和目标,编制二级网络计划,并据此编制各个工序的具体检修计划,加强全体人员的紧迫感和责任心,确保各控制点按期实现。针对检修工程的特殊性以及运行设备会出现各种各样的问题,不可遇见的工期风险大,陕送公司进行工期风险评价,制订风险控制措施,并根据运行单位的要求进行检修进度计划的滚动调整,确保按期优质完成检修任务。

图文|高浪舟

编辑|赵家萱





【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 2383
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读582
粉丝0
内容2.4k
