送电二公司:圆满完成1000千伏泉乐Ⅰ、Ⅱ线抗冰治理改造工程任务

送电二公司:圆满完成1000千伏泉乐Ⅰ、Ⅱ线抗冰治理改造工程任务 山东送变电公司
2025-12-09
2


12月7日,送电二公司负责的1000千伏泉乐Ⅰ、Ⅱ线导地线抗冰治理改造工程任务圆满完成,并一次送电成功,为山东电网平稳迎峰度冬筑牢了坚实的安全防线

此次改造任务包含#96 -#106段的导线更换长达6.488千米,同步更换耐张线夹、悬垂线夹及档内金具,安装1158个间隔棒,涉及11基杆塔。

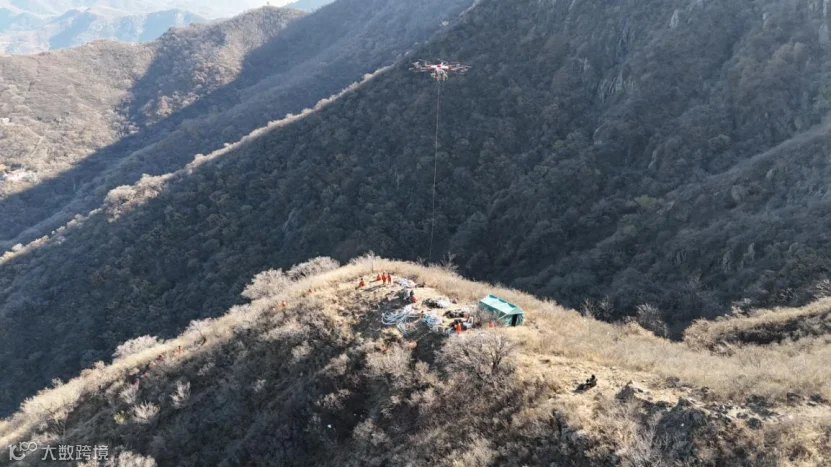

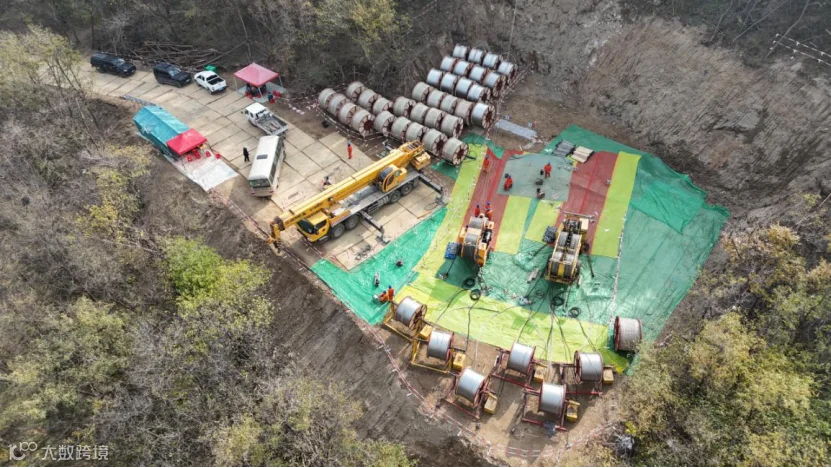

本次改造施工停电时间长、施工难度大、施工工序多、作业风险高、投入人员机械众多,且工程地处山区,地形条件极其恶劣。施工场地局促,牵引场经过大修才具备进场条件,而张力场更是从山里硬劈出接近两亩地的施工平台及350米的进场道路;放线施工难度大,档距与高差皆超常规。山区运输极为困难,人员、物资调配挑战重重;停电时间紧迫,衍铁线配合停电仅18天。夜长昼短、气温低,有效施工时间大幅缩减;山区通讯信号差,信息传递易延迟或中断。

面对重重困难,项目团队树牢底线思维、极限思维精准施策,根据实际需求及时增加设备与工器具数量,科学调配放线施工工序,合理调整人员结构,同时将安全措施落实到每一个细节,周密完善后勤保障,逐一化解难题。

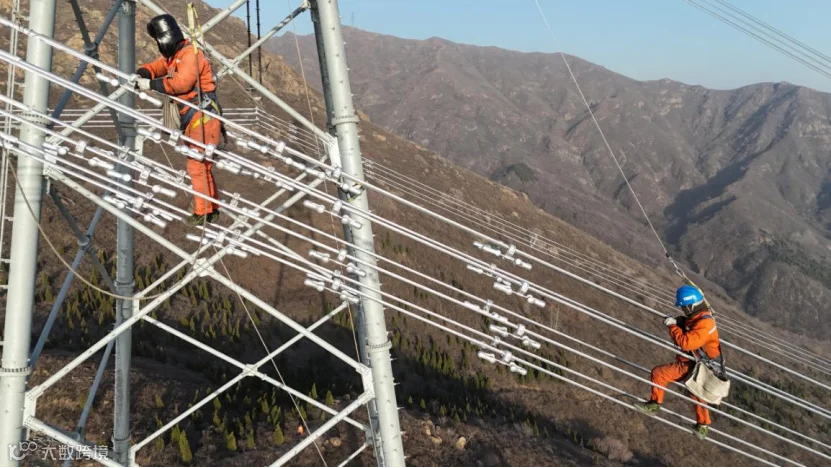

安全是工程的基石。项目始终牢记“安全第一 唯一第一”,每日开工前组织站班会,对人员开展“三交三查”。施工现场设置安全警示标志和警戒线,明确施工区域,严禁无关人员进入。在线路两侧挂设接地线,防止感应电伤人;要求施工人员上下杆塔时使用防坠落大挂钩或攀登自锁器,穿戴全方位安全带,防止高空坠落;严格落实冬季“四防”要求,“二保”措施到位,防止跑线,确保施工安全万无一失。

质量是工程的生命。项目严格管控质量,追求一次成优。间隔棒的结构面与导线垂直安装在同一截面并紧固到位;弧垂观测时,在观测档内实测温度,确保导线弧垂符合规范及设计要求;防振锤与被连接导线在同一铅垂面内自然下垂,锤头与导线平行,安装数量和距离严格遵循设计要求;后备线夹安装工艺美观,符合设计规范;安装接续管保护套,精心保护直线压接管。

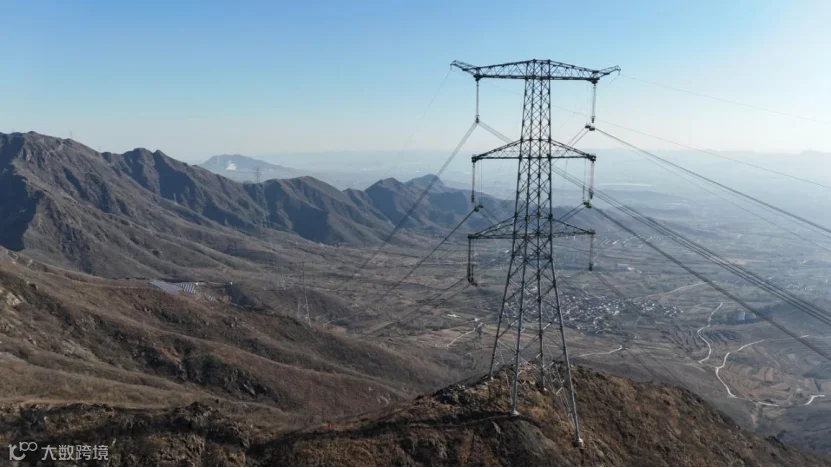

作为山东省内首次在山区更换加强型导线的特高压工程的圆满完成,它不仅为电网安全运行提供了有力保障,更为今后特高压改造工程在山区施工积累了宝贵经验。(汤纪奎)
