陕北换流站工程交流滤波器场首基构架吊装完成

陕北换流站工程交流滤波器场首基构架吊装完成 陕西送变电工程有限公司
2020-10-09
0
导读:10月5日,陕北±800千伏换流站工程交流滤波器场首基构架成功吊装。

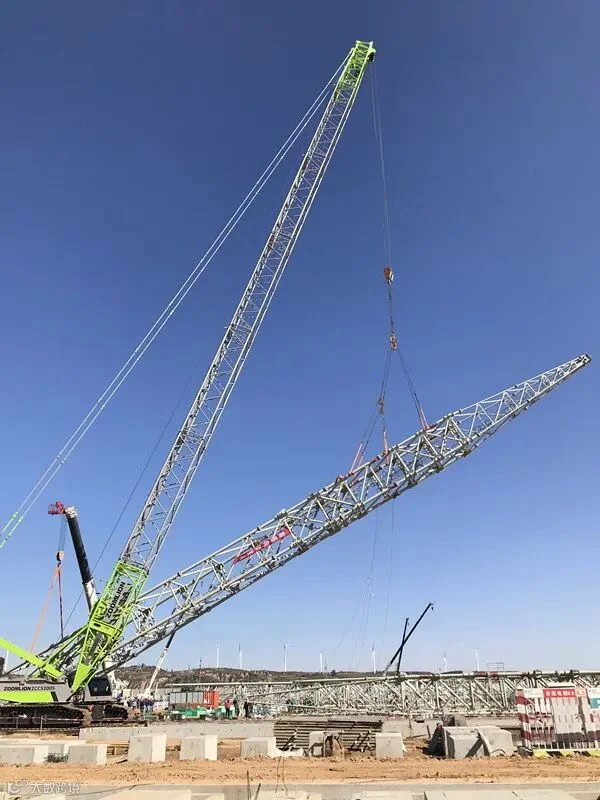

10月5日,随着交流滤波器场4~5/A构架横梁顺利就位,陕北±800千伏换流站工程交流滤波器场首基构架成功吊装。



此次成功吊装的构架为陕北±800千伏换流站工程750千伏交流滤波器构架。构架柱采用格构式钢管柱,横梁采用钢管矩形格构式钢梁,由38榀构架柱及56榀横梁组成,构架柱高度为60米,梁底距地面高度分别为42.5m、31m,横梁跨度为42m、41m,总重量2900余吨。


针对安装场地设备基础多,吊装距离远、钢构重量大等实际情况,为减少高空作业时间,提高构架安装效率,项目部经认真讨论,反复计算,最终选择以400t履带吊车作为主吊车,80t汽车吊配合遛尾起吊,地面拼装、整体吊装的施工方案。交流滤波器场构架从8月15日首批到货开始地面组装,目前地面组装完成50%,预计10月底组装完成,11月中旬完成全部构架吊装工作。


交流滤波器场构架的顺利就位,标志着陕北±800千伏换流站电气B包顺利开工,项目部在后续工作中,将继续保持严谨的工作态度,确保全部构架吊装顺利完成。


【感谢变电分公司颜嘉鑫 张朝生供稿】
