送电二公司:渤海500千伏线路工程(2标)黄河大跨越北岸首基跨越塔基础浇筑顺利完成

送电二公司:渤海500千伏线路工程(2标)黄河大跨越北岸首基跨越塔基础浇筑顺利完成 山东送变电公司
2026-02-11
1

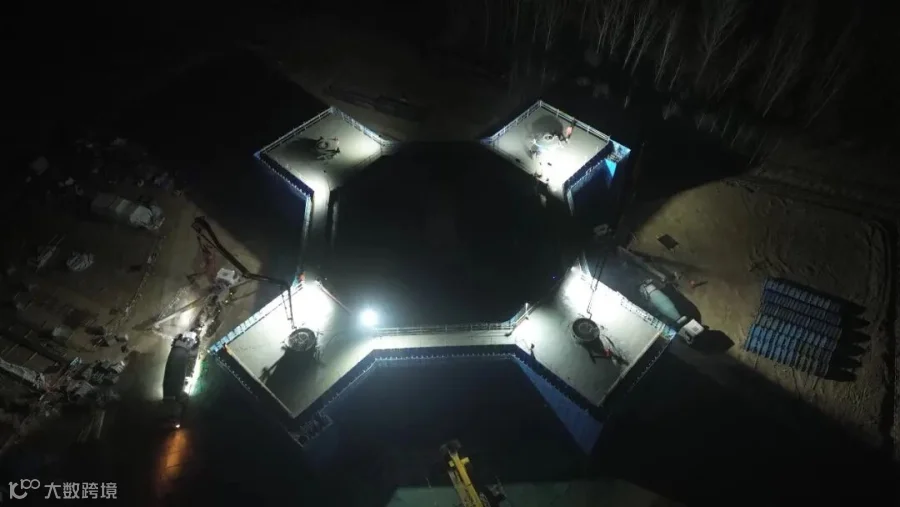

2月4日,由送电二公司承建的渤海500千伏输变电工程线路工程(2标)历经12个小时连续奋战,黄河大跨越北岸跨越塔首基基础浇筑圆满完成,这一关键目标节点的达成,为整个工程的高效推进提供了有力保障。


渤海500千伏输变电工程是保障鲁北盐碱滩涂、渤中海上风电两大基地送出的重大支撑性工程,也是山东省深入贯彻海洋、黄河重大国家战略,调整优化能源结构、建设绿色低碳高质量发展先行区的重要支撑。工程线路全长268.5千米,途经东营、滨州、淄博三市七县区。其中,送电二公司负责施工的2标、3标起于滨城区,止于500千伏高青站,包含黄河大跨越段约7.8公里、新建杆塔10基,一般线路段61.4公里、新建杆塔157基。

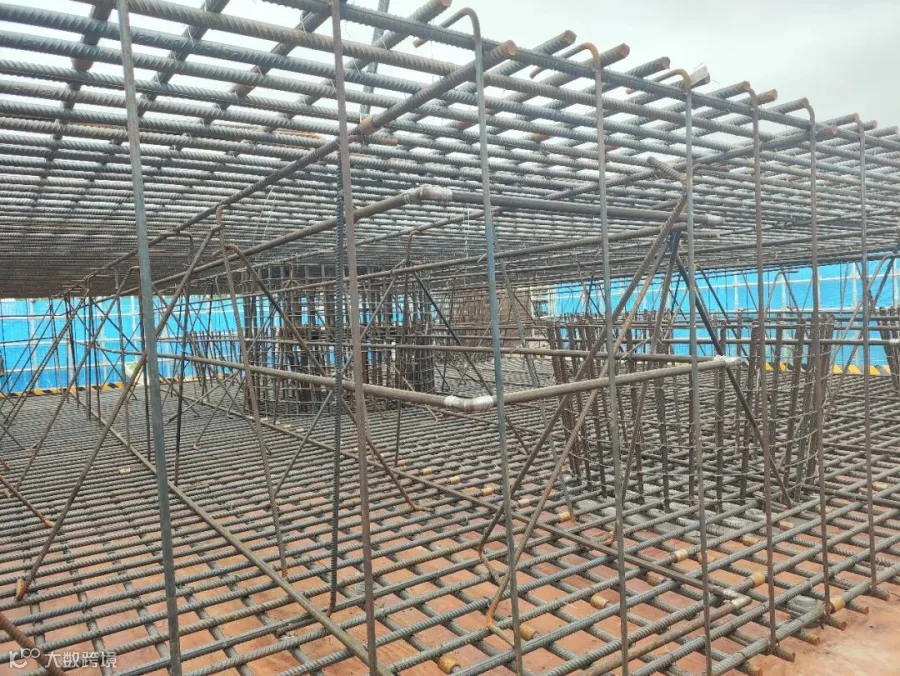

黄河大跨越基础施工面临诸多挑战,存在桩深、混凝土方量大、浇筑时间长、地质结构复杂等突出困难。其中,北岸B219跨越塔基础单桩长52米,单腿承台包含9根桩,整基共53根桩,总方量超过6007立方米。为确保施工优质高效推进,项目部提前制定详细施工方案,科学安排施工流程,现场投入大量经验丰富的项目管理人员及施工人员,严格落实到岗到位管理制度,全力保障浇筑工作万无一失。

“在基础施工过程中,对浇筑完成的大体积混凝土进行保温至关重要。”该工程项目经理刘吉利介绍。为严防大体积混凝土出现开裂、膨胀等质量问题,现场采用多重防护措施,提前在混凝土内部预埋冷却水管、测温装置,浇筑完成后及时规范开展保温、保湿作业,并利用蓝牙技术进行即时温度监测,根据监测数据针对性调整保温手段,确保混凝土内外温差符合施工标准。


本次北岸跨越塔承台浇筑的顺利完成,不仅为大体积混凝土基础施工积累了宝贵经验,更为工程后续跨越塔基础施工有序推进奠定了坚实基础,助力工程早日投产见效,充分发挥能源支撑作用。(李鹏)
