雨中连战18天 陕西送变电工程有限公司
2020-10-20
2
导读:宝鸡750千伏变电站3号主变扩建工程现场,电气施工人员身穿雨衣、冒着大雨紧张有序地奋战。

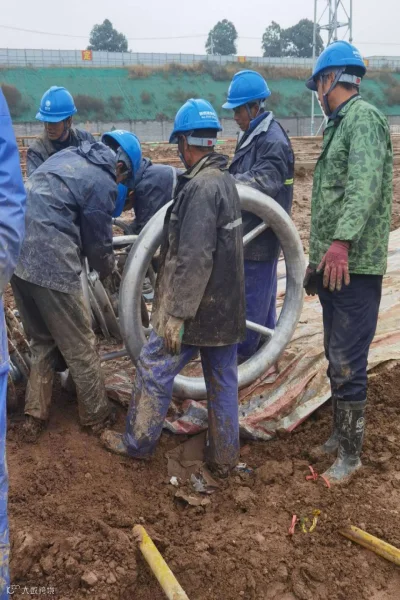

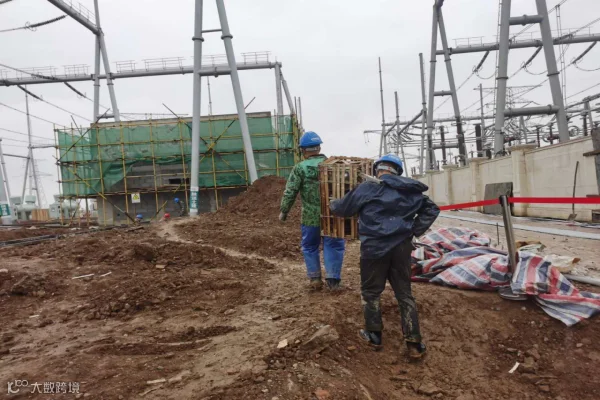

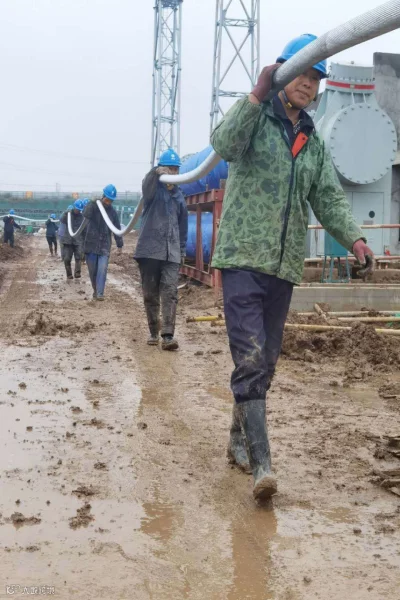

9月15日—10月15日,宝鸡750千伏变电站3号主变扩建工程从电气进场至今,这已经是第18场雨了,然而并未打乱现场的施工节奏。施工人员全部身穿雨衣、一脚泥一脚坑,冒着大雨紧张有序地奋战在现场。



“连着下大雨,现场环境差,好多活都干不了,严重影响施工进度。”工程负责人武星每天早上7点就来到现场,一睁眼就是看天气,他几乎每天都是连轴转,工作时间超过12个小时。


宝鸡750千伏变电站3号主变扩建工程这次要在每台主变装设一组中性点电抗器,3号主变属于试点站,是全国变电站第一次加装中性点电抗器。武星说,“换流站母线能停一次电太不容易,这次母线停电是国调批的,机会非常难得,一年只有这一次。”目前按照停电安排750千伏母线停电时间定于10月19日到22日,330母线停电时间定于10月23日到28日,时间紧,任务重,挑战大。

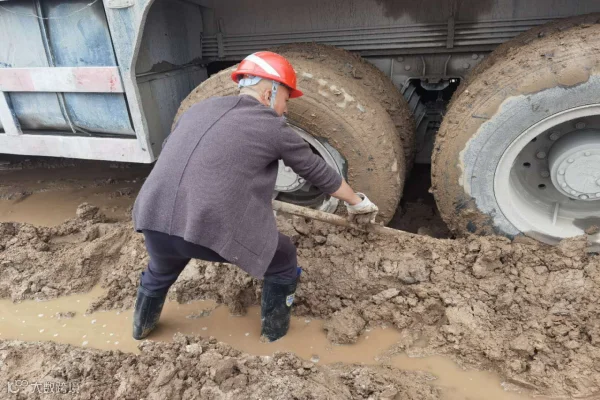

然而在工程建设的关键时期,却出现了连续降雨,对施工极为不利。但为了不影响工程进度,项目部为施工人员全部配备了雨衣和雨鞋,灵活组织施工,积极采取雨中施工安全措施,协调各方资源,有效组织现场施工生产,确保工程有序开展。


受连续大雨的影响,直接缩短了施工的有效时间,面临眼下严峻的考验,项目部不等不靠,当天能干的活绝不等到第二天。目前,项目部采取工期倒排的方式,制定出详细的时间表,紧紧把握有限的黄金施工期,确保按期完工。

【感谢变电分公司张茜楠供稿】
