内蒙古送变电公司
5月22日,随着G108场地3台双线张力机缓缓停车,由送电第一工程处承建的凤凰-亚中Ⅱ回750千伏线路工程(I标段)首个区段顺利完成架线。

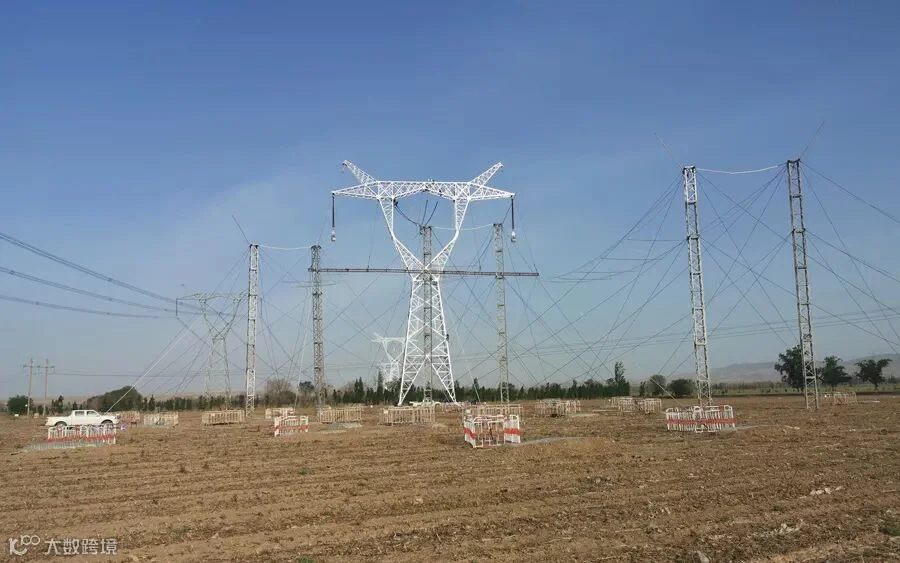

该标段起于玛纳斯县凤凰750 千伏变电站,止于G122号杆,全长55.3千米,新建铁塔128基,共划分11个架线区段。首个区段长度为6.06千米,段内包含带电跨越110千伏线路1处、其他跨越11处。施工过程中,项目部严格执行带电跨越方案,落实各项技术要点和安全措施,明确了每道工序的安全、质量控制点和标准,为后续架线施工规范了施工模式。

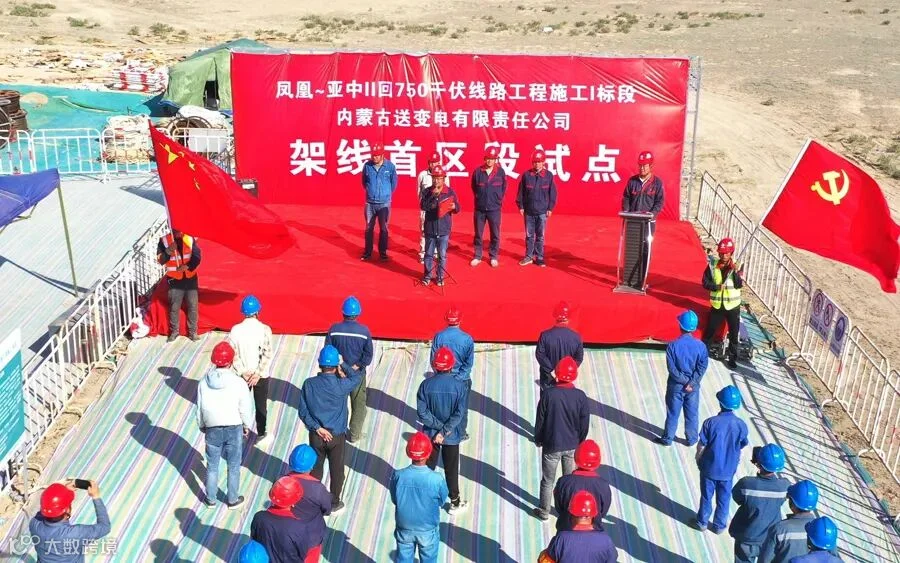

该标段计划于10月20日完成全部架线施工,共计跨越112处,是整条线路中跨越最多、跨越难度系数最大的标段。自5月10日进入架线施工以来,项目部精心组织,严格按照新疆电力公司要求提早准备,并于5月18日参加全线首个区段架线施工试点仪式。后续施工中,项目部将严格加强全过程质量管控,通过技术验算和有针对性的安全措施,确保工程安全推进。

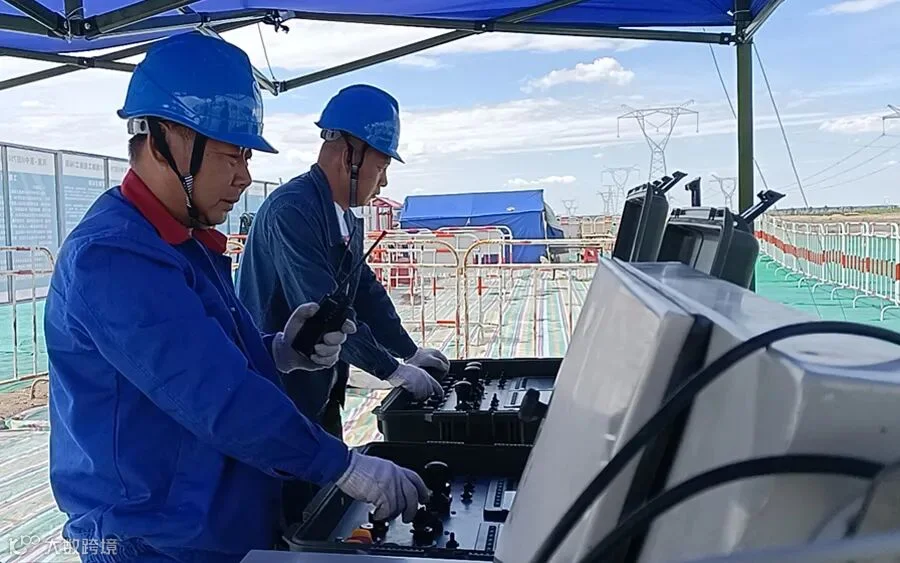

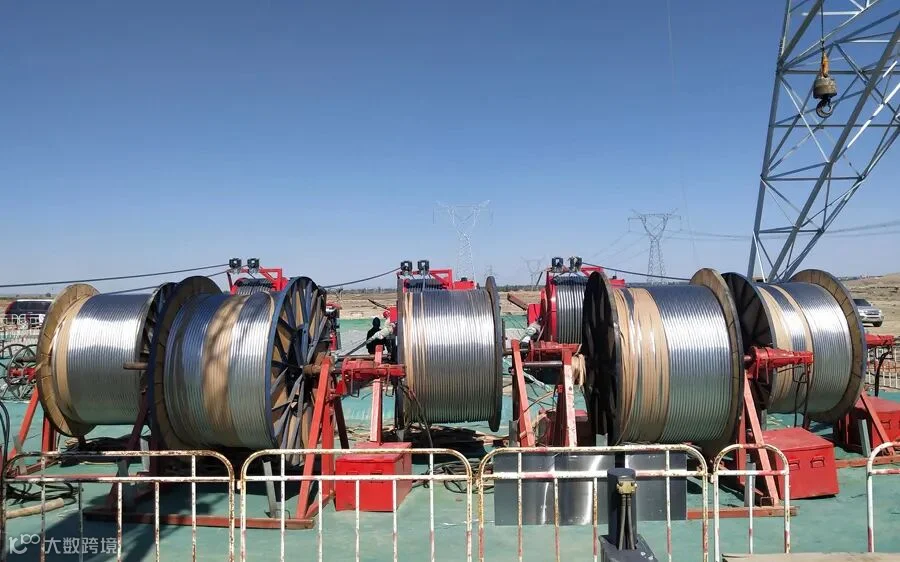

同时,机械租赁工程处在本标段首次使用数字化牵张设备进行张力放线,较传统张力放线节省了放线作业中护线的施工人力,实现了施工现场安全管控的精细化,降低了现有跨越作业的安全风险。该标段是国网全面实施“三跨”作业新规以来,全疆首条使用数字化牵张设备架线的试点项目。我公司走在了同行业前列。
现场员工表示,将全力以赴争创精品工程,高标准完成施工任务,以实际行动再展“蒙送铁军”风采,为公司稳步扩大国网新疆市场提供有力支持。
