金山500千伏输变电工程施工防疫“两不误”

金山500千伏输变电工程施工防疫“两不误” 内蒙古送变电公司
2022-10-09
2


       进入金秋十月以来,变电第三工程处继续全力奋战金山500千伏输变电工程,围绕业主里程碑计划加速推进工程进度。面对当前突发疫情,项目部全员坚守岗位,做到施工防疫“两不误、两促进”。

       金山500千伏输变电工程是自治区首座全室内GIS站。1198根管桩用于地基夯实,钢结构建筑物、装配式防火墙等构筑物均为500千伏变电站首次运用。项目部坚持以党员突击队为引领,以工程创优为目标,发挥青年业务骨干的突出作用,攻坚克难、精心施工。

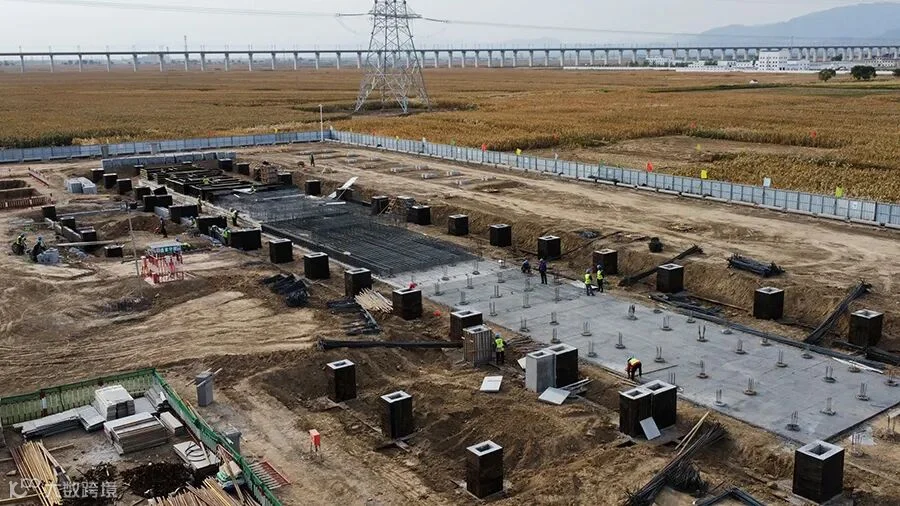

       自5月30日破土动工以来,经过4个月鏖战,目前已完成站外排水管道敷设、进站道路稳定层浇筑,警卫室、主变无功继电器及站用电室、事故油池、综合水泵房、雨水泵池、污水处理装置等主体施工;围墙基础浇筑、桩基施工、500千伏、220千伏架构基础及户外设备基础、500千伏GIS室基础、主变基础浇筑全部完成;主控通信楼钢结构安装完成;主变防火墙浇筑、楼承板正在施工中。计划于2022年停工前全部完成地下基础、建筑物钢结构安装及架构组立。
       该工程本期建设750兆伏安主变压器2台、500千伏出线4回、220千伏出线8回。工程建成后,将有力保障金山热电厂二期发电送出,进一步增强呼和浩特地区500千伏电网环网结构,为城西地区及伊利健康谷项目提供电源支撑。

文 图:李乐乐
初 审:刘本连
编 辑:高永明
