“报告,±660千伏银东直流线路所有停电检修任务已全部完成,接地线已全部拆除,杆塔上、导线上、绝缘子串上及其他辅助设备上确保无遗留物,检修人员已安全下塔,所有检修过的杆塔区段具备恢复运行条件”。9月13日,随着工作负责人向工作许可人的汇报,2021年度陕西特高压直流银东线秋季检修工作圆满完成。

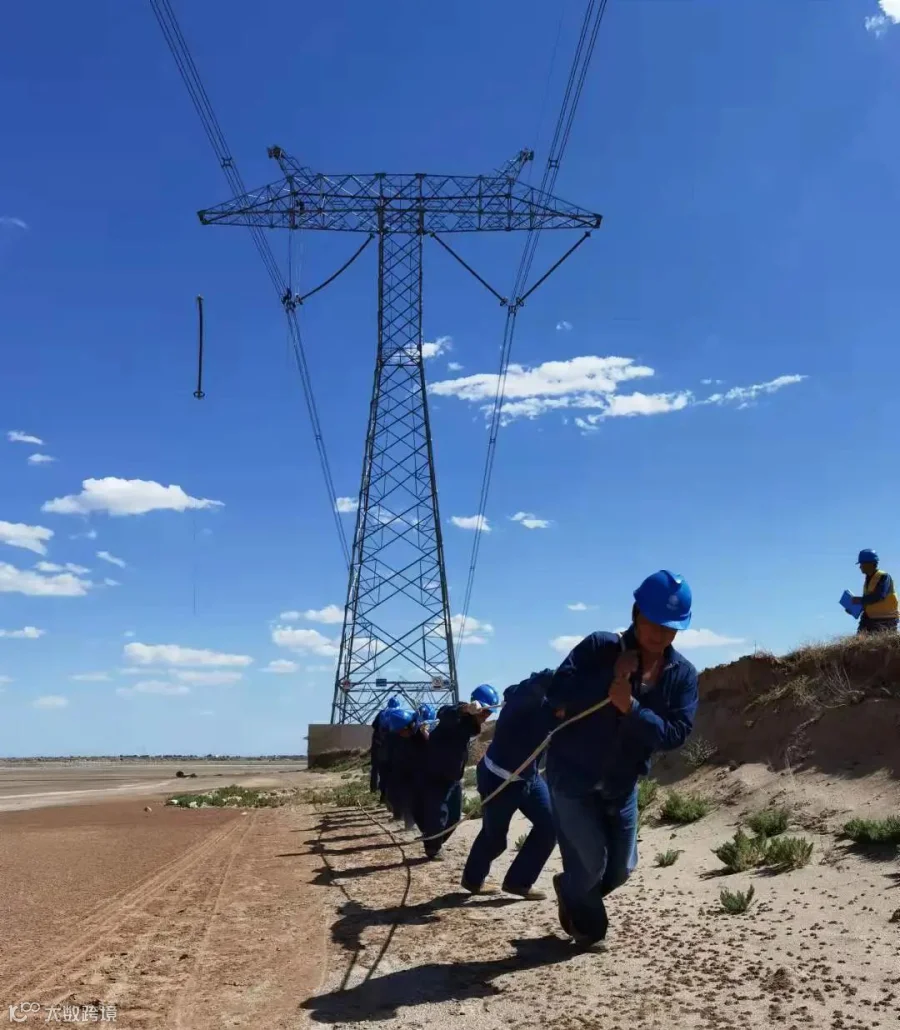

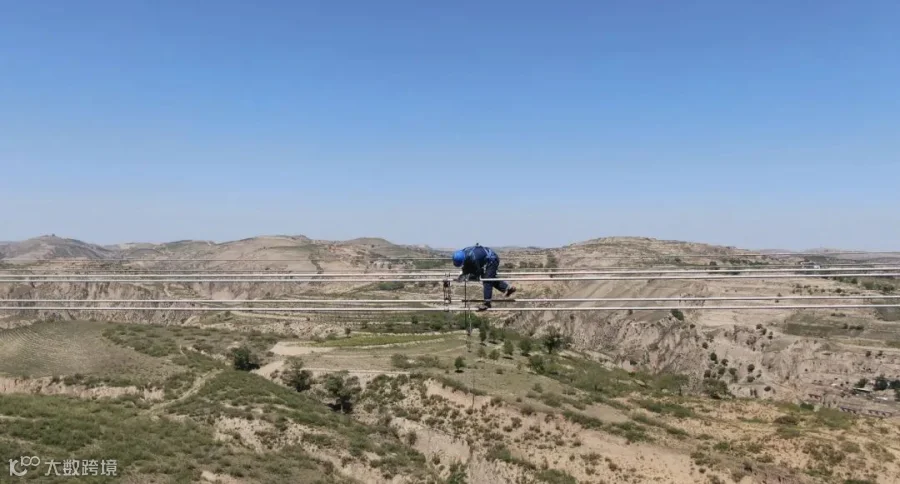

±660千伏银东线西起宁夏,东至青岛,是我国西电东送重要输电通道之一。±660千伏银东线停电检修工作计划于9月7日至13日进行,共出动11个作业班组共计70余人,完成走线检查113.025公里、消除隐患缺陷130余条,其中包括调整光缆引流,处理导地线断股,更换绝缘子、悬垂联板、一字间隔棒,抽检7基复合绝缘子以及完成三跨区段耐张线夹X光探伤等工作,另外还加装12套分布式故障诊断装置。
作为秋季检修的开篇之作,特高压跨区运检分公司银东运检站严格按照“应修必修,修必修好”的工作原则,确保银东线零缺陷运行。为保证本次检修工作安全有序开展,银东直流运检站认真贯彻落实“安全第一、预防为主”的原则,结合往年检修工作经验,科学合理安排工作计划,扎实推进检修工作。严格落实“四双”管理要求,工前扎实组织“双勘察”,对现场作业环境中的危险点及风险点做到精准辨识,完善生产作业标准化流程管控卡,强化安全教育培训。工作负责人针对本次工作的安全措施、技术措施、危险点及风险点进行了详细讲解,并组织到位管理人员和作业人员签订“十不干”承诺书,对安全工器具及劳动防护用品的检验合格证进行了核验,确保实现“六统一”“四个管住”。认真做好疫情防控工作,认真执行防疫负责人制度,对现场工作人员的体温检测及防护需进行专人监管并作好记录,做到“防疫不可形式化,疫情防控常态化”。
为了安全顺利完成检修任务,银东直流运检站提前一个月开始制定检修计划及验收方案,从人员和车辆的调配到安全、技术措施等施工方案的编写及相关备品备件的准备,严格按照规定要求进行。在检修期间,各小组负责人分工明确,责任到人,严格落实安全、质量要求,严格按照工作流程操作,每日工作前召开班前会,进行当日工作任务安排以及安全技术交底,让施工人员熟知当日工作内容及危险隐患点,切实保障各项措施落实到位。
此次银东线停电检修工作,提升了安全运行能力,为今年迎峰过冬期间该直流线路长时间满负荷安全运行打下了坚实基础。下一步,分公司将继续牢牢守住安全生产这条“红线”“底线”和“生命线”,进一步强化“安全第一”责任意识,加强秋检安全生产管理,在确保安全的前提下高质量完成秋检工作。
