7月20日,在西安南郊变330千伏新增临时主变施工现场,有这样一群人,为了缺电的空调重新运转,他们拼了!

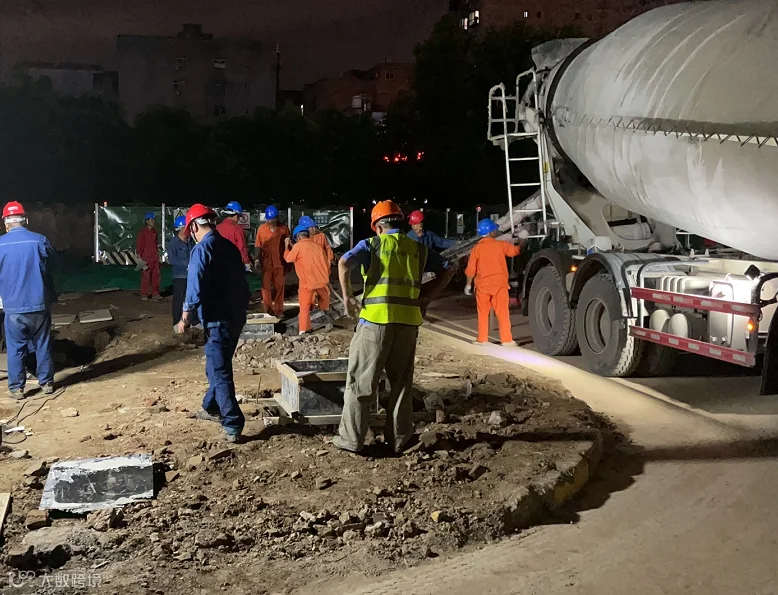

西安南郊变新增330千伏临时主变正在紧张的施工,新增150兆伏安二号主变已经到位。陕西送变电工程有限公司土建分公司的施工人员们正在进行从带电区到新增二号主变区破路埋管作业后恢复路面和支模三根出线支架基础。这也是国网陕西电力公司为缓解城区夏季用电压力,有效解决夏季高温用电激增电力系统超荷负载而进行的技改项目。
近期受持续高温天气影响,西安用电负荷已创历史新高。空调停转,电梯停运……朋友圈爆炸式引发民众與论。"桑拿天+停电,热死宝宝了!""离开空调就是个废人!″……铺天盖地浪潮式的议论如山一样压在参与施工的陕送人身上。

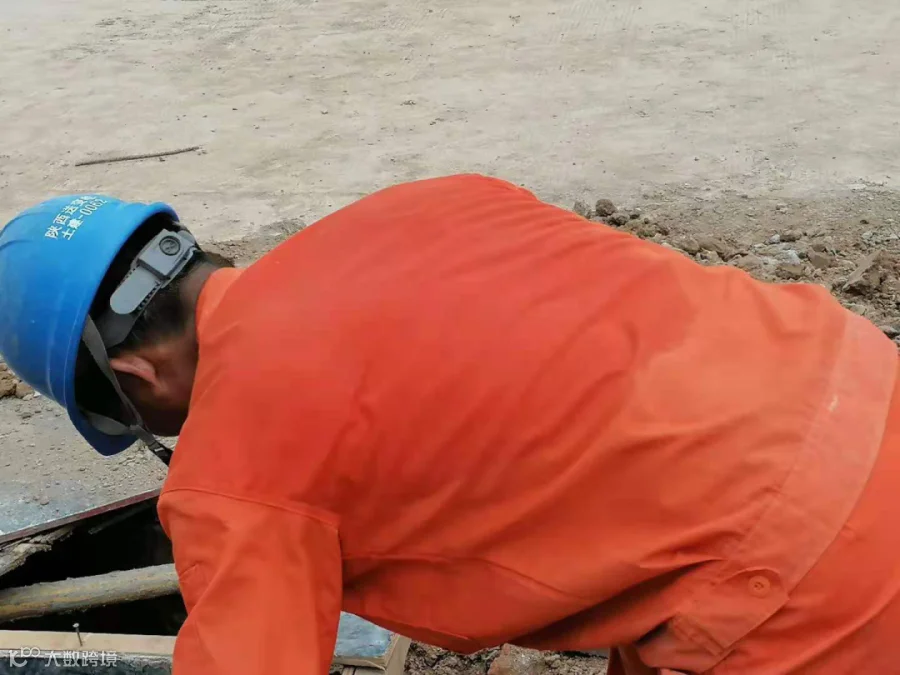

"说真心的!为了南郊人民能在夏日吹空调不限电,我们真是拼了!真的是夜以继日连续奋战,我们两班倒作业,已经熬了好几个通宵了。″负责现场施工的技术总工高建银眼睛布满了血丝。
刻不容缓,争分夺秒。施工过程中,项目部人员克服降雨影响、作业面临近带电区域、场地狭小等种种困难,根据实际情况及时调整施工方案,增加施工力量全力以赴,主变基础从开挖到浇筑完成仅用时12天,为电气设备安装调试争取了宝贵时间。
据了解,南郊330千伏变电站技改项目施工周期为一个月,6月26日开工建设,预计7月27日带电运行,届时将有效缓解南郊地区的用电压力,也满足第十四届全运会用电需求。
一座城市的魅力是灯火辉煌流光溢彩,也是高温下陕送人铁血钢骨的坚持和坚守。
【感谢土建分公司姚军供稿】
