11月22日13时59分,经国网陕西省电力有限公司电力调度控制中心许可,洛川750千伏变电站电子式互感器改造工程正式进入最后的第四阶段。该阶段将陆续完成对750千伏Ⅱ母YH、7512、7550、7551开关间隔LH、洛横I线YH及高抗LH、洛信Ⅱ线YH的更换及相应二次设备的改造工作。

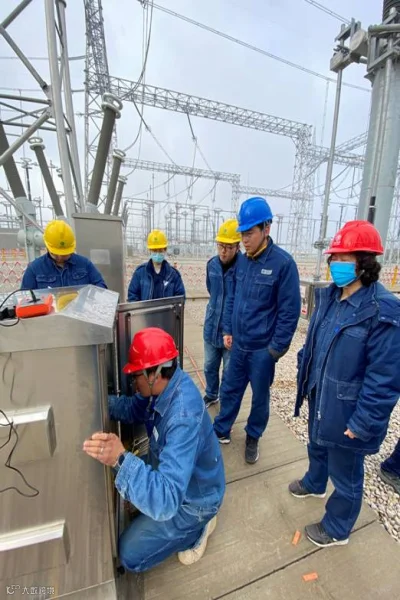

由于第四阶段750千伏Ⅱ母停电,站内1#主变、2#主变、洛横Ⅱ线等均通过单开关带750千伏I母运行,电网运行方式薄弱,电网运行风险高,早在工程伊始,变电分公司便要求调试中心提前做好安全预控方案。自改造工程开工以来,调试中心副主任程智带领技术骨干谢海生、王琰等7人,结合实际情况对改造涉及的厂家协调、安措确认、回路接入、保护传动、遥控及信息核对等关键业务,细化管控节点,明确责任人、时间、措施及要求等内容,确保各关键节点作业管控到位;坚决落实“四个管住”硬性要求,刚性执行安全工作规程规范。
洛川750千伏变电站电子式互感器改造工程,计划2021年9月29日至12月16日分四阶段停电改造。在公司统一指挥部署下,在分公司各部门通力配合下,现场施工及调试人员精诚团结,攻坚克难,持续奋战55天,于11月20日20时50分,洛横Ⅱ线一次顺利投运,一、二次设备均运行正常,PT核相、开关CT极性及相关保护差流参数正常,顺利完成第三阶段启动投运工作,改造期间获得国网陕西省电力有限公司无违章现场认定。
在750千伏洛川变工程改造第四阶段,变电分公司将切实抓好现场标准化作业,用实际行动践行“一板一眼、一丝不苟、严精细实、专业专注”的工作作风,保证各项作业都安全可控、在控,筑牢安全生产基石,助力工程圆满投运。
【感谢变电分公司程智供稿】
