变电施工分公司加快推进龙泉330千伏变电站增容扩建工程

变电施工分公司加快推进龙泉330千伏变电站增容扩建工程 陕西送变电工程有限公司
2021-09-27
1
导读:变电施工分公司加快推进龙泉330千伏变电站增容扩建工程

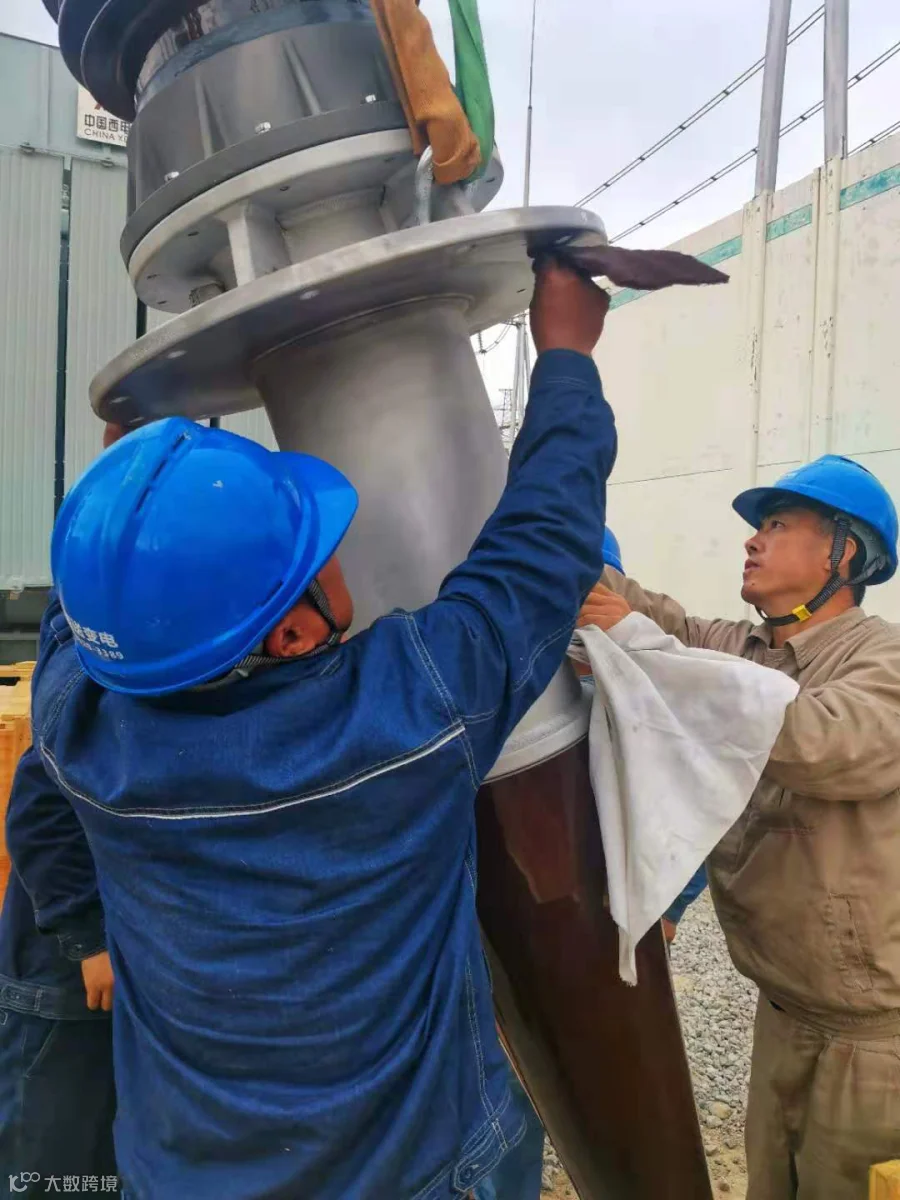

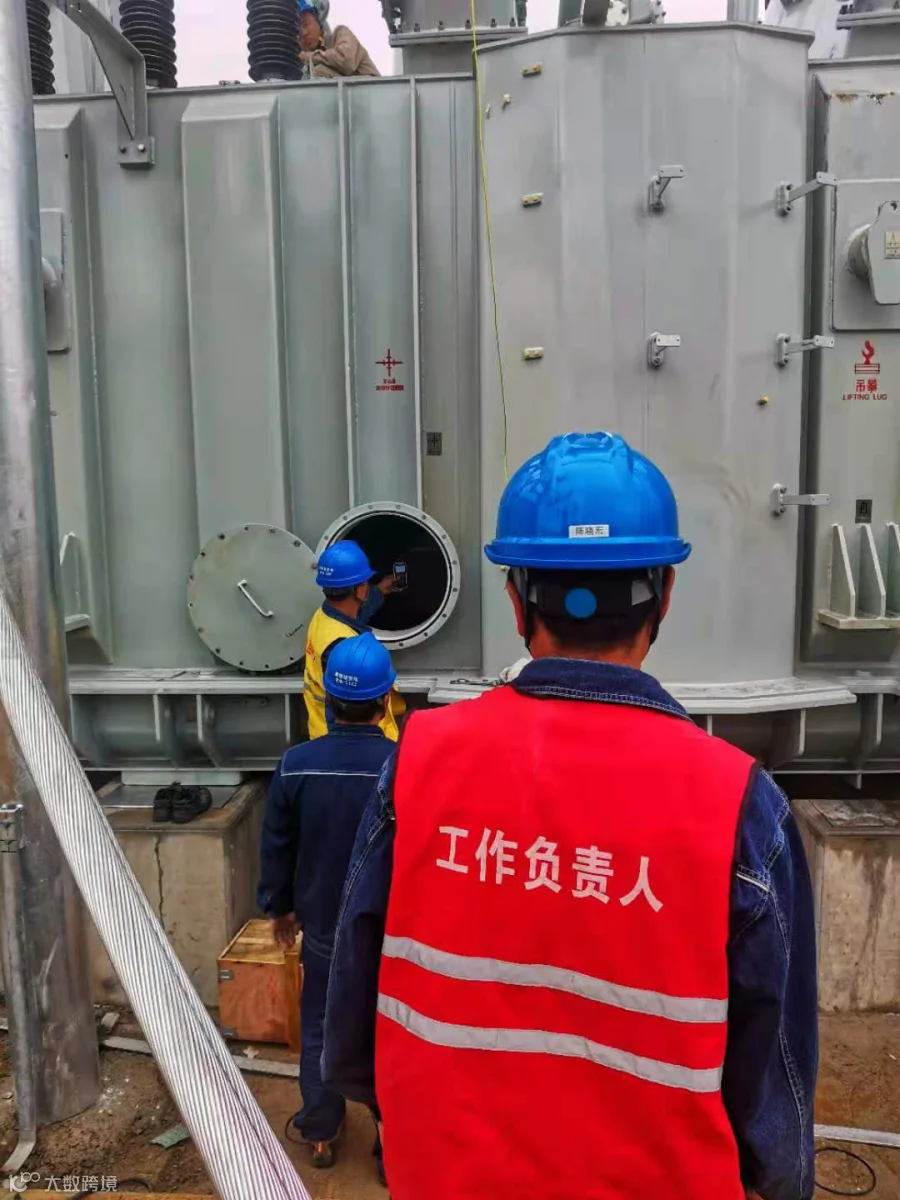

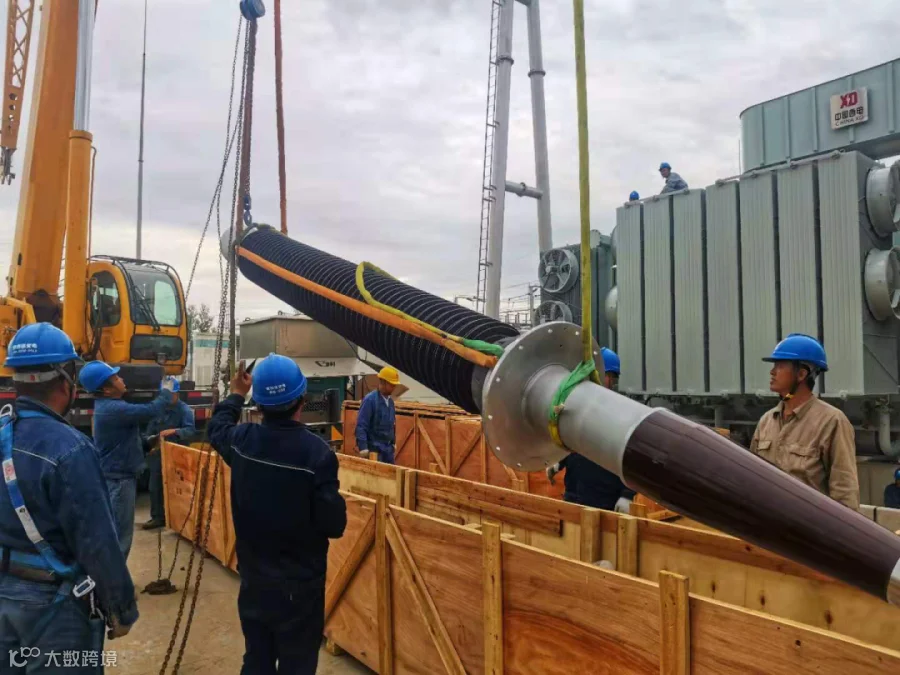

9月25日,在公司、分公司的指挥部署下,龙泉330千伏变电站增容扩建工程各项建设工作正在安全稳步推进。主变压器安装已完40%;110千伏配电区已到设备全部安装完成;二次电缆敷设顺利完工。目前正在开展330千伏HGIS区域电缆,110千伏配电设备区电缆敷设,计划9月27日完成。预计9月底将已到的一次设备及二次电缆敷设工作全部完成。此次龙泉变增容扩建工程,扩建1台240兆伏安主变,新上第三台主变低压无功补偿设备:主变低压侧本、远期均装设3×20兆乏低压电容器,装设1×30兆乏低压电抗器。

龙泉330千伏变电站于2012 年建成投运,拥有2台240兆伏安主变。随着2020年上古天然气接入龙泉变供电区,两台主变已接近满载运行。面临着“十四运”拳击、男子排球两个赛事场馆供电以及2022年可可盖煤矿项目的投运,站内主变已无法满足龙泉供电区内负荷需求,增容扩建工作迫在眉睫。

9月10日,变电分公司在收到龙泉变主变增容扩建任务后,立即安排施工二班技术人员赶赴现场查勘,进行了项目的初步工程分析,明确了项目工作重点,分管领导驻守一线,亲自组织抓落实,全程统一协调指挥,压紧压实保电责任,做到人员到位、责任到位、措施到位、管理到位。施工现场白天机械雷鸣,夜晚挑灯夜战,参建员工主动放弃节假日,以“召之即来、来之能战、战之必胜”的电网建设铁军意志,不畏艰难,发扬连续作战精神,“5+2”、“白+黑”,全力奋战在施工一线。“我们将全力以赴完成龙泉变的增容扩建工作,为陕西电网融合发展贡献自己的一份微薄力量。” 施工二班现场负责人耿峰说。

龙泉330千伏变电站主变扩建工程投运后,将能够有效减轻龙泉供电区的供电负荷,保障中心城市和城乡区域可靠供电,营造安全稳定的电力供应环境,有效加快榆林西、榆林南及横山西330千伏变电站的建设,进一步优化330千伏电网布局,对于陕西电网融合发展具有十分重要的意义。


图文 | 丁一

编辑 | 韩武良


【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 2383
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读582
粉丝0
内容2.4k
