截至11月10日,库布其220千伏变电站综自改造工程已经完成39次停电切改,剩余4次将在12月份全部完成。

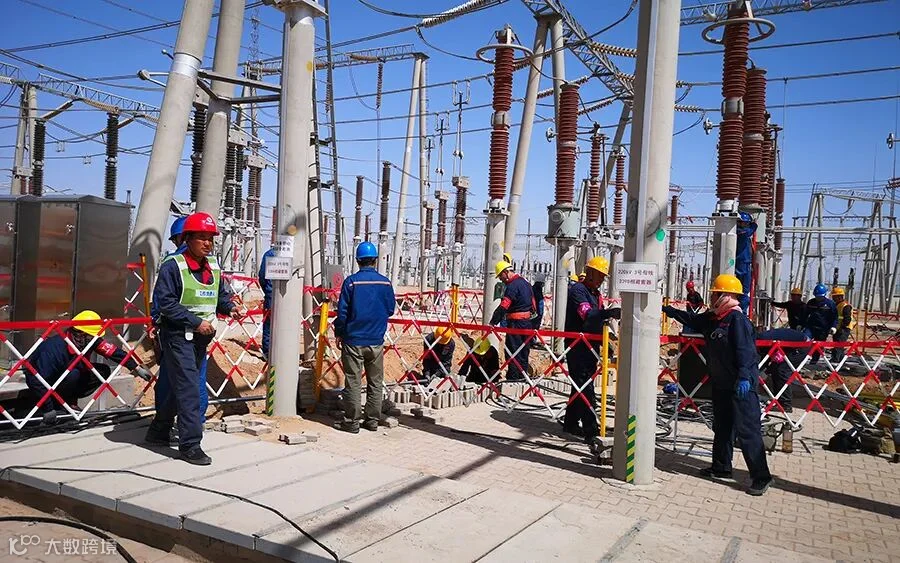

库布其220千伏变电站地处鄂尔多斯市杭锦旗巴拉贡镇境内。本次改造于5月15日开工,其主要施工内容是将站内220千伏系统的16个间隔、110千伏系统的11个间隔及35千伏系统的16个间隔的二次设备及电缆全部更换,涉及控制保护屏47面、端子箱及电源箱43面,新增电缆敷设94公里。工期紧,任务重,隐患多。
为保证工程有序推进,项目部在开工前会同业主、监理多次进行现场勘查及图纸会审,最终确定用43次停电完成改造任务。施工中,项目部精心组织、统筹安排,始终把安全放在首位,每日施工前对作业人员进行站班交底,详细交待工作任务及作业危险点,确保人人熟知工作内容,并严格按照运行站管理要求布置安全防护措施,经运行人员核查无误后方可施工。项目部多次召开专题例会就施工过程中的事故预想、应急措施等进行了全方位预判和试演,专职安全员监护到位,以强有力的组织措施和安全措施有效保证了施工安全和站内设备正常运行。
在后续施工中,项目部将继续发扬蒙送铁军敢拼能赢的企业精神,确保如期、安全、顺利地完成本次任务。
