“±800千伏青豫线检修工作已全部完成,接地线已全部拆除,人员已全部下塔,线路上无任何遗留物。”11月6日,±800千伏青豫线检修现场,随着工作负责人秦澎光汇报,标志着±800千伏青豫线陕西段的检修工作顺利完成。
±800千伏青豫直流工程起于青海南藏族自治州,止于河南省驻马店市,该工程陕西段全长517.891千米,共计906基杆塔,途径三市十一县,横贯秦岭山脉,线路海拔500米—1900米,地形全为高山大岭,环境恶劣,地形复杂。
此次检修,特高压跨区运检分公司充分准备,加强员工技术培训,强化质量责任意识,树立严格按章操作理念,坚持“一板一眼、一丝不苟、严精细实、专业专注”的工作作风,积极结合历年检修工作经验,深入贯彻落实“四双”、“四个管住”管理要求,从线路现场勘察、方案编制、人员调配到作业实施,分工明确,责任到人,对现场作业环境中的危险点及风险点做到精准辨识,完善生产作业标准化流程管控卡。认真执行疫情管理制度,加强对现场工作人员的体温检测,确保本次检修顺利推进。

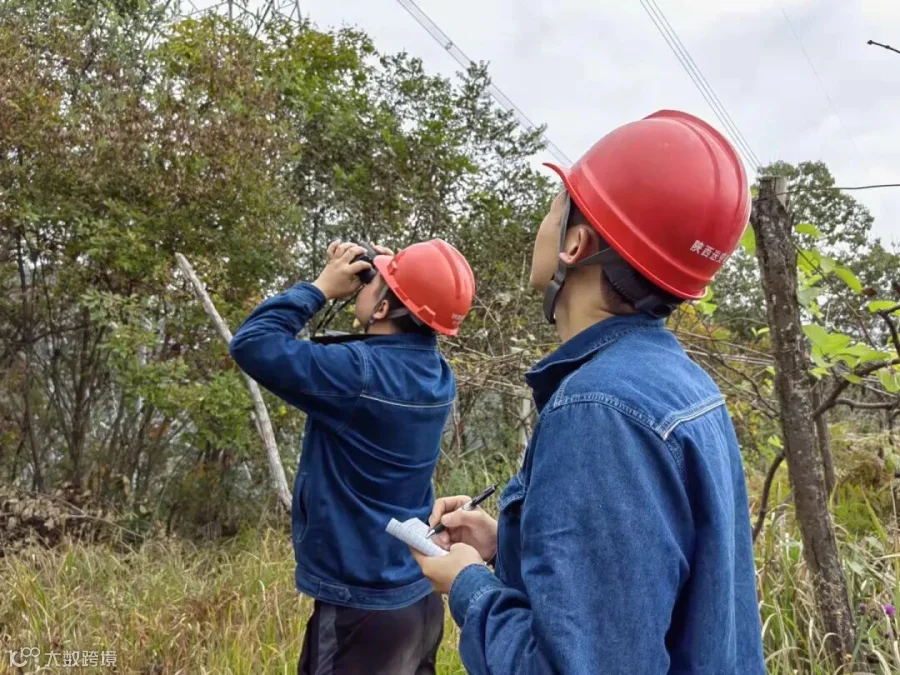

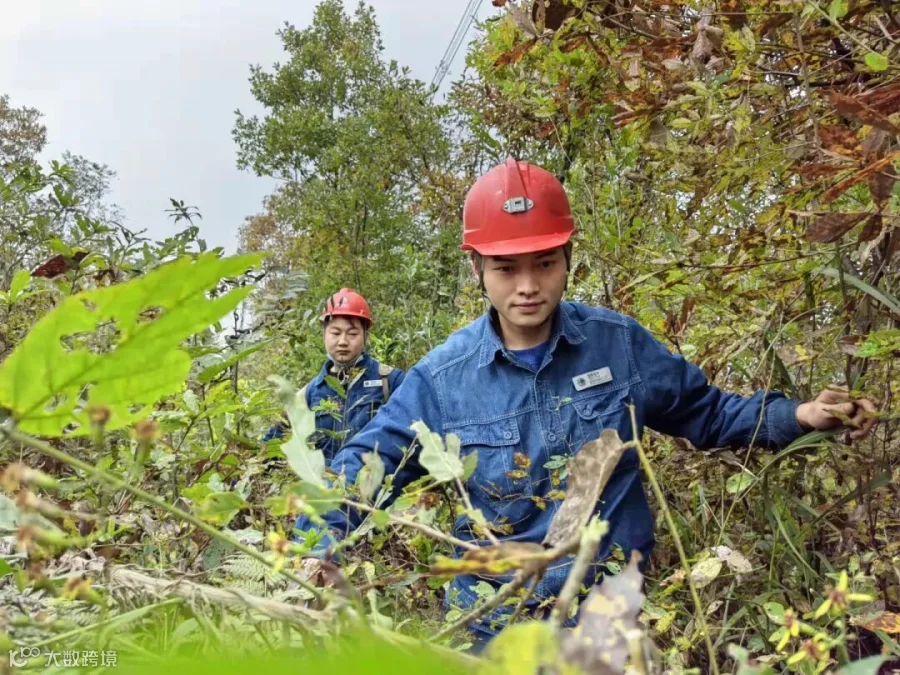

为了安全顺利完成检修任务,青豫直流运检站提前一个月开始制定检修计划,从人员和车辆的调配到安全、技术措施等施工方案的编写及相关备品备件的准备,严格按照规定要求进行。在检修期间,各小组负责人分工明确,责任到人,严格落实安全、质量要求,严格按照工作流程操作,每日工作前召开班前会,进行当日工作任务安排以及安全技术交底,让施工人员熟知当日工作内容及危险隐患点,切实保障各项措施落实到位。

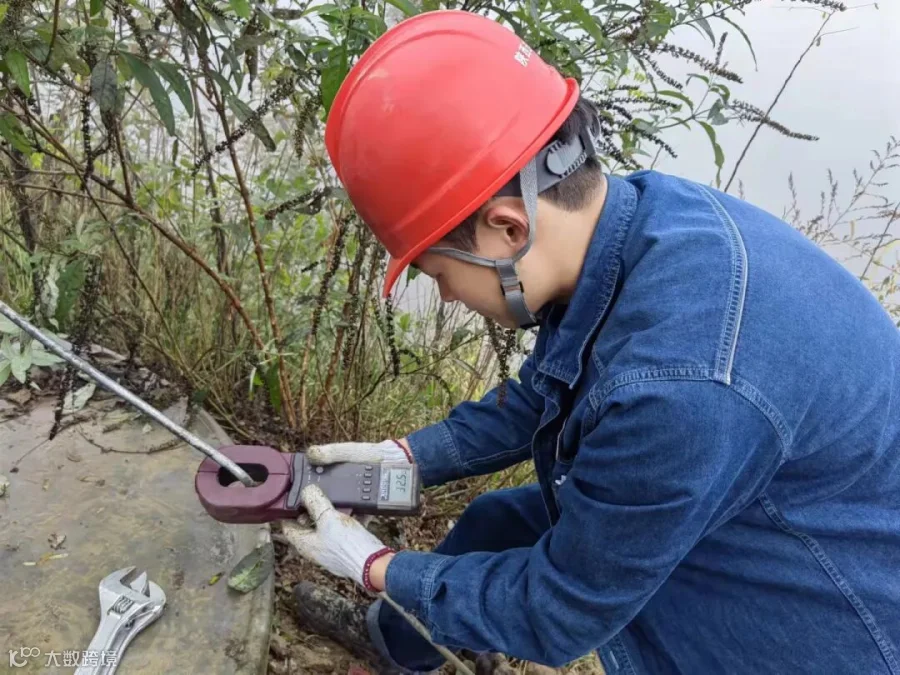

检修期间,特高压跨区运检分公司共出动7个大组,23 个作业班组,共计364余人,完成消除隐患缺陷 527条,进一步提升了安全运行能力,为今年迎峰过冬期间该条线路安全运行打下了坚实基础。
