10月20日,特高压跨区运检分公司圆满完成所辖±800千伏昭沂线停电检修工作。
±800千伏昭沂线起于内蒙古鄂尔多斯上海庙换流站,止于山东省临沂市沂南县智胜换流站,途径内蒙、陕西、山西、河北、河南、山东6省(自治区)是落实西部大开发战略,将西部煤炭资源转化成经济优势的具体体现。其中陕西段共有杆塔334基,线路长度180.836公里,线路通道内沟壑纵横环境复杂。

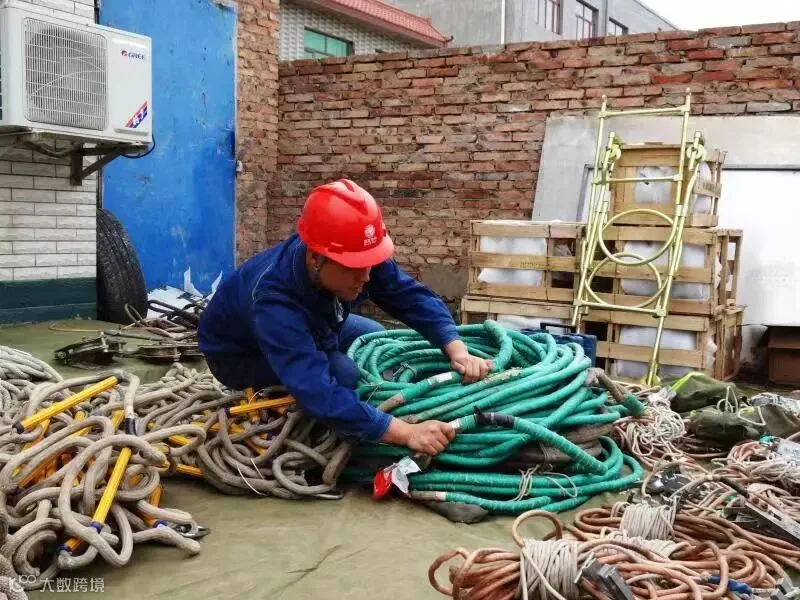

为了圆满完成本次检修任务,分公司在停电检修准备阶段多次召开交底会议,针对线路具体情况,反复研讨、修订检修技术方案。同时加强检修人员培训,抽调精兵强将组成检修小组,精心准备检修所用工器具,确保参检人员和备品备件提前准备完毕。重点要求所有检修人员必须严格遵守“十不干”“六统一”,认真落实“安全第一、预防为主”原则。严格落实防疫要求,每个小组配备医疗箱,随时处理突发事件,做好安全防护措施,确保安全、高效的完成每日检修工作任务。

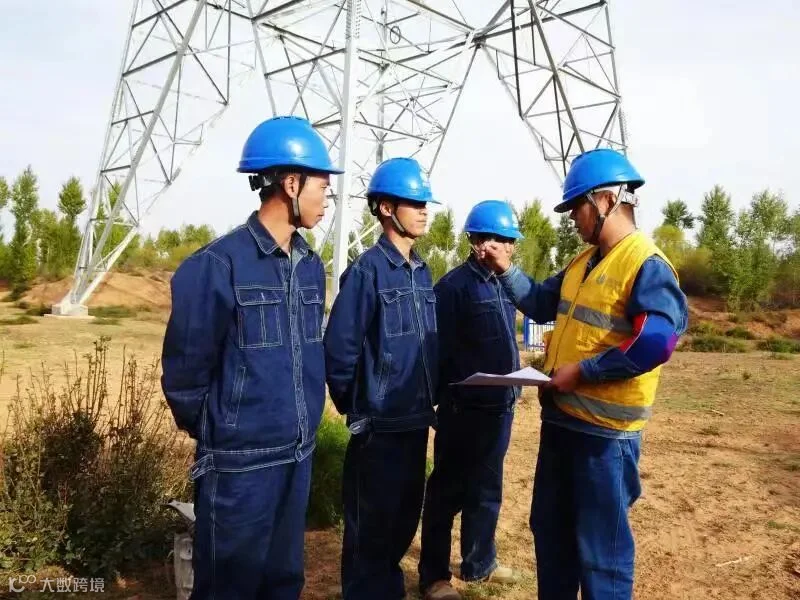

10月15日,随着工作开始命令的下达,检修工作正式开始,各小组负责人带队前往各自工作地段。由于陕北地区近期连续大雨,道路泥泞崎岖难行,检修人员肩扛手提检修工器具,往往需要数小时才能步行至工作地点,再由小组负责人进行安全交底,明确工作中安全注意事项,要求严格按照标准化工艺流程施工,做到每项消缺工作均有据可查。

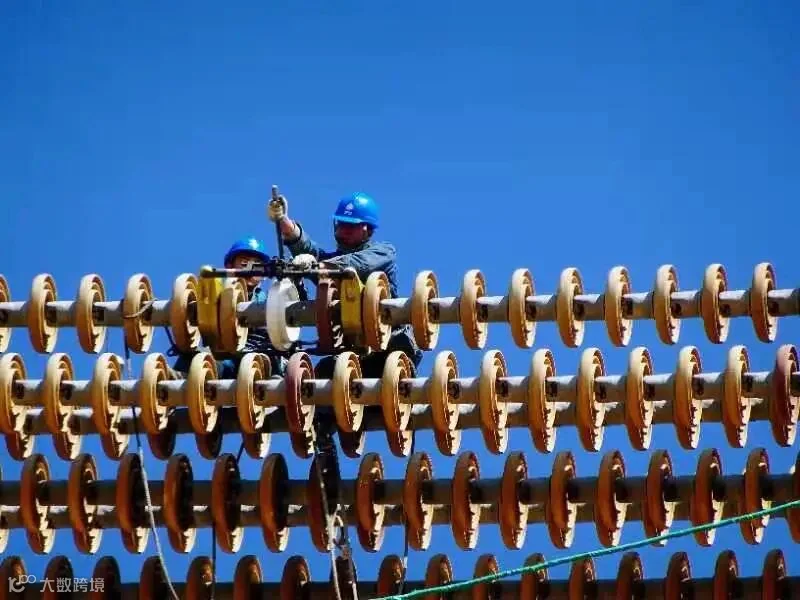

本次综检工作历时五天,出动作业人员70余人,分为综合检修、走线共12组。总计消除缺陷144条,走线79.771千米,圆满完成此次停电检修任务。为线路安全、稳定运行提供有力保障。
【感谢特高压运检分公司魏宗琪供稿】
