大数跨境

330千伏汤峪变2号主变顺利投运

330千伏汤峪变2号主变顺利投运 陕西送变电工程有限公司
2022-03-17
2
导读:汤峪330千伏变电站2号主变顺利投入运行。

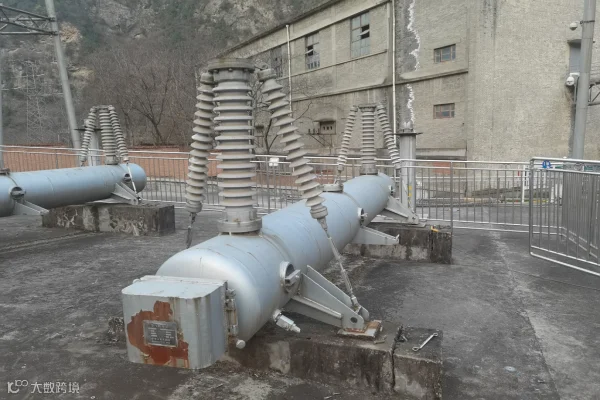

3月15日,由陕西送变电工程有限公司承建的汤峪330千伏变电站第二台主变扩建工程,在公司的正确领导下,在变电分公司全体参建人员的共同努力下,经过15天停电时间的连续努力奋战,当晚21时38分,2号主变经5次充电,设备状态及信号信息上送正常,核相正确,顺利投入运行。

330千伏汤峪变电站,不仅记载着老一辈陕送人的光辉建设历史,更凝聚着陕送人身上永不言败、勇往直前的忘我工作精神与无私奉献品格,激励着新一代陕送人薪火传承,发扬陕送铁军精神,笃定前行,行稳致远。


汤峪变位于宝鸡白山景区之内,面临着疫情防控的严峻形势,不仅受到了景区封控影响,更对作业人员流动造成了一定的困难。项目部严格落实公司疫情防控各项工作部署,与当地职能部门沟通协调,采取人员统一核酸检测,分批次入场的方式,全力以赴让各工种人员安全、及时,到岗到位。工作生活中,严格执行(进出)人员测温、扫码亮码验码、保持安全距离、往来车辆登记等防控措施。坚持两点一线工作生活模式,最大程度保护员工生命健康安全,筑牢防疫安全屏障。

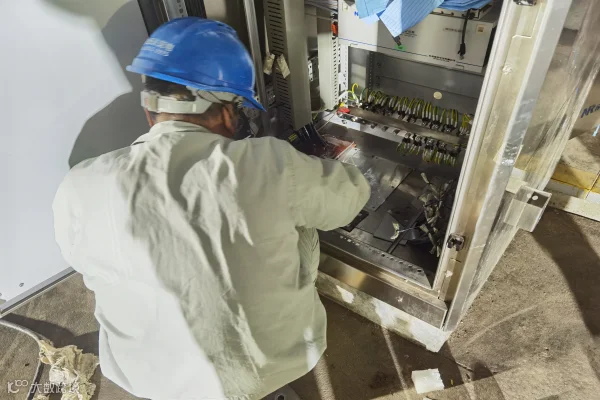

“停电后的每一天施工,都很不简单。不管面对多大的困难,一定按期完成,陕送的牌子不能倒。”项目负责人武星说。自2022年3月1日全站停电后,变电分公司电气、安装、调试等80余名施工人员,每天按既定工作计划,分班次陆续开展各项工作,无论设备安装还是间隔调试,各工种人员都坚守岗位、忘我工作,连续15天加班至凌晨。


“在刀闸更换阶段,面对着老构架安装新设备尺寸不符的困难,施工人员认真校对调整每个相间尺寸,工作服挂烂了也顾不上换,现场每个人只注意各项工作进展是否按照日计划推进,作业中存在带电安全距离是否满足规程要求。每天直到日计划检查核对完成后,大伙儿才收工吃饭。”现场施工负责人杨卫民说。


据悉,汤峪变于1969年破土动工,1972年建成投运,是我国第一批超高压刘天关输变电工程的配套项目,该站先后经历了三次大的设备改造和更新,2014年,进行了全站二次设备的智能化改造,成为宝鸡地区首个智能化变电站,实现了无人值班和集中监控。目前,330千伏汤峪变第二台主变扩建,110千伏母线改造工程已经顺利完成,1号主变投运将在3月底前完成。该工程整体投运后,对进一步提升陕西关中地区电网承载力,具有十分重要的意义。



【感谢变电分公司阴西鹏供稿】

编辑|赵家萱


官方微博

微信公众号


【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 2383
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读582
粉丝0
内容2.4k
