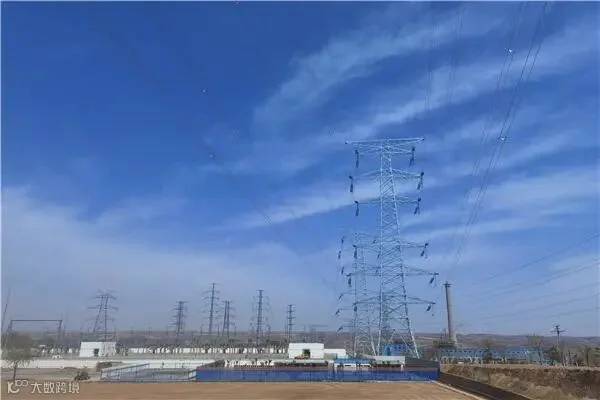

4月26日15时,由陕西送变电工程有限公司负责施工的府谷清水川低热值煤发电项目330千伏送出工程,330千伏神郡线、郡郝线和元郡线,一次带电投运成功,工程施工历时12个月圆满完成施工任务。

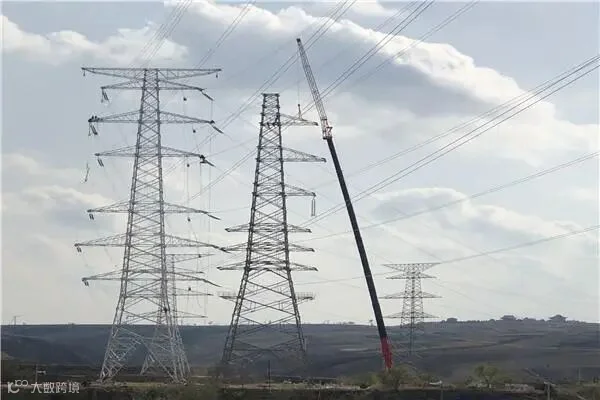

本工程起于新元洁能电厂,止于330千伏上郡变,新建线路长度33.3公里,杆塔共计74基。跨越10千伏至110千伏不同电压等级电力线路近42条、电气化铁路1条,国、县、乡道6条。线路建成后可以满足榆林地区电力负荷增长用电需求,促进地方经济快速发展。

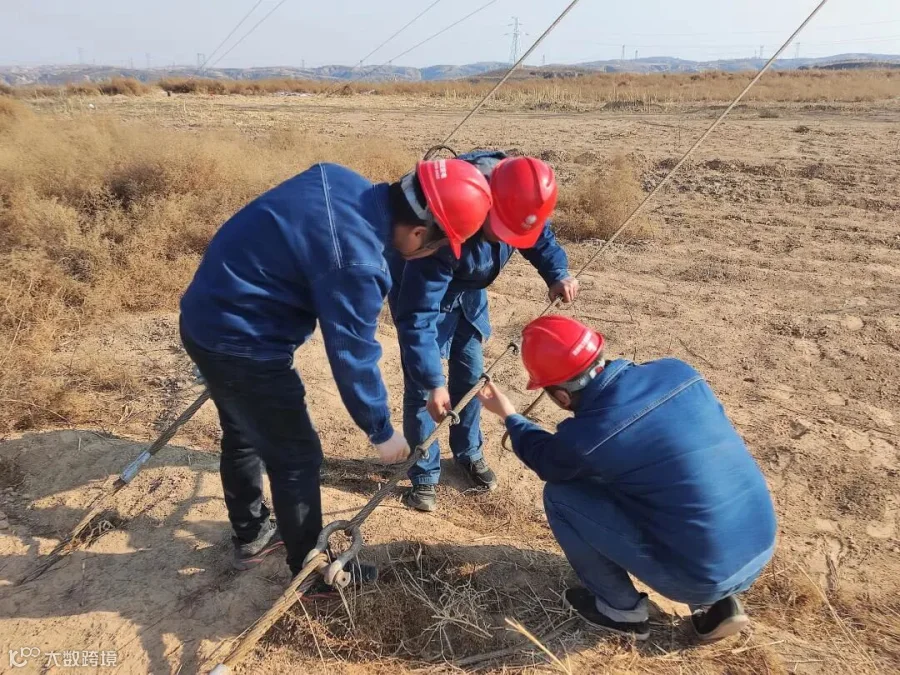

在施工过程中,施工难度大、任务重。工程于2021年4月8日进场施工,2022年4月26日顺利投运,整个施工工期仅12个月。其中包含各项停工保电任务;同时陕北气候多变、温差较大、气温偏寒、春多风沙、夏季多雨、冬季干燥且寒冷的天气给施工造成极大困难。整个工程新建铁塔74基,拆除旧塔1基,线路长度33.3公里。施工期间,共编制跨越施工专项方案6本,涉及6条110千伏带电线路、1条电气化铁路;进站区段接入、改接施工任务路径方案前后用时4个月,仅方案修改11次,榆林公司召开专题讨论会8次。

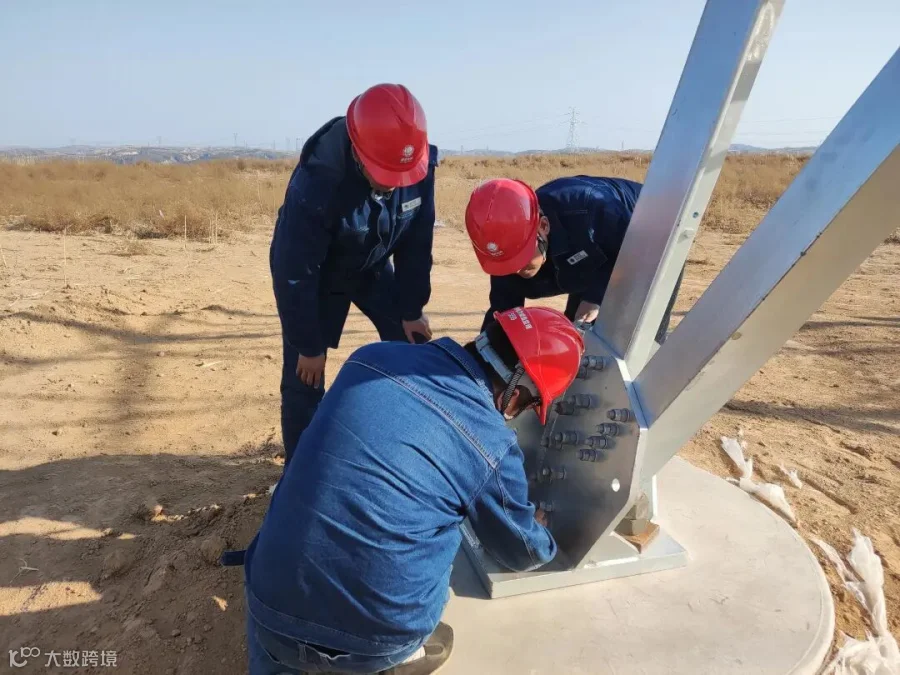

面对艰巨任务,在公司领导的关怀及相关部室、分公司的大力支持下,项目部全体人员协同配合下,项目常务经理肖能文多次复勘施工现场、辨识细化危险点和风险点,强化保障工作,跨越点、危险点派专人值守;强化施工现场安全管控执行,定点、定人落实安全责任,确保工程建设始终处于可控、能控、在控状态。本工程施工期间,共获得省公司评定为无违章现场2次,建设公司安监部评定为无违章现场5次,各级部门对现场安全风险控制、施工组织等各方面也给予了充分肯定。
历经300多天的艰苦建设,项目部所有人员充分发挥了陕送“铁军”敢打硬仗的企业精神,不畏艰苦、迎难而上,使工程安全按期地完成了建设任务,并且实现了电气部分“零缺陷”质量目标。
【感谢输电施工第一分公司吴祥 张盼供稿】
