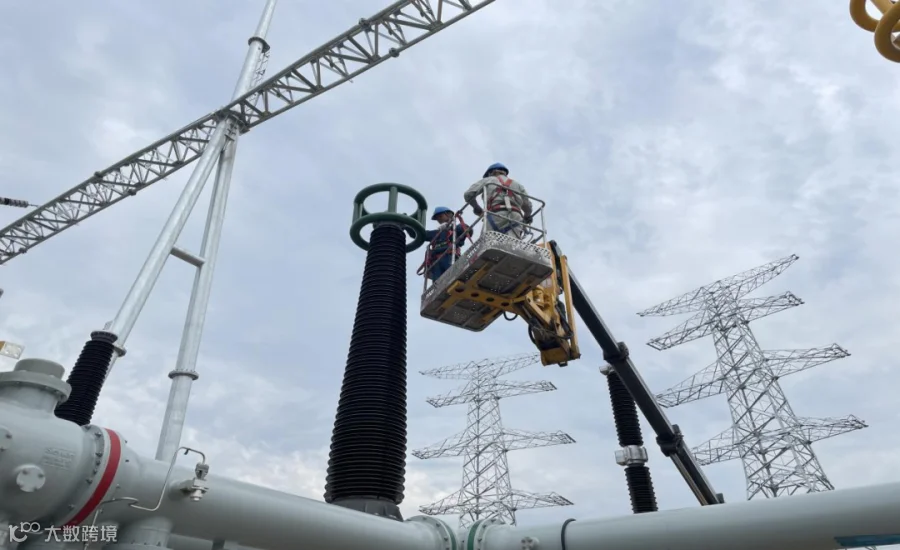

7月18日,咸阳西330千伏输变电工程330千伏设备区套管安装作业顺利完成。陕西送变电公司咸阳西项目部的全体作业人员斗酷暑、战高温,勇挑重担、鼓足干劲,助力电网重点攻坚工程建设持续稳步向前推进。
咸阳西330千伏输变电工程作为公司年度重点工程之一,自2022年3月21日开工以来,现场项目部制定了详细的施工倒排计划并严格实施。班组负责人王海龙,现场负责人陈文熠与各作业面负责人,每天召开碰头会,总结当天工作情况,现场解决实际问题,梳理次日任务。同时紧盯现场管理,每位成员分片管理,增加现场检查和巡查频次,助推工程安全进度。
变电分公司五月份先后完成站内两台主变安装,在炎热的六、七月份顺利完成无功补偿、主变母线安装等工作。按照8月5日完成一次设备安装的刚性工期计划,项目部及时优化施工方案,调整作息时间,一线员工们团结一心,忘我工作,用实际行动诠释着“一板一眼、一丝不苟、严精细实、专业专注”的工作作风。
截至目前,咸阳西330千伏设备区GIS主体部分已安装完成,现场正在进行附件设备安装工作,预期七月底完成一次设备安装全部工作,8月初将进入二次设备试验调试阶段。
【感谢变电分公司孙佳供稿】
