139间 只为13天 陕西送变电工程有限公司
2022-09-12
2
导读:±800千伏陕北换流站首次年度检修即将展开

9月12日,陕西电网有史以来规模最大、参与人数最多、作业密集度最高的一次设备检修作业——±800千伏陕北换流站首次年度检修即将展开。陕西送变电工程有限公司500多名检修人员中秋节前已齐聚站外,枕戈待旦。

本次检修自9月12日至9月24日,共13天。500多人在同一座站内的超大军团突击作业,是该公司历史首次。

那么,你是不是已经在想象大干特干、热火朝天的场面了?

“不,首先得想的是这么多人住哪儿?吃啥喝啥?”陕西送变电公司变电分公司经理付彬说。

陕北换流站所处地理位置偏僻,方圆几十公里内都没有足够的住宿承载能力。

“我们必须自行就地解决住宿、办公,吃喝拉撒。”付彬说。“而且需要考虑的还不止咱送变电人员。按照经验,还必须考虑足够的冗余,承载到场的上级部门、兄弟单位和厂家人员就餐。”

就地建设满足五六百人住宿,上千人就餐的生活基地——这是另一项绕不开的庞大工程。

陕西送变电公司接到检修任务后,立即安排变电施工分公司根据检修方案制定建设规划,确定时间节点,着手筹建检修驻地。7月中旬基地建设开始,调用一切资源,紧锣密鼓,历时一个半月,在陕北黄土高原府谷县孤山川与石马川之间的山坳里,建成了陕西送变电公司史上最壮观、最完善的临时驻地。

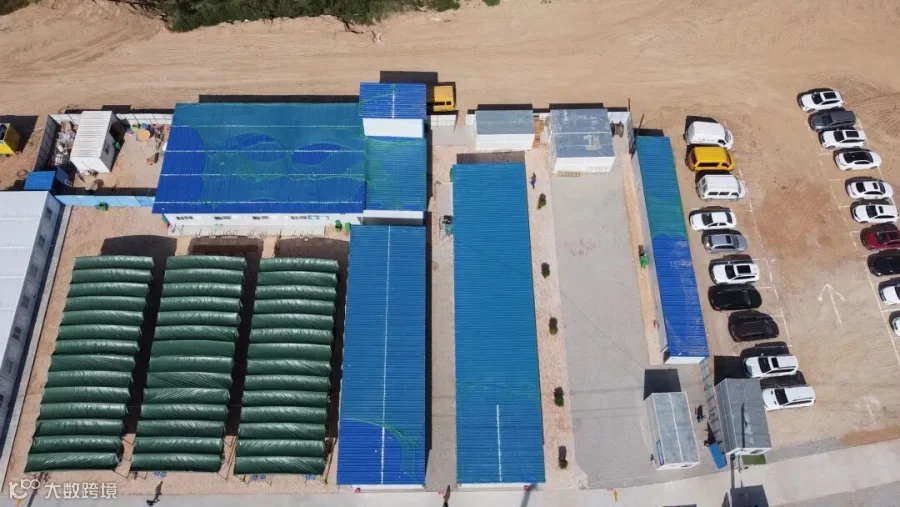

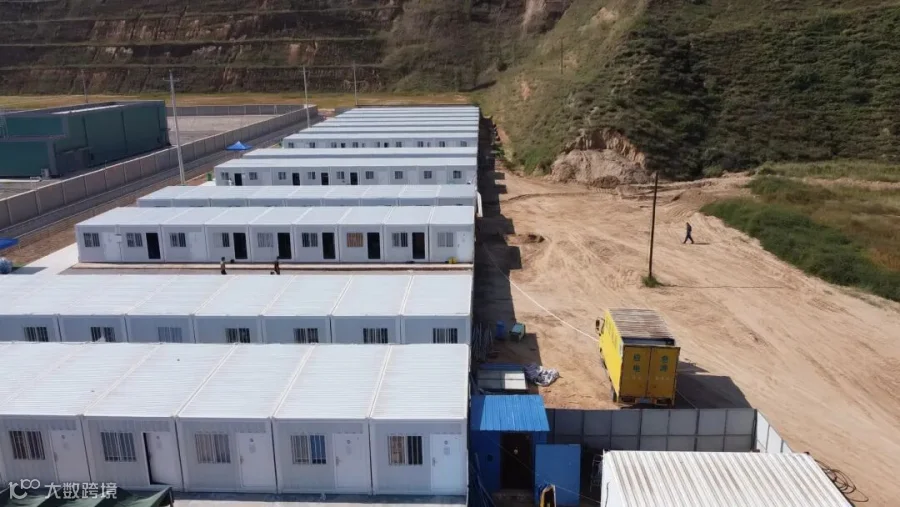

布置集装箱式宿舍117间,

配备架子床、及全套被褥。

可满足500至700人住宿。

搭建超大厨师操作间2间,超大餐厅3间。

配备厨师12人,服务人员30人,

可一次性满足800人用餐。

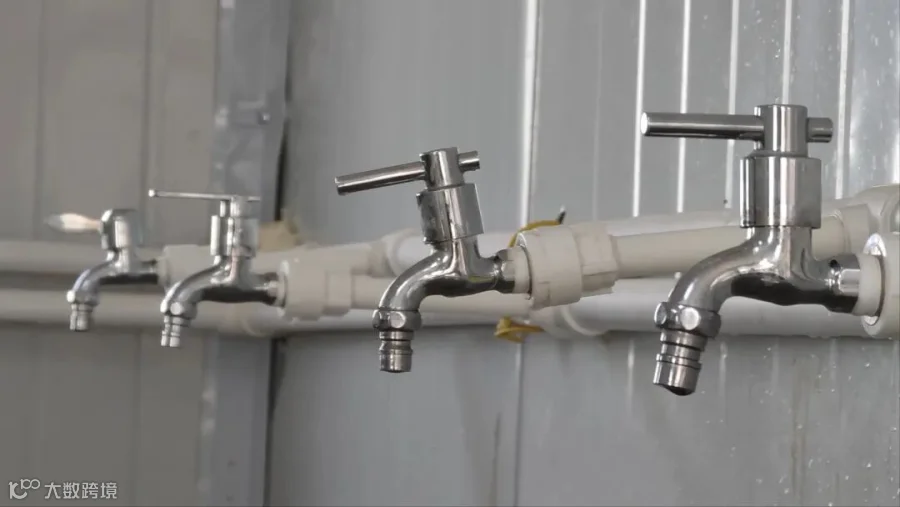

设置洗漱池4处,洗澡间2间。

可实现人员洗漱不拥塞。

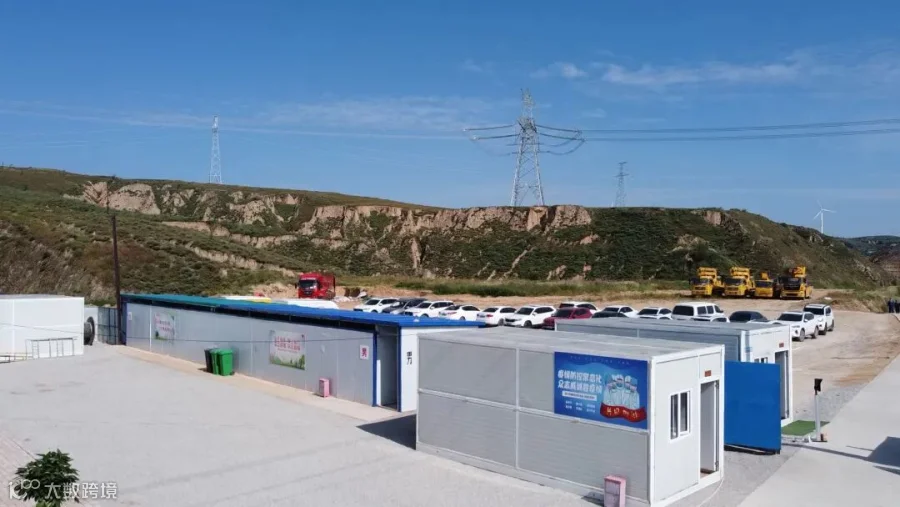

生活区设置超大卫生间2座。

检修现场设置临时卫生间3座。

专人打扫,保证清洁。

设置大小办公室、会议室6间,

满足现场办公、会议需要。

设置硬化停车位50余个,满足停车需要。

只为13天,只为这一次检修,陕西送变电公司拿出了建设超级工程的势头,建成了一座干净整洁、规划合理、功能齐全的超级铁军大本营。

左右滑动查看更多

如此巨大、如此用心的投入,陕送人的初心只有一个,那就是——安全、如期、高质量完成本次检修,以实际行动迎接党的二十大胜利召开。

图文|高浪舟

编辑|赵家萱

微信订阅号

官方微博

【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 2383
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读582
粉丝0
内容2.4k
