大数跨境

榆林变110千伏室内GIS设备顺利投运

榆林变110千伏室内GIS设备顺利投运 陕西送变电工程有限公司
2022-10-12
0
导读:330千伏榆林变电站增容扩建工程新建室内110千伏GIS设备顺利投入运行。

10月10日,由公司负责施工的330千伏榆林变电站增容扩建工程新建室内110千伏GIS设备顺利投入运行。

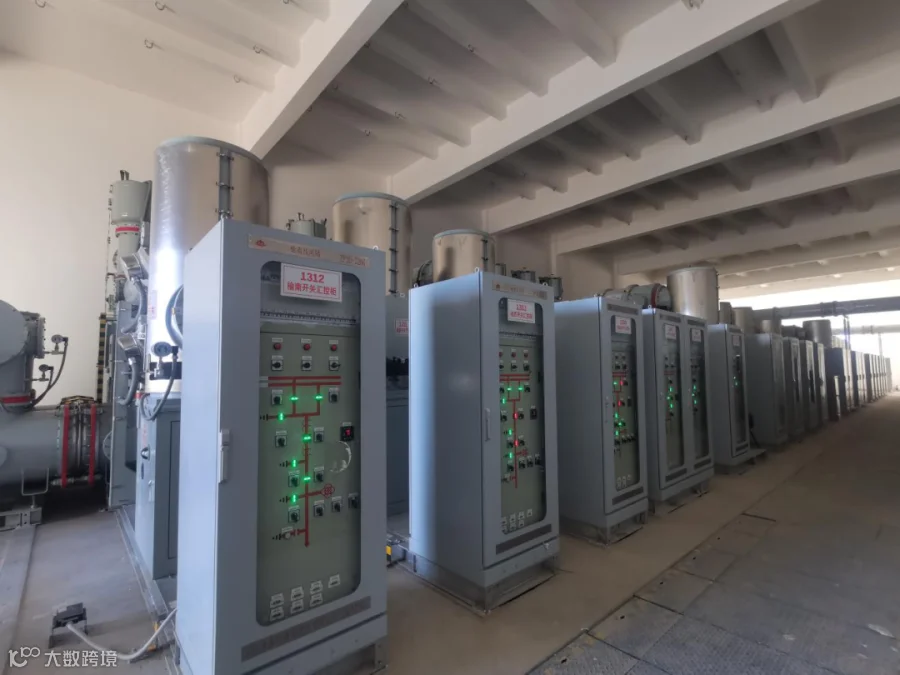

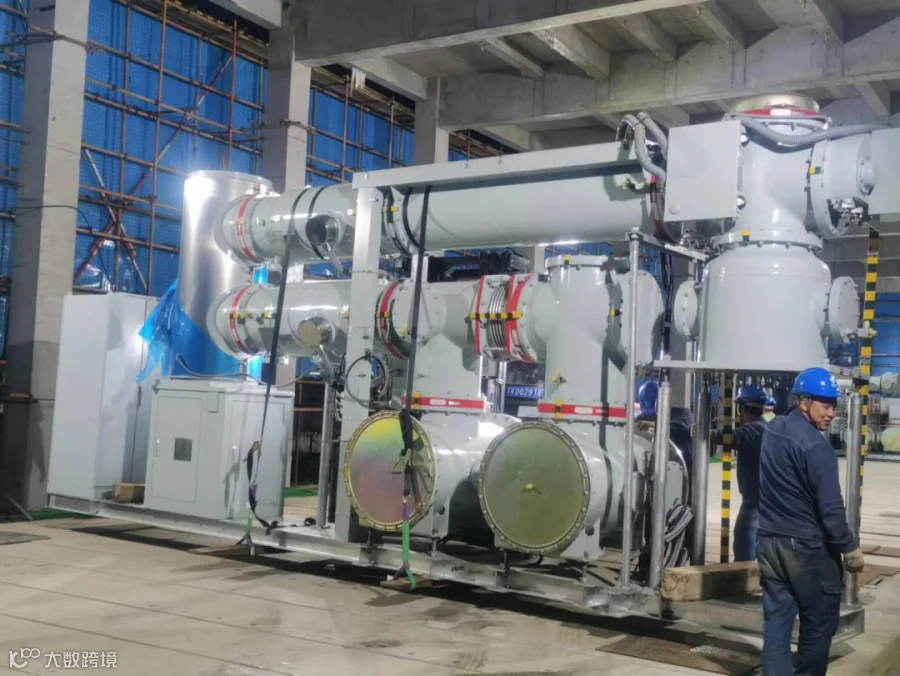

本次新建的110千伏GIS继电保护小室,自2022年9月7日完成交接后,电气施工项目部连夜开展设备就位工作,制定出依据详细的施工方案及完备的安全控制措施,通过采取科学、合理的技术组织措施,合理调整安装与试验、调试顺序,确保施工工序衔接紧密,全体施工作业人员勇挑重担,团结一心,坚持“计划不调,任务不减,目标不变”,夜以继日、顽强奋战,先后完成110千伏GIS设备27个间隔的安装、试验和调试工作,高压电缆敷设3公里,控制电缆敷设40余公里,保护屏柜安装30余面等工作,历时1个月时间,安全优质高效完成110千伏室内GIS投运任务。

330千伏榆林变电站于1999年建成投运,二十多年来一直是榆林地区主要供电枢纽。本阶段改造任务是将原有户外AIS设备拆除后,修建户内110千伏GIS设备,将原有的双母线带旁母运行方式,替换成更为稳定的双母双分的运行方式,从而进一步保证榆林变电站及周边地区电网可靠运行。此次110千伏GIS设备的如期顺利投运,不仅使榆林市人民冬季供暖可靠性得到了有力保障,同时也为榆林330千伏变电站第四阶段改造工程顺利进行奠定了坚实的基础。

【感谢变电分公司程远供稿】

编辑|赵家萱

校对|职茵


官方微博

微信公众号


【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 0
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读0
粉丝0
内容0
