导读:西安东北部北郊变330千伏北奥线路顺利完成第二阶段吊装工作。

9月18日22时30分,历经近三个小时的艰苦奋战,经过参战人员的周密组织,顺利完成西安东北部北郊变330千伏北奥线路第二阶段吊装工作。

北郊变为带电运行站,原计划当日上午8时停电。一大早,土建分公司安全主管雷建国和安全专责闫晗到岗到位,会同项目管理人员对安全工器具进行严格检查,按照“三算四验五禁止”对吊装方案以及作业安全距离再次确认,在站班会上进行安全交底,对作业规范、标准化作业流程再次强调,确认作业人员熟知和掌握。

8时30分,一切准备就绪,蓄势待发。班组负责人兼吊装指挥夏波利用停电前的空隙战前动员,要求大家再接再厉,延续第一阶段的顽强作风。早在月初,施工项目部按照既定方案已经进行了第一阶段吊装任务。本次吊装只有三吊,两根构架柱、一根横梁组成的门型架,但作业区域位于中间位置,距离两侧带电装置较近,起重装置的位置相对固定。

等待是一种煎熬。随时都有停电可能,项目及作业人员一边再次检查一边耐心等待,午饭也是在现场吃的盒饭。所有人员都守在现场,做好随时开工的准备,并在下午接好照明电源并做好挑灯夜战的准备。

一直到19时整,北奥线间隔停电,刻不容缓。守候一天的大家来不及吃晚饭,变电部分立即展开摘除引流线及验电程序,确认安全后第一根构架柱缓缓起吊。

19时30分,天不凑巧,天空开始下起零星小雨,作业人员紧张有序地校正、稳固、打拉线,项目人员王东升、王亚峰、张浩宇和在场的雷建国、闫晗、夏波严密分工,认真监护每个作业工序。

雨一直下,这给后续吊装增加了风险等级。带电站停电作业有着严格的审批程序,不能因为其他干扰随意更改,经现场项目人员紧急磋商后一致确定启动应急预案,冒雨作业。

分公司经理周宏飞在获知一线情况后,强调一定要严格落实各项安全措施,反复确认各个环节和每个人员安全,不能因为下雨就焦急,一定要稳。

项目负责人夏波进行现场动员:“可能大家会有怨言,大家辛苦等了一整天晚饭都没来得及吃,时间不等人,我们没有别的选择,公司和分公司都在看着我们,这也是到了考验我们的关键时刻,我相信大家都能挺住。”

21时20分,第二根构架柱吊装到位。雨越下越大,考虑到横梁起吊后作业人员要高空紧固螺栓,决定暂时停止上杆作业,根据情况选择最佳时机。

临时项目部在站外,现场没有避雨的地方,雨随时都有小的可能,所有人都在原地守候。原先考虑只有两个小时的作业时间,也没有准备雨具。此刻大家都在雨中焦急地等待着,任由雨水打湿衣服。

闫晗再次检查高空作业人员的安全装备,反复强调一定要注意自身安全,脚要踩稳手要抓牢。

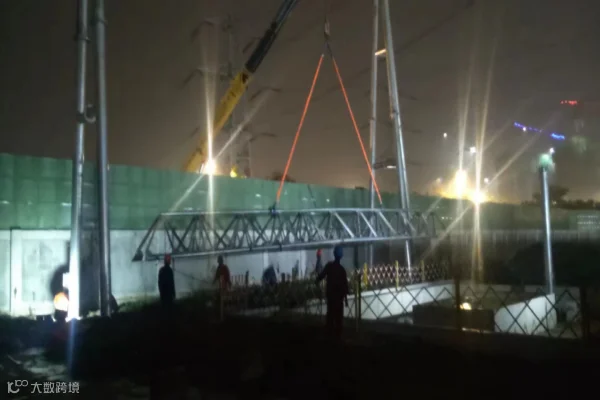

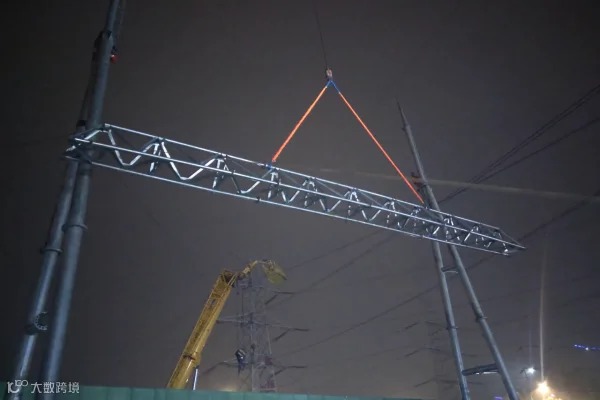

22时10分,持续不停的降雨有明显减弱趋势。抢抓有利时机,夏波一声令下,吊车启动,作业人员到位,横梁缓缓起吊升空,所有人的目光都聚焦在半空。

22时20分,雨点再次细密起来,大家都焦急地紧盯着高空作业人员的身影,每一个平日里再平常不过的动作都紧揪人心,现场没有一丝躁动,只有指挥员清晰的口令响起。

22时30分,随着高空作业人员的平稳落地,整个吊装工序圆满完成。

整整三个小时,历经风雨,陕送人用行动诠释着电网人的责任担当。



【感谢土建分公司姚军供稿】

编辑|赵家萱


官方微博

微信公众号


【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 2383
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读582
粉丝0
内容2.4k
