双节期间, 敖瑞500千伏线路工程(Ⅲ标)干出了项目建设加速度。截至目前,基础浇筑125基,铁塔组立55基,全面进入铁塔组立阶段。
该线路是上海庙至山东直流特高压输电通道的配套送出线路,长度为66.453公里,共计铁塔139基,计划于12月15日竣工投产。其中,黄河大跨越段占2.272公里,跨河高塔的高度均为105.6米。

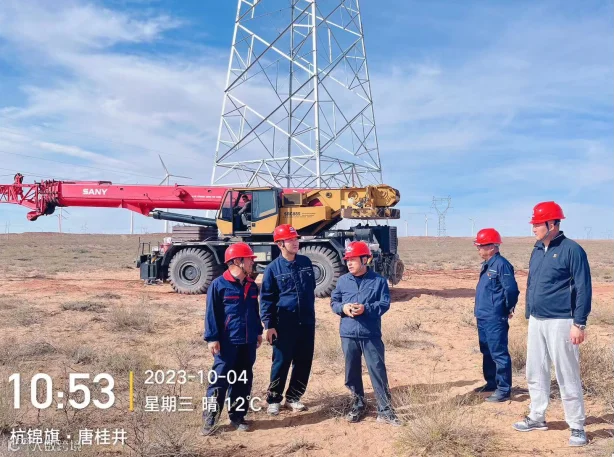

自四月初进场以来,受客观条件影响,项目部直至9月20日才完成47基基础浇筑。面对困难,公司增派副总工程师李治国进驻现场协调。项目部充分利用假期里其他单位施工放缓的有利时机,增补施工人员至266人,加班加点、重点突破,全面实现了既定节点目标。
下一步,项目部将以公司安全大检查为契机,全面消除安全隐患,降低安全风险,保障施工安全,为工程总体推进奠定坚实基础。
