宝鸡千河330千伏变电站桩基工序接近尾声

宝鸡千河330千伏变电站桩基工序接近尾声 陕西送变电工程有限公司
2022-10-31
2
导读:宝鸡千河330千伏变电站在施工项目的不懈努力下,桩基工序接近尾声,月底前有望全部完成,工程建设将全面进入基坑开挖阶段。

10月28日,由陕西送变电公司承建的新建宝鸡千河330千伏变电站正在加紧建设,在施工项目部的不懈努力下,桩基工序接近尾声,月底前有望全部完成,工程建设将全面进入基坑开挖阶段。

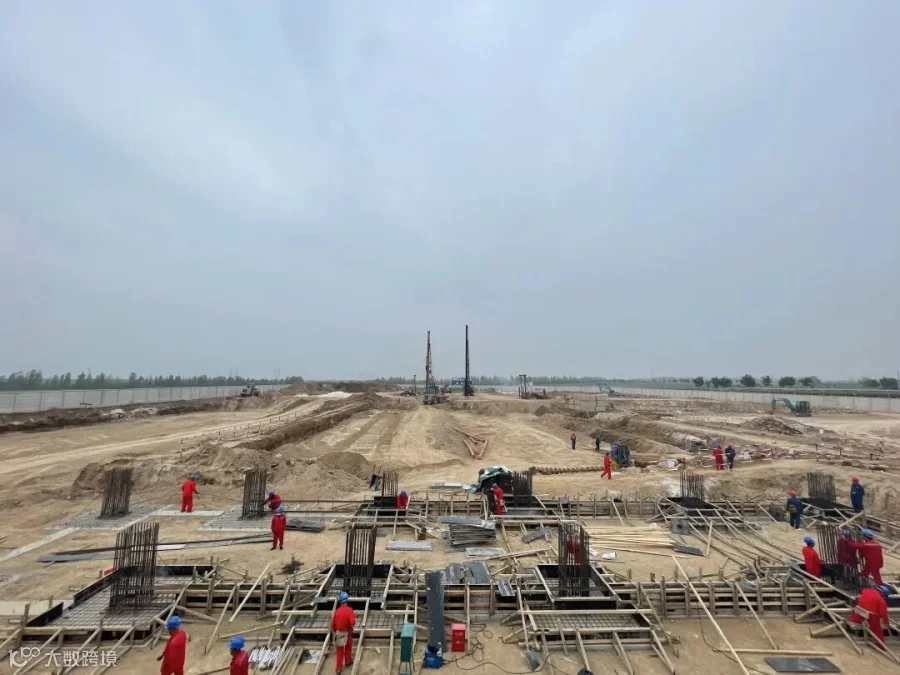

宝鸡千河330千伏变电站位于宝鸡市陈仓区,变电站站区围墙内占地面积为37.5亩,根据其地质特点桩基施工设计为灰土挤密桩,桩长12.5米、总数为13933根,10月27日已经累计成桩13198,剩余745根。

项目于8月1日正式施工,开始的打桩作业工序进行的并不是很顺利。由于站址内主控通信楼、主变区、电容电抗器区域所在位置以前是个古河道,土质较为特殊,其含水量、含砂石量比较大,在打桩作业过程中容易缩孔、落土,桩长12.5米的深度不易成孔。在问题出现后,项目结合现场具体情况多方协调,经业主、监理、设计、施工商定后,决定采用长螺旋机械掏孔,9月初才进入正常施工状态。

道阻且长,行则将至。9月初到现在,项目在经历疫情反复来袭的困扰下,将近两个月的正常施工期内,还受到15天左右的雨天干扰。为了将因地质情况及天气等因素影响的工期赶回来,项目在巨大的压力下不等不靠,以“敢啃硬骨头、打赢攻坚战”的顽强作风紧盯目标、迎难而上。承揽桩基施工任务的明珠公司施工二部也积极配合,增加机械力量,高峰施工期投入长螺旋钻孔机4台,重夯8台,挖掘机2台,装载机7台,最大程度确保项目顺利推进;在火力全开的同时,项目深挖潜力,想尽一切办法提高工作效率,在施工过程中,项目人员跟班作业,合理应用桩基加北斗定位系统,减少测量、定位、打桩过程中的时间消耗和施工误差,同时科学统筹,适时展开主控通信室、构架基础的开挖、基础钢筋绑扎和模板安装,为优质高效完成施工作业目标打下良好基础。

安全是提高工作效率的最大保障。项目在抓好疫情防控前提下,坚决守住安全生产底线,全面推广桩基施工标准化作业规范流程,做好关键作业环节隐患排查,严格执行“一方案一措施一张票”落实到岗到位到责要求,做实风险识别评估、防控措施制定和现场落地执行,确保现场安全万无一失。

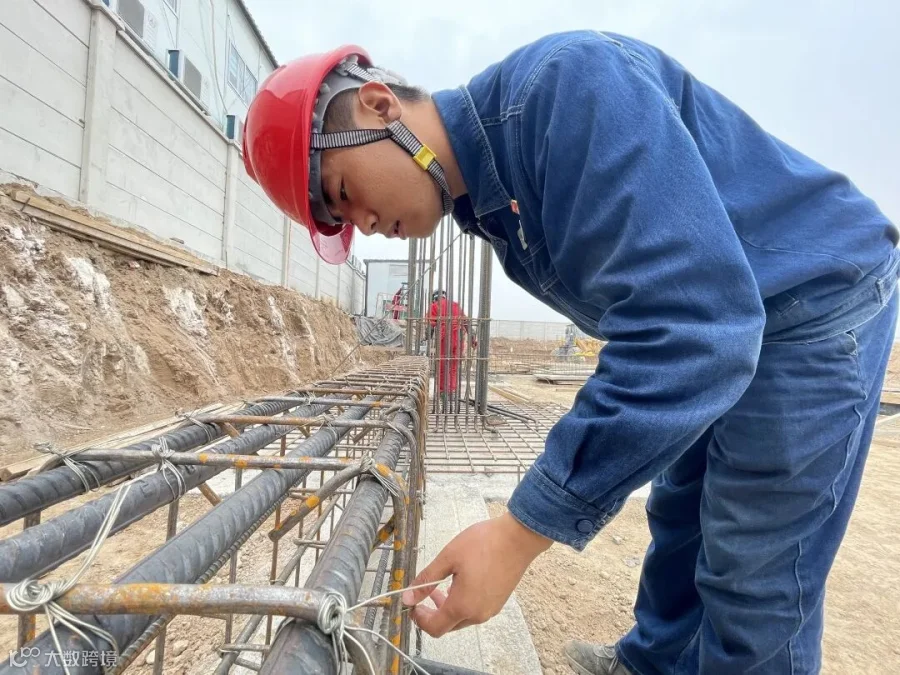

年轻的项目经理齐壮也是首次担纲管理项目的重任,技术出身的他特别执着于学习,一级造价工程师、中级安全工程师、监理工程师等多项执业资格证书都被他不断的纳入囊中,也接着通过了一级注册结构工程师基础、注册土木工程师(岩土)基础考试,他也成了土建分公司历史上取证最多的“牛”人。平时寡言少语的他却心气十足,管起工程也如学习一样,有着一股子狠劲,从开工就一头就扎在工地上,安全措施、文明施工和质量验收忙的不亦乐乎,三个月的时间里连一天也没有休息过,他用自己的专业知识和技术能力、以及忠实履职的敬业精神为项目有序推进保驾护航。

项目团队整体力量的凝聚和发挥也是工程顺利推进的决定因素。在党的二十大召开后,感受时代脉动,凝聚奋进力量,分公司适时开展"立足岗位、建功岗位"主题活动,进一步发动和引导大家把党的二十大精神落实在每一个工作细节中,发挥好模范带头作用,全身心的投入到岗位践行和工程建设中,以永不懈怠的精神状态和一往无前的奋斗姿态践行初心使命。

行而不辍,未来可期。“我们项目团队大部分是90后,不进则退,相信大家扭成一股劲,坚持不懈的努力,扎扎实实在本职岗位上做好自己的工作,一定会取得好的成绩。”项目经理齐壮对项目建设充满信心。

宝鸡千河330千伏输变电工程作为今年全省首个330千伏输变电工程,是“十四五”期间,宝鸡市重点区域开发的电力保障工程,也是国家电网公司在陕西首个模块化2.0试点项目。该项目计划2023年6月建成投运,投运后将为构建新型电力系统,进一步满足宝鸡市陈仓区、蟠龙新区和高新区等区域发展用电需求,缓解周边马营、雍城330千伏变电站供电压力,优化110千伏电网网架,提高宝鸡市电能灵活转供和电网可靠运行,有效提升市区供电保障能力,建设“西部工业重镇”,服务关天经济区副中心城市建设提供有力支撑。








【感谢土建施工分公司姚军供稿】

编辑|赵家萱

校对|职茵

微信订阅号

官方微博



【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 2383
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读582
粉丝0
内容2.4k
