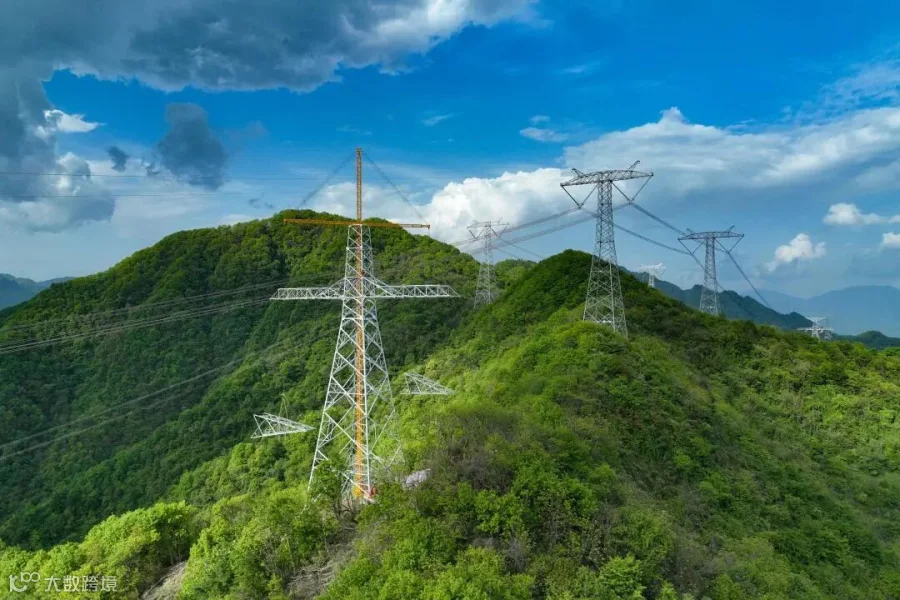

5月22日,陕西汉中,秦岭南麓羊毛尖山上,由陕西送变电工程有限公司负责施工的±800千伏祁韶线陕西段抗冰改造工程顺利完工。冬冰夏治,决战秦岭,该工程是陕西电网近年来投资规模最大、电网运行风险等级最高、施工条件最差、施工难度最大的特高压线路改造项目。本次改造采取线路改建、档距缩短、线径加大等多重措施,从根本上治理了祁韶线陕西段2501号-2502号杆塔之间微气象区域的覆冰灾害。
重锤出击 向覆冰灾害吹响决战号角
±800千伏祁韶特高压直流输电线路起于甘肃祁连换流站止于湖南韶山换流站,全长2383公里,是国内首条直接为湖南供电的特高压线路,是国家电网促进西部地区风电基地电能外送,扩大“西电东送”规模,满足西部能源产业升级的重大举措,2017年6月投入运行。为保障甘肃能源基地大规模风电、光电开发、打捆外送,充分缓解华中地区用电紧张起到了积极的推进作用。有力促进了西北地区新能源的消纳,为实现“双碳”目标做出了积极贡献。

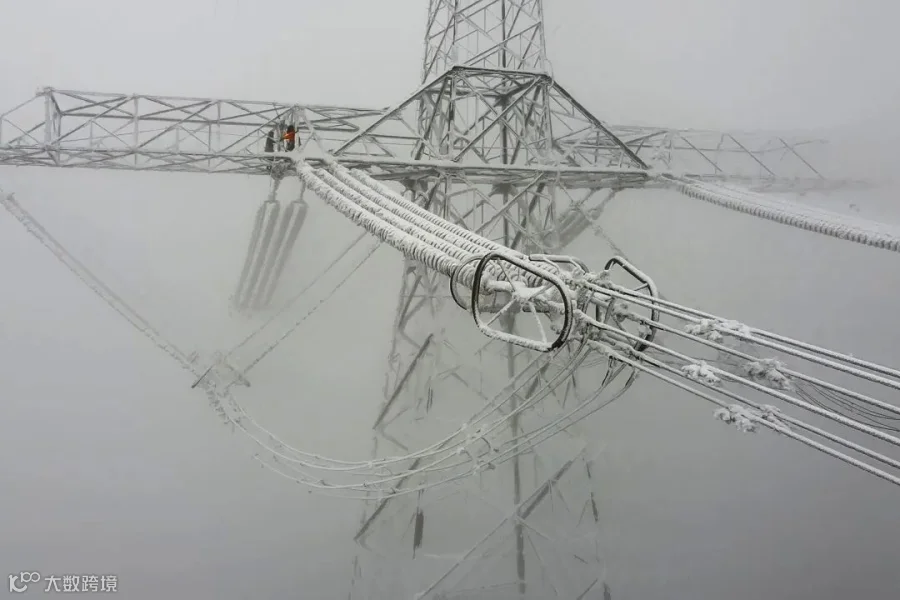

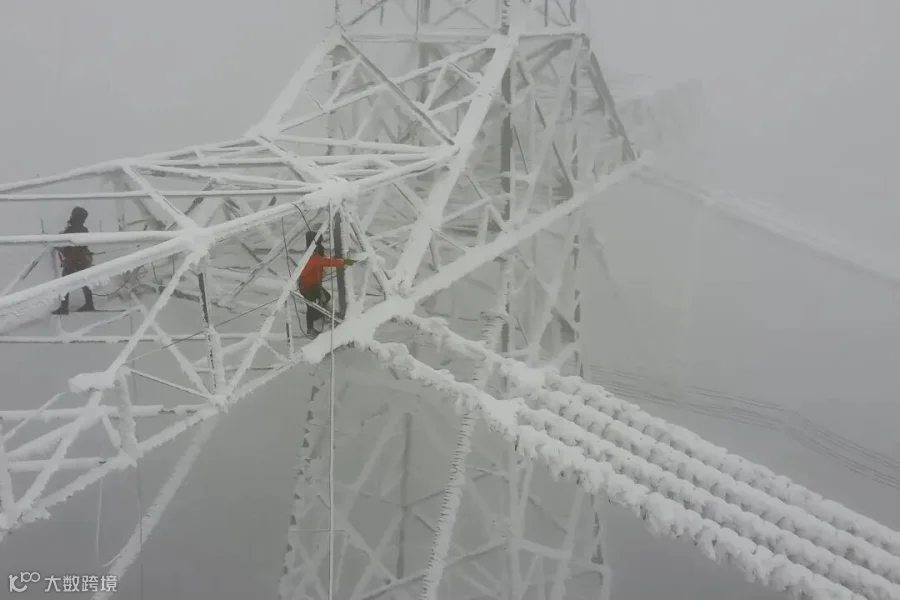

±800千伏祁韶直流(陕西段)全长453.922公里,杆塔数量843基。前期由于2501号-2502号杆塔之间微气象区域覆冰灾害,导致线路故障,严重影响电网安全运行。国家电网有限公司组织专项研讨,充分考虑近年来不容忽视的气候变化对电网可靠运行的严重影响,全面评估可行性、安全性、经济性,通过了国网陕西省电力有限公司提出的综合治理方案,总投资超过3000万元,重锤出击,向频频威胁到祁韶线可靠运行的覆冰灾害吹响了决战号角。
综合治理方案包括调整2501号-2502号区段线路走径,避开原线路经过的易发生覆冰的微气象山谷。新建线路长度约1.097千米,新建铁塔4基,区段内平均档距从原700米缩短至不到300米。光缆、地线型号由原来185增大至240,覆冰等级由20毫米提升至30毫米。

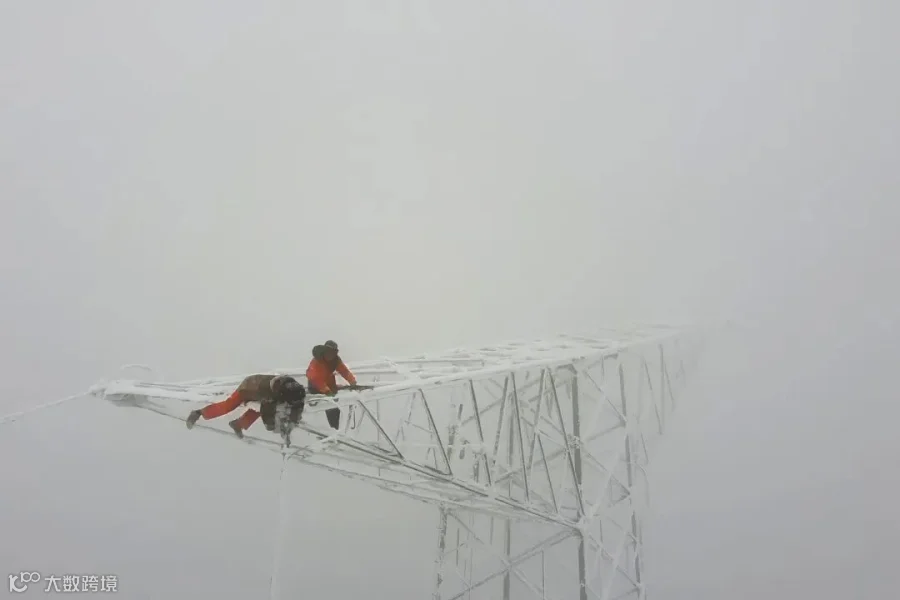

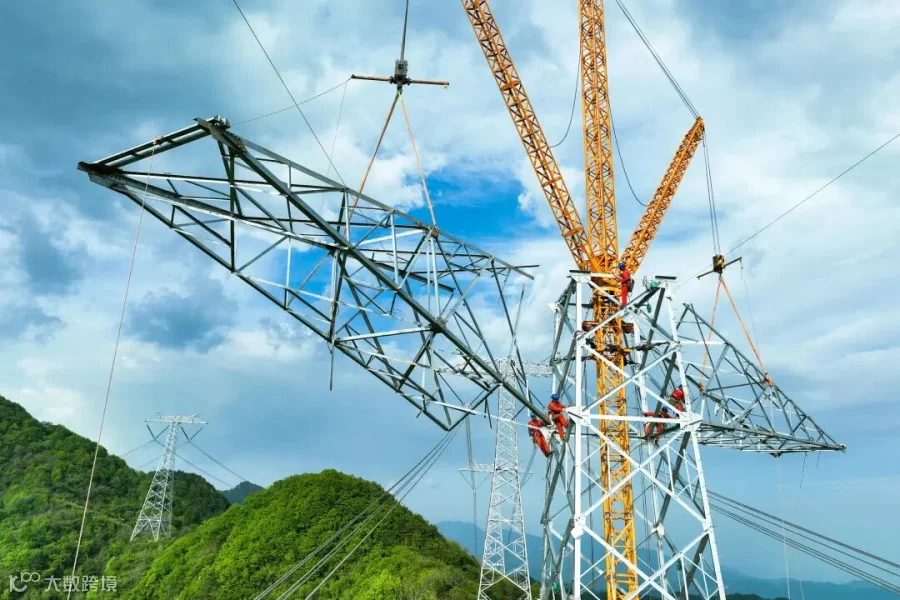

方案的落实施工由陕西送变电公司负责。新建的4基铁塔最低海拔1582米,最高1641米,均在秦岭南麓羊毛尖山上。每基塔位必须手脚并用一两个小时,穿过植被茂密的高山深壑才能到达。塔基所在,均为原始地貌,施工空间局促不堪,材料运输没有通道,架线施工没有场地。而且线路转检修施工阶段,电网运行安全风险等级为Ⅰ级,施工责任重大,压力巨大——是陕西电网史上投资规模最大、风险等级最高、施工条件最差,施工难度最大特高压线路改造任务。
陕西送变电公司高度重视本次任务。由特高压施工经验丰富的人员组成现场攻坚团队,保障部门充分满足现场工器具、物资需要,管理干部到岗到位加强监护,确保安全。自4月30日线路转检修,进入施工高峰期以来,该公司领导班子成员全程驻守现场,靠前指挥,及时协调。
一场考验“陕送铁军”技术水平、施工组织、物资保障、安全管控等综合实力的攻坚战,在秦岭之巅展开。
敢想敢干 非常手段化解非常挑战
“3条索道是我们的运输线,补给线。”陕西送变电公司施工项目经理张轲说。踏勘研究了4基塔位的地形条件,项目部踏勘选点,规划路径,架设了3条索道,长4.9千米,通达每一基塔位。基础、组塔、架线的所有材料和工器具全部由索道运输到位。运输物资总重超过5000吨,就连百余人每日的生活物资也是由索道补给上山。

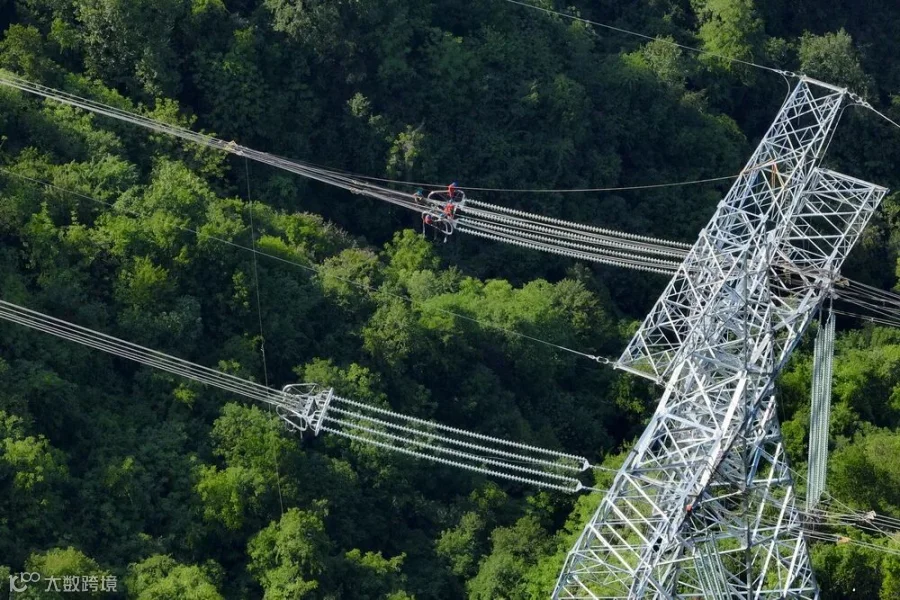

“施工任务紧,运行压力大,我们对工序做了深度优化。”张轲说。结合现场地形,项目部超前谋划,增加设备投入,避开交叉作业,实现了导线展放和杆塔组立的高效穿插,同步推进。仅为了4基铁塔,陕西送变电公司调配了2套落地双摇臂抱杆。线路转检修前,距离运行线路较远的J2、Z3两基铁塔组立完成,线路正下方的J1、J4两基在安全距离内完成部分组立。4月30日,线路转检修后,J1、J4铁塔继续组立,经过J2、Z3两基的导线展放作业则同步展开。

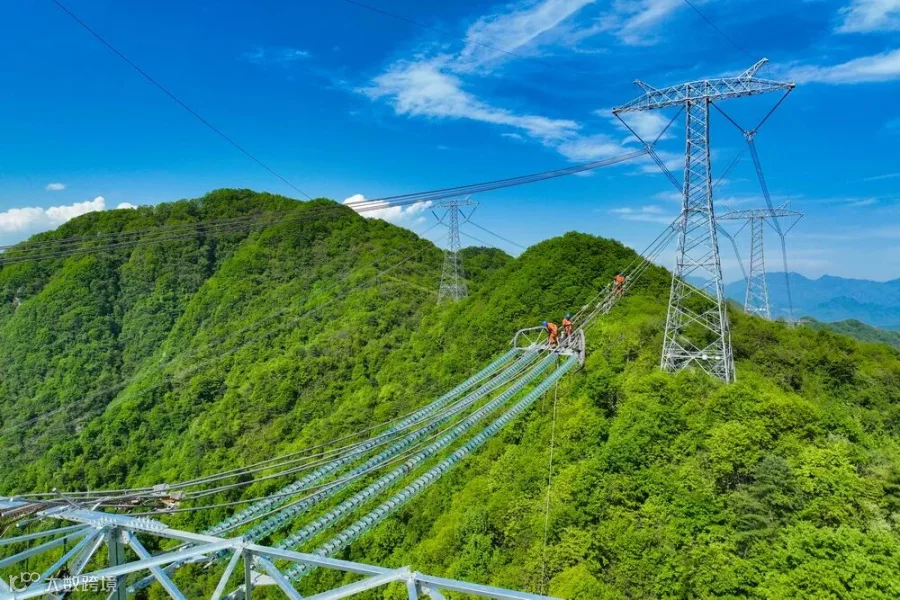

“我们首次采用了大循环‘一牵一’张力放线工艺,破解了地形限制。”陕西送变电公司输电施工第五分公司副经理李小军介绍说。受限于地形条件,牵引场、张力场无法就近设置。他们打开思路,提出将牵引场、张力场合并一处,设置大转向滑车,形成循环牵张通道。为提高牵张安全可靠性,又将特高压施工中常用的“一牵四”改为“一牵一”,大幅减轻牵张负荷。最终,他们还巧妙利用3基旧铁塔作为过渡,从而能将牵张场设在了一处乡村道路旁,仅为1.097千米线路,搭建起了一条贯穿J1号-2505号-张牵场,总长约5470米的大循环“一牵一”牵张放线通道。

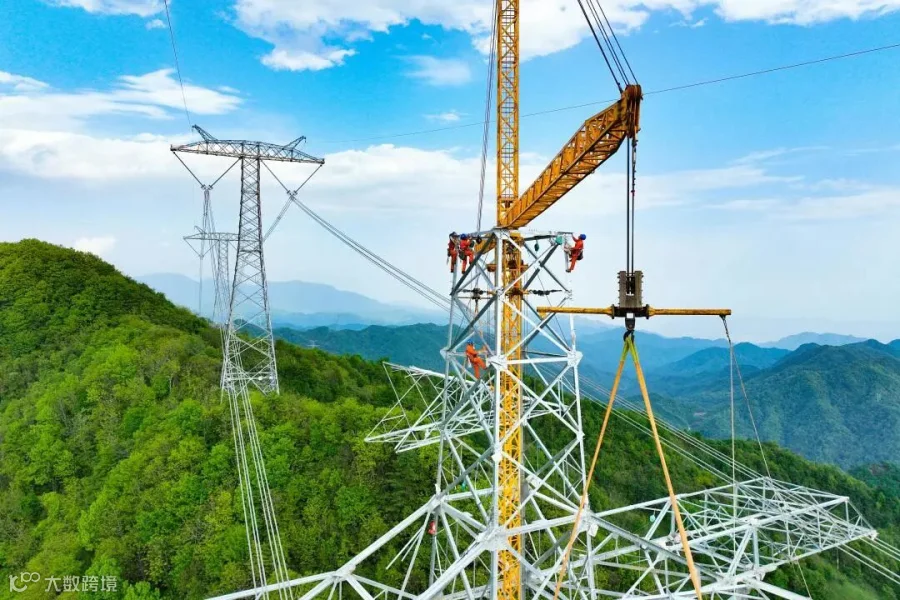

5月6日,不等铁塔组立完毕,12根1120米定长导线已锚固在组立中的J1、J4铁塔脚下——导地线展放工作提前结束。

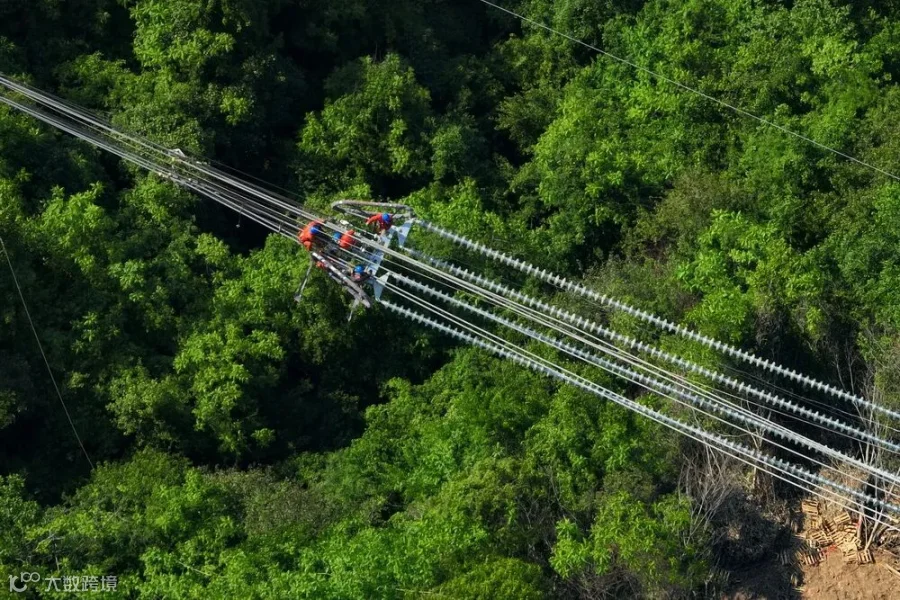

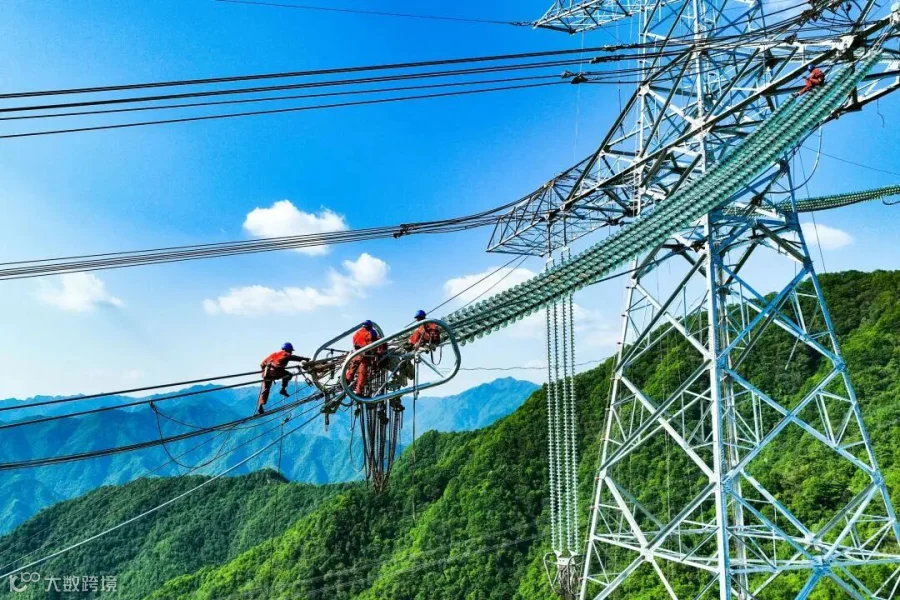

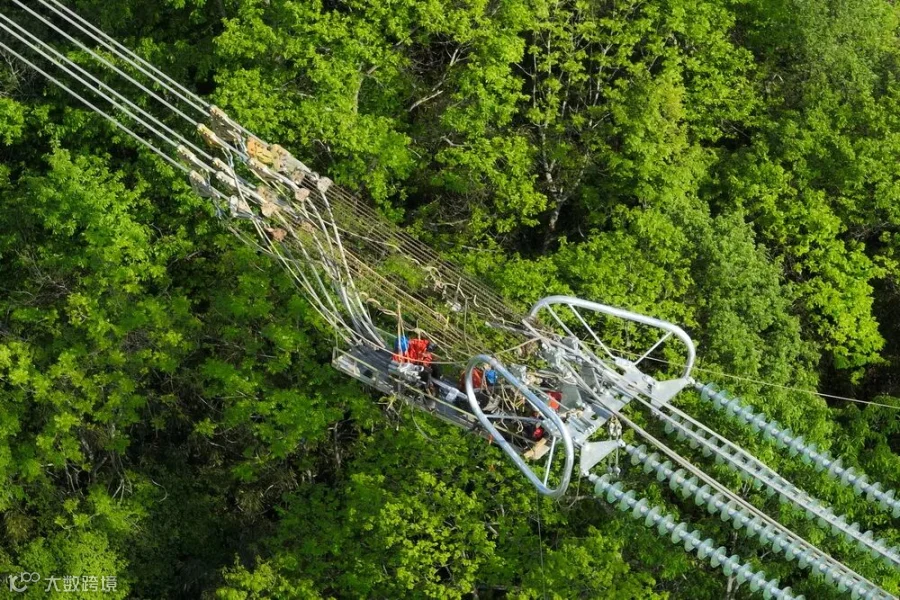

“我们利用旧导线做反向平衡拉线,有效解决了铁塔横担受力不平衡的问题。”张轲说。平衡挂线环节本身就高空作业多,安全压力大,这次还要开断受力状态的原有导线,对铁塔横担的受力平衡、操作流程的合理安排、高空人员的实时监护提出了更高的要求。

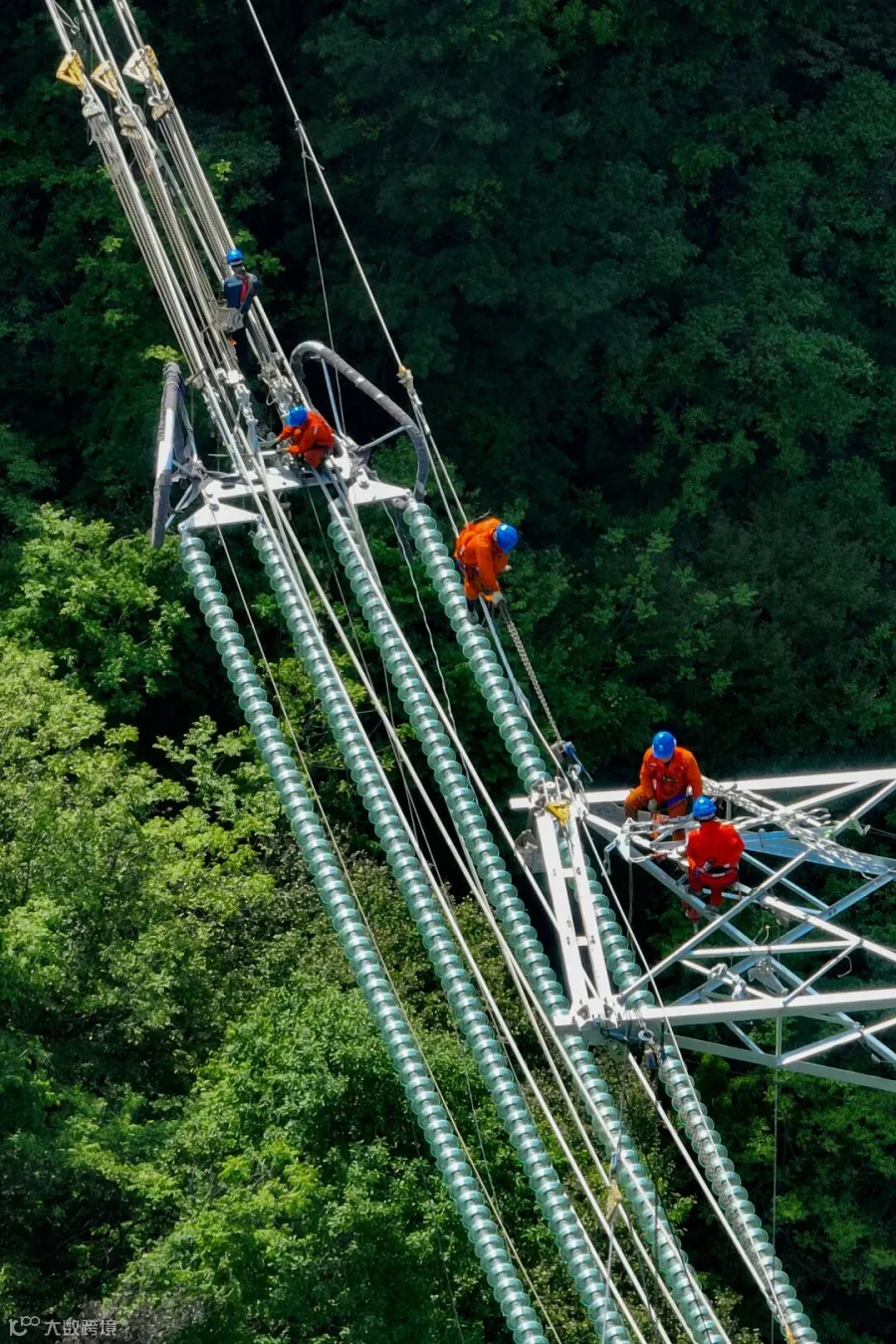

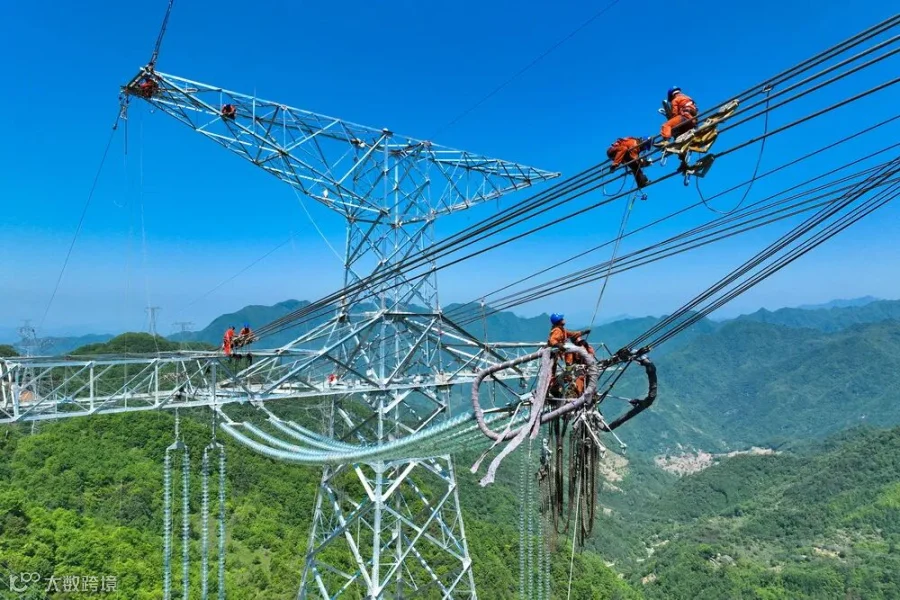

平衡挂线期间,项目部安排专人实时观测导线弧垂,高空人员精确调整锚固力度,国网陕西省电力有限公司设备部、安监部、超高压公司、诚信监理公司等参建部门和单位,与陕西送变电公司到位人员一起,协同项目部,全程为高空作业提供监护保障。气温最高32度的山峰上,不同角色的百余名电力人共同守护着每基铁塔的受力平衡,守护着工程进度与安全的平衡。
每一道难题,都是对陕送人意志与毅力的考验。每一份答卷,都是陕送人智慧与勇气的展现。
早上五点半起床,晚上七点多下山,山高路远,每日海拔落差三四百米。气温也是过山车,从四五度,到三十多度,穿啥都太冷,穿啥都太热。吃的喝的都是索道送到作业点,满头大汗,脏手抹一把,便围着饭桶热闹地挖呀挖,蹲在树林草丛里满足地扒呀扒。山风吹过,抬头远望,山虽高,人为峰。
5月22日,本次改造各项作业全部结束,祁韶线陕西段覆冰隐患治理的各项措施全部落实。避开微气象区域、缩短档距、增大光缆地线直径等多重改造措施,大幅提升了线路的抗覆冰能力。配合带电融冰装置,该区段覆冰隐患得到根本性控制,该线路的本质安全得到坚强保障。
冬冰夏治,决战秦岭。下一个冬天,这处连续两年让人烦扰的山谷,定会用大秦岭原本的深沉与静谧,回馈“陕电铁军”在这个夏天洒满山林的辛劳与智慧。
