11月7日,陕西送变电工程有限公司检修人员经过一周的不懈努力,圆满完成所辖线路330千伏金柞I II线综合检修工作,消除了线路设备隐患,确保迎峰度冬期间陕西电网稳定可靠运行。

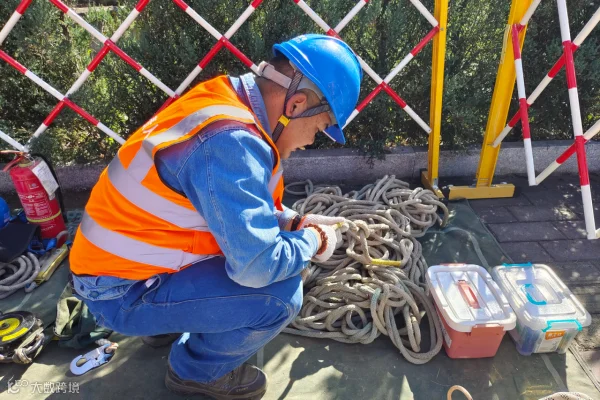

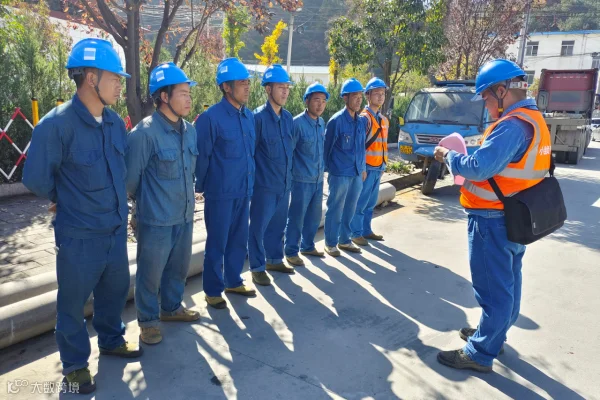

自11月1日开始,金柞I II线综合检修工作全面展开,运检分公司统筹规划综合检修工作、合理安排人员分工,将45名工作人员、11辆车,分派为5个小组,每组内设置小组负责人1名及专责监护人1名,逐基逐杆跟随检修小组做好现场安全监护工作,所有人员严格按照“十不干”“四个管住”及“四双”管理等安全要求执行,严格开展安全、技术交底工作,严密检查所有工器具,严守各类规章制度要求,确保该线路检修工作安全开展。此次综合检修工作,包含补装螺栓销子、补装杆塔相序牌、更换绝缘子、复位防震锤等28个作业项目,共使用上千次工器具和零部件,总计消除杆塔缺陷510处,为迎峰度冬期间陕西电网安全稳定运行打下坚实基础。
检修工作的圆满完成,全面增强了作业人员的安全意识和身体素质,全面提升了工作班组的现场风险管控能力和现场安全防护意识,为今后持续做好输电线路运维工作积累了宝贵的经验。下一步,分公司将持续强化责任担当,切实压紧压实各项安全管理责任,有序推进秋检各项工作,全面夯实电网安全根基,保障电网设备安全平稳运行。
