泾渭变330千伏开关改造工作全面开展

泾渭变330千伏开关改造工作全面开展 陕西送变电工程有限公司
2024-04-23
0

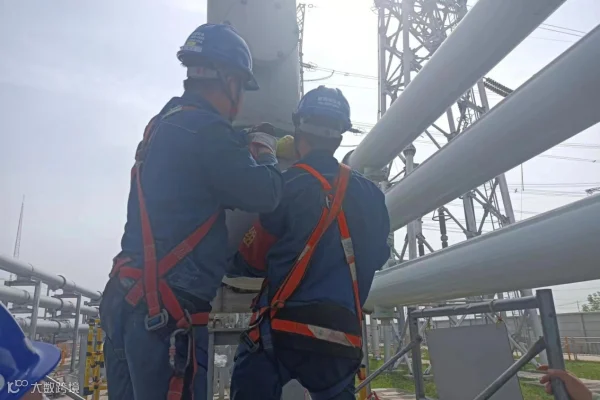

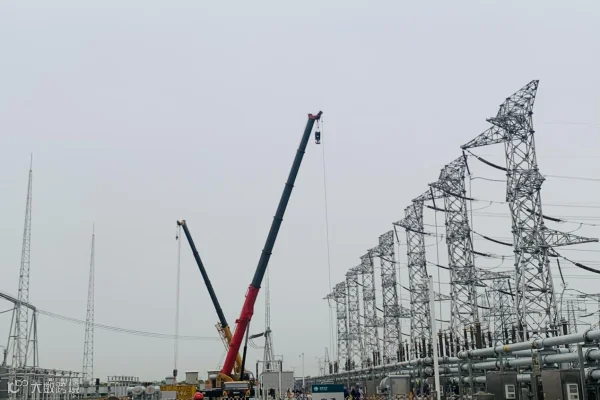

4月21日,在750千伏泾渭变330千伏开关改造现场,施工人员正紧张有序地进行二次安措布置、电缆槽盒及二次电缆拆除等工作,目前已顺利完成3391、3370开关加装合闸电阻中断路器拆除及安装,3351、3350等开关及高工三1、2线设备常规试验工作,工程进度均按计划有序推进。

自4月18日开工以来,项目部严格节点计划的刚性执行,一方面抓好施工现场的组织协调,加强工作计划的规范性和前瞻性。另一方面根据人员承载力合理安排每日作业内容,细化进度管控措施。现场严格进行技术交底,认真按照工序流程和作业指导书进行施工,全面提升计划管理工作质效,推动工程建设稳步有序推进。

为确保现场安全管控落到实处,项目部以科学防范为导向,流程管理为手段,规范现场作业行为,明确到岗到位和岗位职责,加强作业计划、作业现场、工作票、安全措施落实情况等管控,对作业人员安全意识薄弱、安全措施落实不到位、工器具使用不规范等问题进行逐一检查,发现问题及时纠偏。作业人员严格“十不干”、刚性执行“保命措施”专项行动的具体要求,坚决将安全隐患消除在萌芽状态。

据悉,750千伏泾渭变330千伏开关改造工程共分为两个阶段进行,第一阶段计划4月底前完成,第二段阶段计划于5月中旬完成。项目完工后,将进一步补强优化西安电网主网架结构,提升陕西关中地区供电可靠性。



作者|吴一楠

供稿|变电分公司

校对|职茵

编辑|赵家萱
