【平安秋检】公司圆满完成750千伏宝山Ⅰ线检修任务

【平安秋检】公司圆满完成750千伏宝山Ⅰ线检修任务 陕西送变电工程有限公司
2024-09-18
1
导读:750千伏宝山Ⅰ线检修任务圆满完成。

9月13日14时22分,随着陕西送变电工程有限公司现场检修工作负责人汇报,“750千伏宝山Ⅰ线接地线全部拆除完毕,人员全部下塔,所有安全措施全部拆除,塔上无遗留物,线路具备恢复送电条件!”这标志着750千伏宝山Ⅰ线检修任务圆满完成。

为确保秋检第一条750千伏超高压线路检修工作高效开展,特高压公司检修“自己干”班组全体成员蓄势待发,以饱满的精神状态打响了秋检“第一枪”。

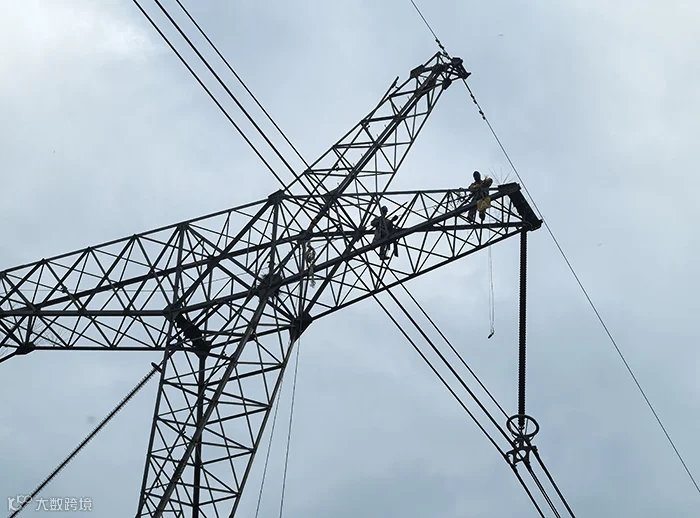

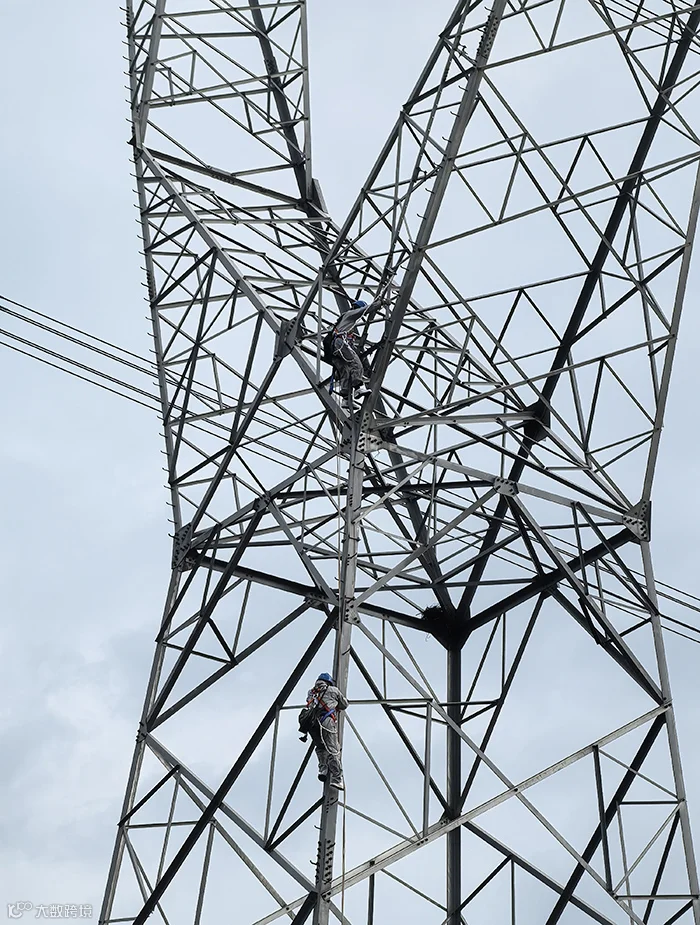

本次检修,共计出动9个检修小组,65名作业人员全力以赴投入到这场攻坚战中。检修过程中,困难与挑战并存,这支专业的检修队伍凭借着精湛的技术和顽强的毅力,逐一攻克难题。他们严格按照检修流程,认真细致地完成每一处缺陷消除及抗冰防舞设备安装工作。

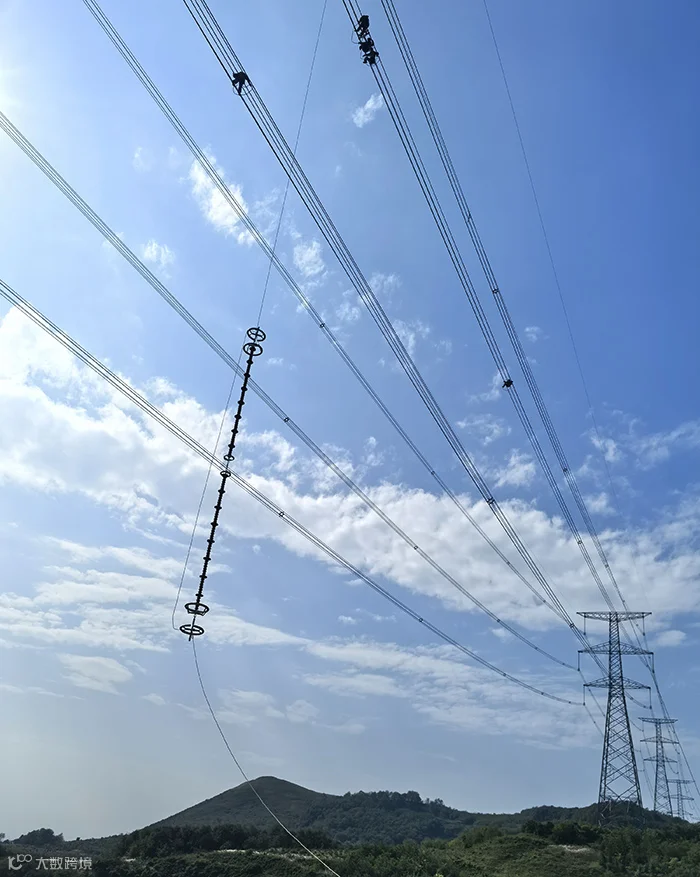

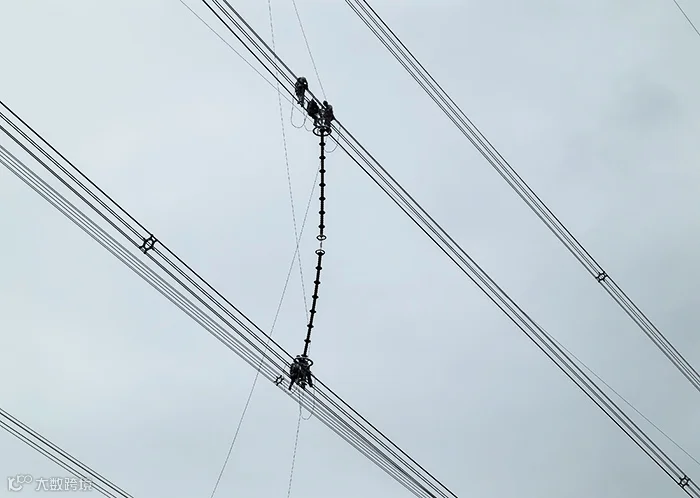

本次检修完成缺陷消除151条,消缺率达到100%,这背后是工作人员无数次的细心排查和精准修复。倒挂耐张压接管打孔注脂1基18根、接续管补强1档6根,每一个数字都凝聚着他们的辛勤付出和专业精神。安装飞行障碍灯14基,为航空安全提供了有力保障。更值得一提的是,完成了陕西省内第一次750千伏线路加装相间间隔棒工作,共计2档12支,开创了省内电力检修的新里程。这一卓越成绩的取得,绝非偶然。

检修期间,检修“自己干”班组严格落实“关于2024年秋检工作的要求”,执行检修作业“自己干”的核心业务,充分展现了团队的担当和实力。在特高压跨区运检分公司领导的大力支持下,工作现场组织严密、布置规范。严格执行“35条严重违章”预防措施,梳理出输电检修15条重点防违章要求,时刻保持高度警惕,将每一项规定都视为不可逾越的红线,绝不允许任何违规行为的发生。特高压公司坚持“五抓”工作理念,从思想上筑牢安全防线,为检修工作的顺利进行提供了坚实的保障。

此次750千伏宝山Ⅰ线检修的圆满完成,是全体检修人员共同努力的结果。他们用实际行动诠释了电力人的责任与担当,为地区电力事业的稳定发展做出了巨大贡献。展望未来,他们将继续坚守岗位,以更加饱满的热情和更加严谨的态度,为保障电力供应、推动经济发展贡献自己的力量。








图文|童佳勋 张沛

供稿|特高压公司

校对|高浪舟

编辑|赵家萱

官方微博

微信公众号



【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 2383
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读582
粉丝0
内容2.4k
