9月23日,随着工作负责人汇报,“人员已安全撤离,安全措施已解除,塔上无遗留物,线路具备恢复送电条件。”标志着陕西送变电工程有限公司“自己干”班组仅用3天时间安全高效顺利完成了750千伏夏道Ⅱ线检修任务,比原计划足足提前2天。

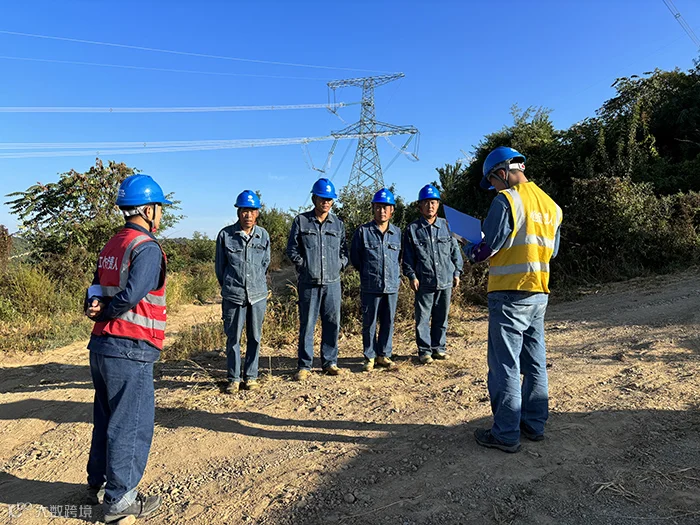

任务开始前,“自己干”班组进行了充分的准备工作。制定了详细的检修计划和安全措施。同时,组织班组成员进行技术培训和安全交底,确保每个人都熟悉检修流程和安全要求。

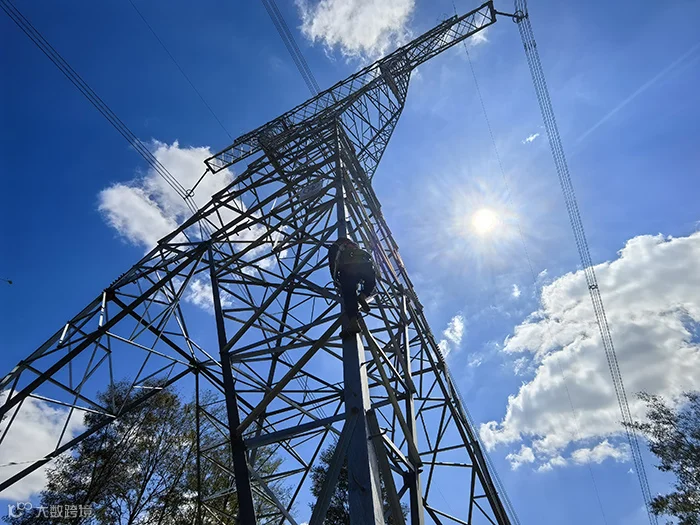

本次检修,共计6个检修小组,40名作业人员全身心投入到这次攻坚战中。他们严格按照检修计划和安全措施进行操作,不畏高空作业的艰险,克服了各种困难和挑战,以高度的责任感和敬业精神,认真细致地完成了每一项检修任务。
检修期间,工作现场组织严密,布置规范。同时,现场积极开展“反三违、除五害、防五类”专项行动,加强安全管理,为检修工作提供了坚实的安全保障。
本次检修完成缺陷消除共36条。补装、调整销子共14基18处,补装、调整螺栓共3基3处,更换、复位均压环共3基3处,更换自爆绝缘子共6基7处,调整地线放电间隙1基1处,加装引流线保护套1基1处,补加防震锤1基1处,鼠笼锈蚀处理1基1处,更换光缆金具1基1处,消缺率100%,圆满完成了此次检修任务。
图文|叶文奇 张沛
供稿|特高压跨区运检分公司
校对|韩武良
编辑|赵家萱
