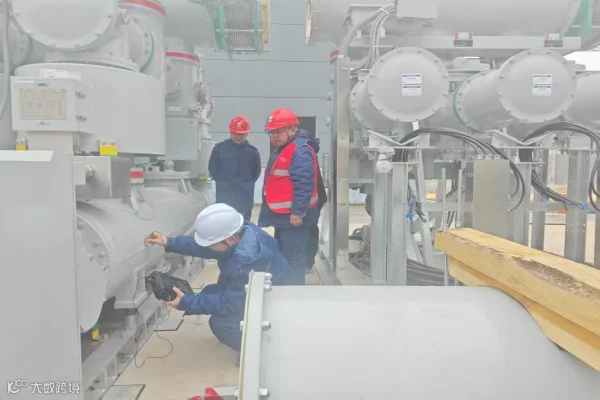

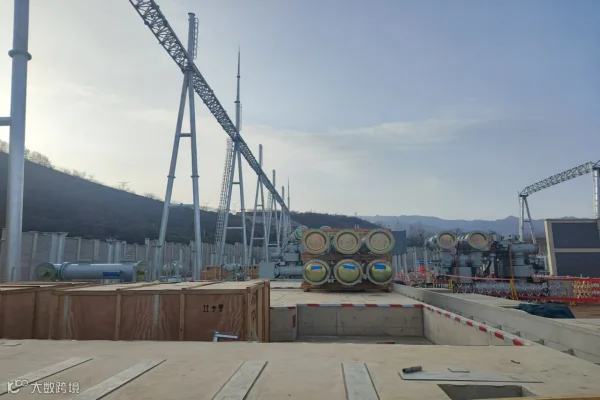

12月27日,在宝鸡南330千伏变电站新建工程现场,随着第1台330千伏GIS本体就位完成,标志着该站电气安装工作正式展开。目前按照既定工作计划,进行全站电缆支架安装及330千伏配电装置区GIS设备的本体就位工作。
宝鸡南330千伏变电站位于宝鸡市渭滨区,本期计划安装360兆伏安主变压器2台,330千伏本期4线2变,共14个间隔。110千伏本期10线2变,共16个间隔。 自12月20日进场以来,电气项目部根据工程关键节点、土建施工进度,精心编制设备及物资材料到货清单。提前1个月完成项目管理实施规划、施工安全管控措施及主变压器安装等多项专项施工方案的编写审批。针对创优工作目标,提前进行创优策划,编写《标准工艺应用策划及应用清单〉〈施工强制性条文执行计划》等策划文件,并在开工前对项目部全体人员进行施工前交底。安全管理方面,依托“e基建2.0”系统,在严格人员准入、关键环节在线管控、日计划周计划分级审批等方面进行精细化管理,保障重要节点有序衔接、计划安全高效执行。

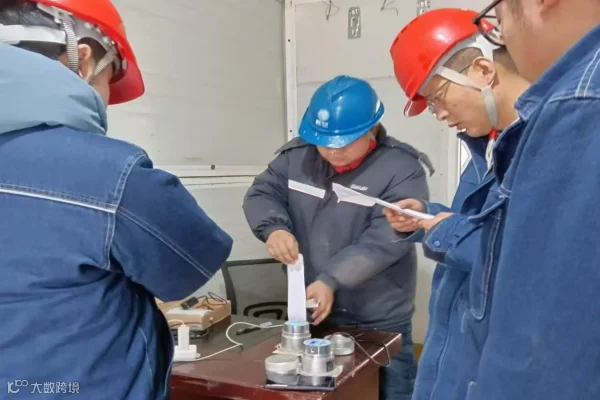

“项目部将采用五级防尘法进行防尘措施布置,并开展330千伏GIS的拼接安装工作,按照国家电网公司关于GIS设备安装质量提升专项行动的通知要求,严格执行27条质量提升措施,严把GIS设备安装质量。”电气项目经理刘子豪表示。
据悉,宝鸡南330千伏输变电工程定于明年6月30日前投运。投运后,将进一步优化宝鸡电网网架结构,有效缓解330千伏马营变电站、硖石变电站的供电压力,满足宝鸡高新区一系列重大项目用电需求,为区域经济社会高质量跨越发展注入强劲电力动能。
