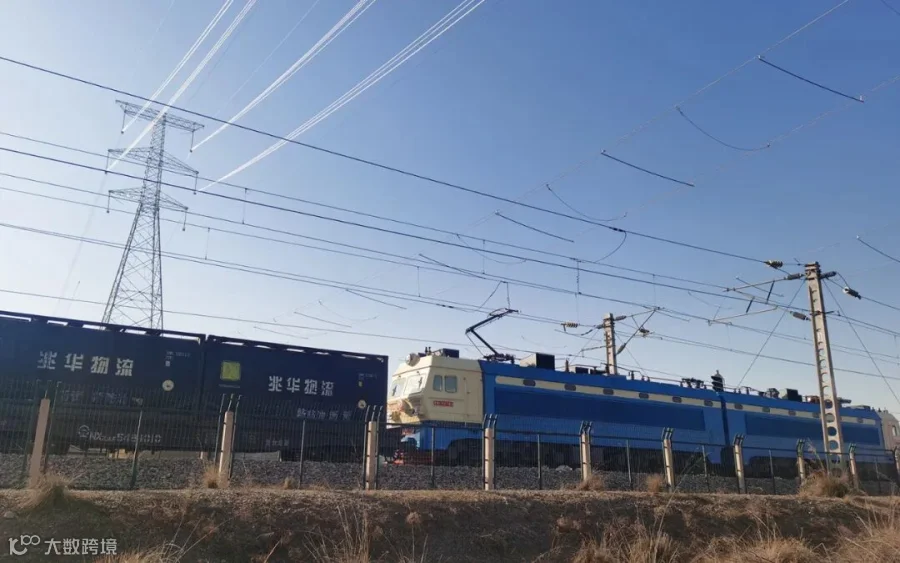

11月17日、24日,随着两处封网相继拆除,英华至包北双回500千伏线路工程顺利完成包白、包兰铁路跨越任务。截至目前,基础浇筑全部完成,铁塔组立159基,架线64.764公里。

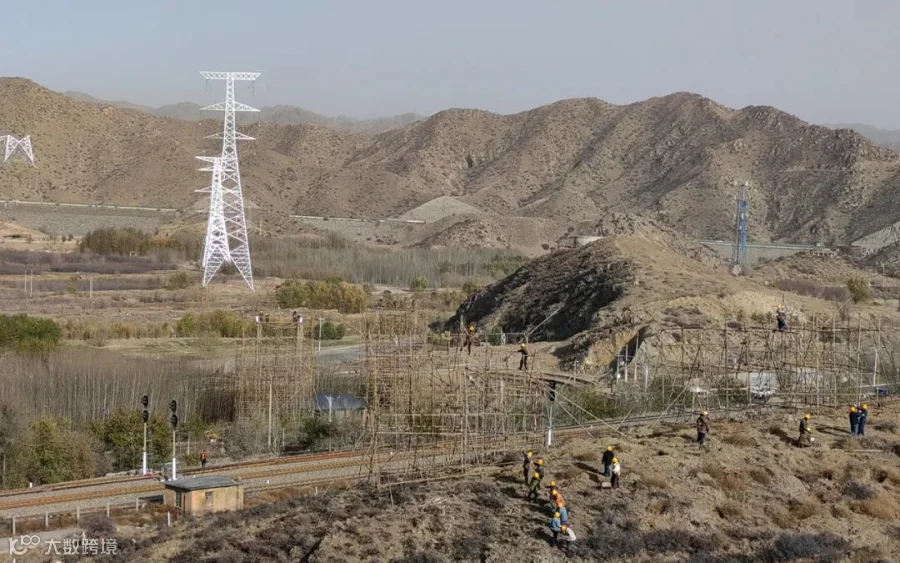

这两次跨越施工风险等级较高。为确保万无一失,项目部精心策划、周密组织,提前派专人与铁路部门对接、办理跨越手续,根据天窗时间制定施工方案并充分论证审核,并将相关细节交底到班组、精心布置牵张场地。至此,一切准备就绪。

包白铁路所在的跨越档距为763米。11月3日16时40分完成封网,4日至16日完成区段架线,17日16时40分拆网结束并安全交令。包兰铁路的跨越档距为465米,天窗时间处于夜间,施工现场气温低至零下16摄氏度。11月10日凌晨3时15分,寒夜里的施工人员抢抓“天窗点”完成封网作业;11日至23日完成区段架线,24日6时40分拆除跨越网、跨越架等并恢复现场,安全交令。施工过程中,项目部共计投入160余名施工人员。
随着跨越按期完成,现场整体进度再次向投运迈进了一步。
