公司顺利完成±500千伏宝鸡换流站开关抢修任务 陕西送变电工程有限公司
2025-01-20
1
导读:在陕西送变电工程有限公司施工人员的共同努力下,±500千伏宝鸡换流站3391开关漏气抢修任务顺利完成。

1月18日,历经37小时的不间断施工抢修,在陕西送变电工程有限公司施工人员的共同努力下,±500千伏宝鸡换流站3391开关漏气抢修任务顺利完成。

1月16日,换流站运维人员在特巡时发现,3391开关(2号主变母线侧开关)C相SF6压力值低于额定值。经现场红外检测,确定开关合闸电阻传动轴与灭弧室连接管处存在明显渗漏点,导致无法正常运行。在接到故障抢修任务后,变电分公司施工四班迅速组织抢修人员赶赴现场,会同超高压公司、专业班组及运维人员对故障点进行了仔细勘察,经过会议讨论,确定了快速抢修方案。

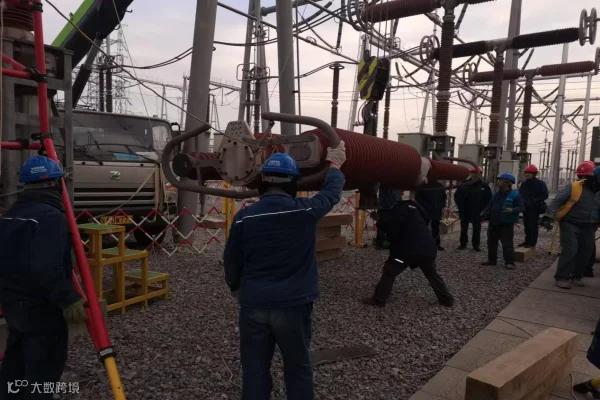

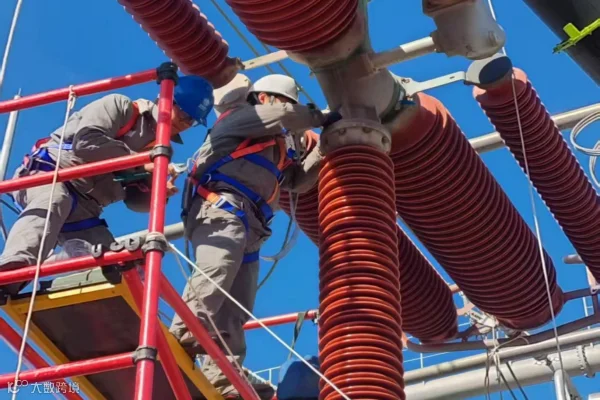

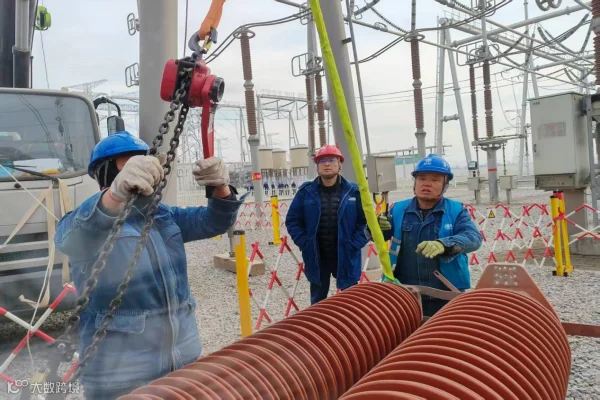

16日上午9点,工作票、勘察记录、交底等各项资料准备完毕,抢修车辆及全体施工人员、调试人员集结完毕。由于本次抢修工作区域周围均为带电运行设备,项目部在开工前,与运维人员到现场反复检查确认现场安全围栏布置、吊车位置及脚手架搭设等安全措施准备情况。14点20分,各项准备工作及安全措施执行完毕后,抢修工作正式开始。在3391开关C相灭弧室的拆除过程中,现场指挥明确,严格执行施工方案及各项安措,从吊带绑扎到设备落地,每一个环节都一板一眼,有条不紊地进行。

项目驻地凤翔地区当日最低气温低至零下,抢修小组凝心聚力、争分夺秒开展抢修工作。18日19时30分,在对3391开关C相合闸电阻传动轴护筒处进行检修处理,抽真空注气完成后,开关交接试验合格。18日22时,3391开关顺利投入运行。

正值岁末年关,陕西送变电工程有限公司将持续加强应急抢修队伍建设,强化突发事件响应能力,为电网安全稳定运行护航。








图文|刘子豪

供稿|变电分公司

校对|职茵

编辑|赵家萱


微信订阅号

官方微博



【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 2383
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读582
粉丝0
内容2.4k
