6月14日,随着工作负责人完成现场工作汇报,陕西送变电工程有限公司所辖330千伏洛现I II线综合检修任务圆满收官。此次检修工作历时4天,以周密部署与高效执行为陕西地区输电线路安全稳定运行注入强劲动能。

为确保检修工作万无一失,运检分公司工作人员提前开展多轮细致的现场勘察与复勘,精准掌握线路实际状况。检修作业前,严格执行工作任务、安全、技术双交底,组织全体作业人员观看安全警示教育片,强化安全红线意识,并严格按照“三措”方案,对检修流程、风险管控等内容进行系统规划。

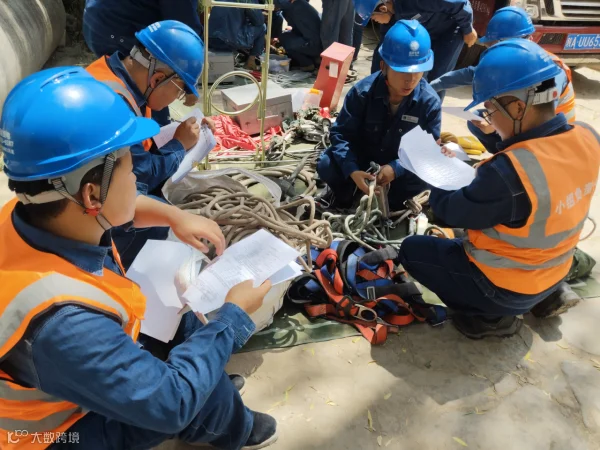

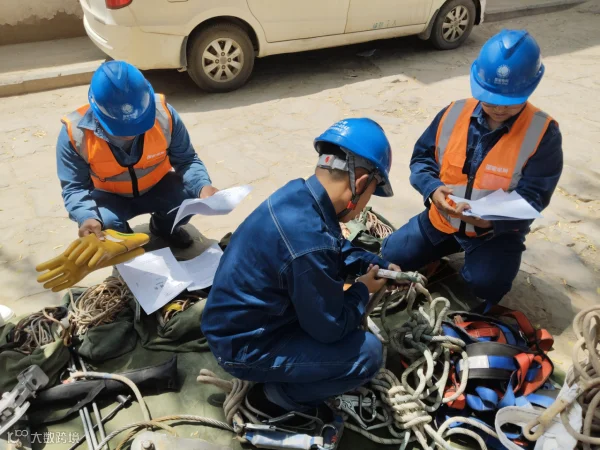

作业现场严格遵循标准化作业管理规范,将看板管理、现场布置、布控球监控等要求落实到位。每日开工前,仔细检查作业人员精神状态与着装规范,对安全工器具进行二次校验,确保合格后方允许高空作业人员登塔作业。同时,严格落实国家电网公司“35项严重违章”预防措施,践行“反三违、除五害、防五类”理念,各级管理人员坚守岗位、履职尽责,将人员安全摆在首位,全方位筑牢安全防线。

此次检修工作共出动41名专业人员,以“零失误”的专业水准完成多项关键任务:对4基杆塔的4处间隔棒进行更换,保障线路稳定运行;完成26基杆塔共156支绝缘子单改双升级改造,提升绝缘性能;对5基杆塔的5处接点进行紧固处理,有效降低接触电阻。一系列举措极大提升了线路运维质量,为接下来的迎峰度夏用电高峰奠定坚实基础,为电网安全稳定运行筑牢坚固防线。



作者|魏欣

供稿|运检分公司

校对|李诗瑶
